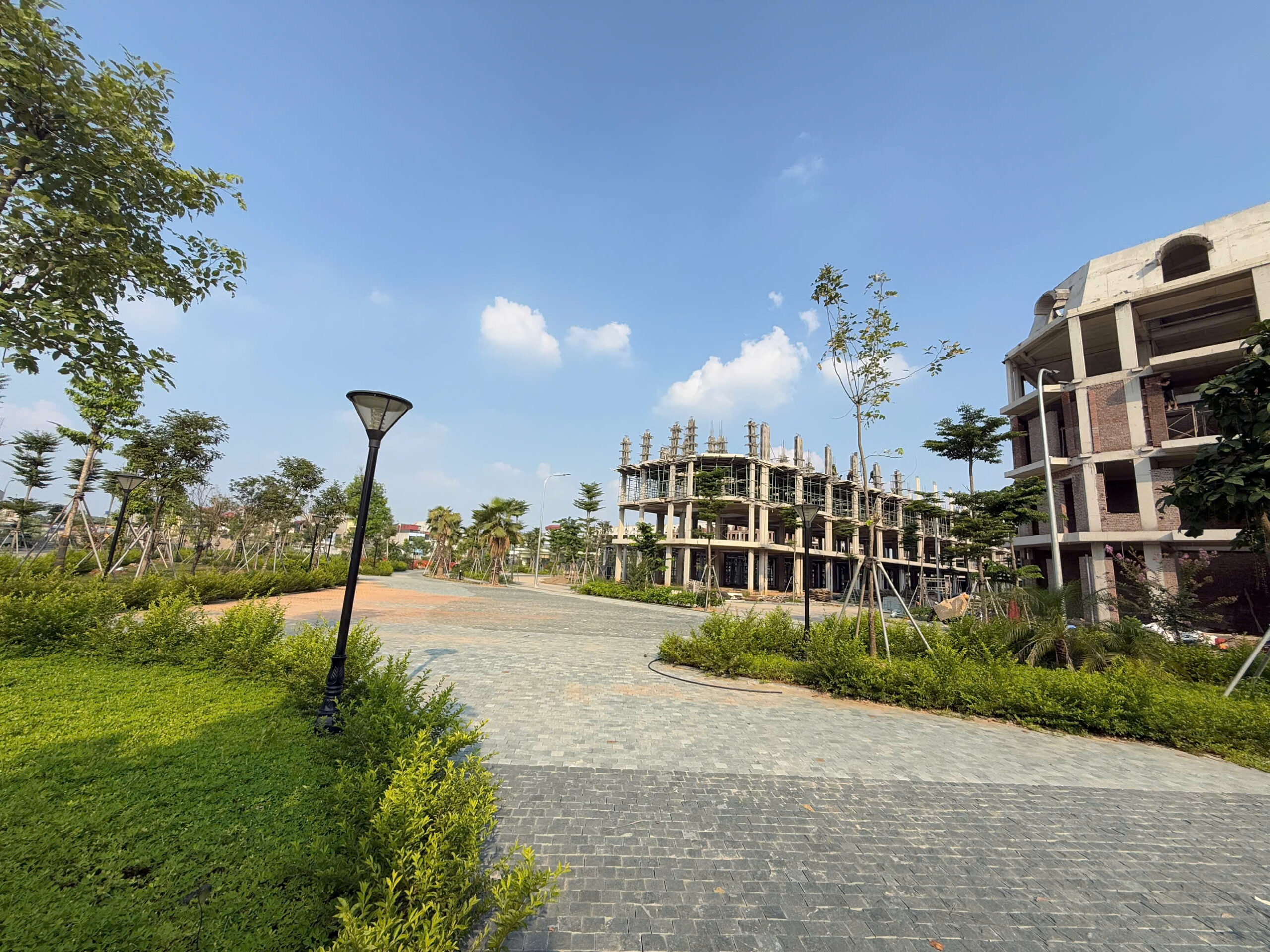

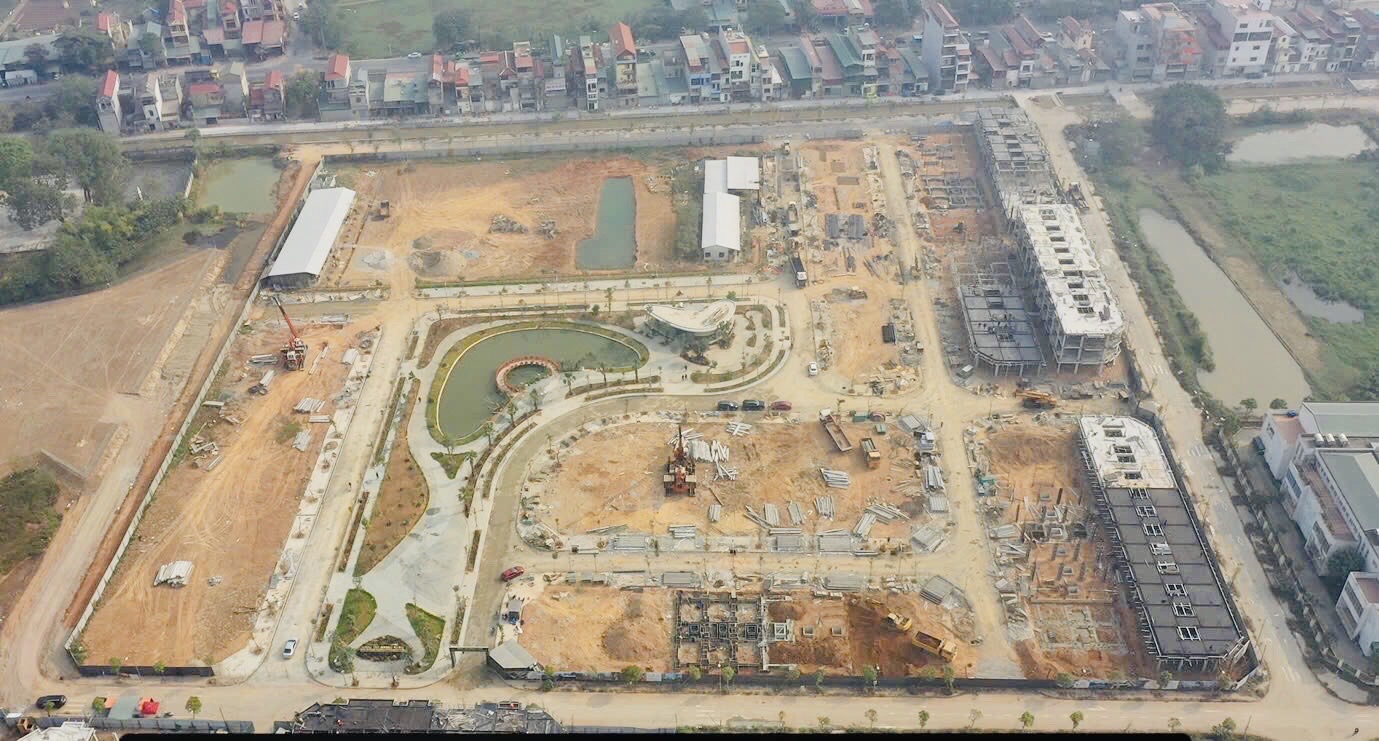

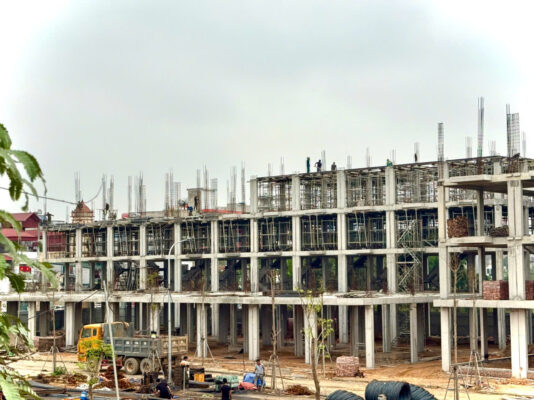

Tiến độ thi công của dự án Minh An Green Park đến ngày 05/01/2025.

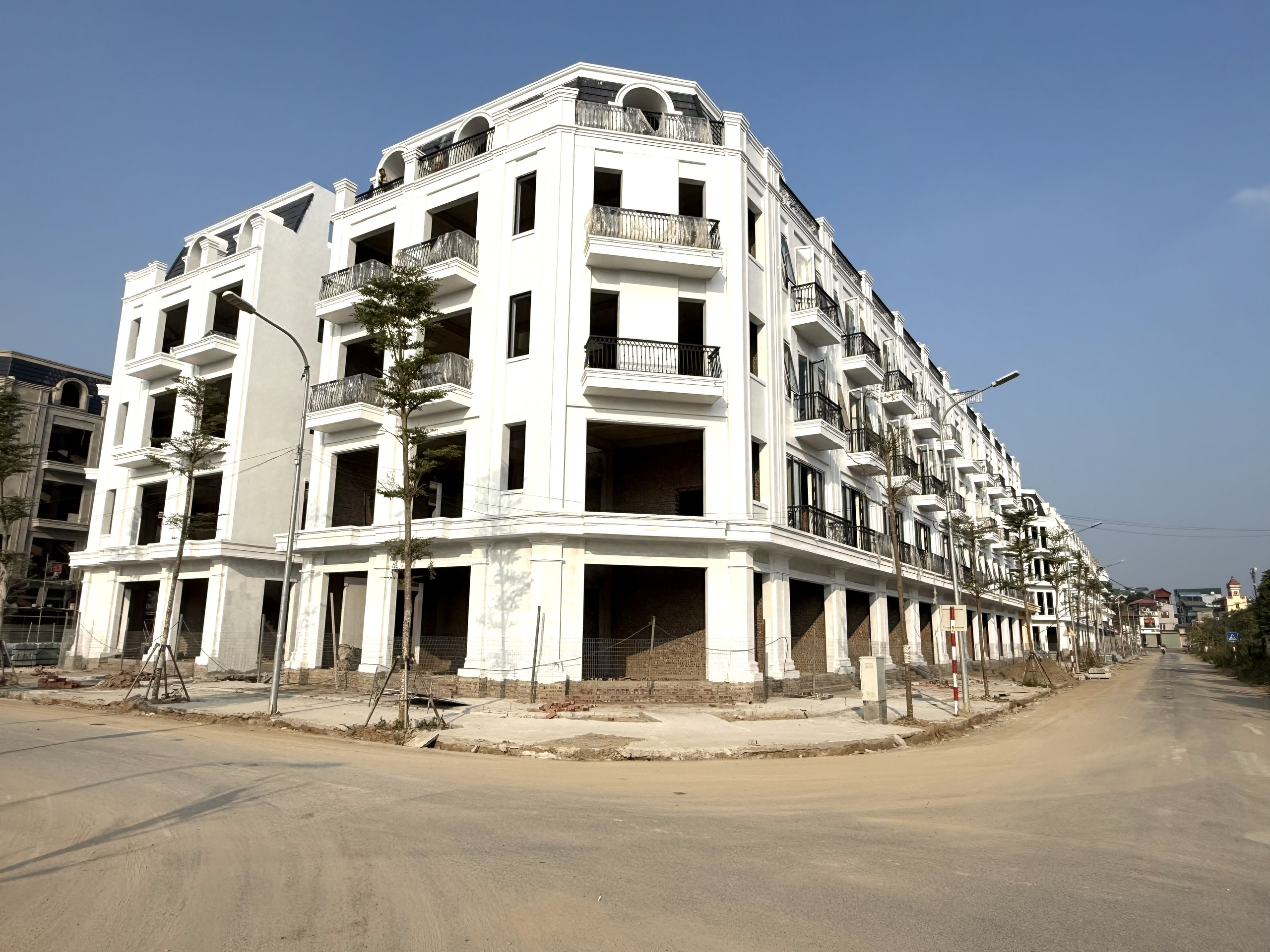

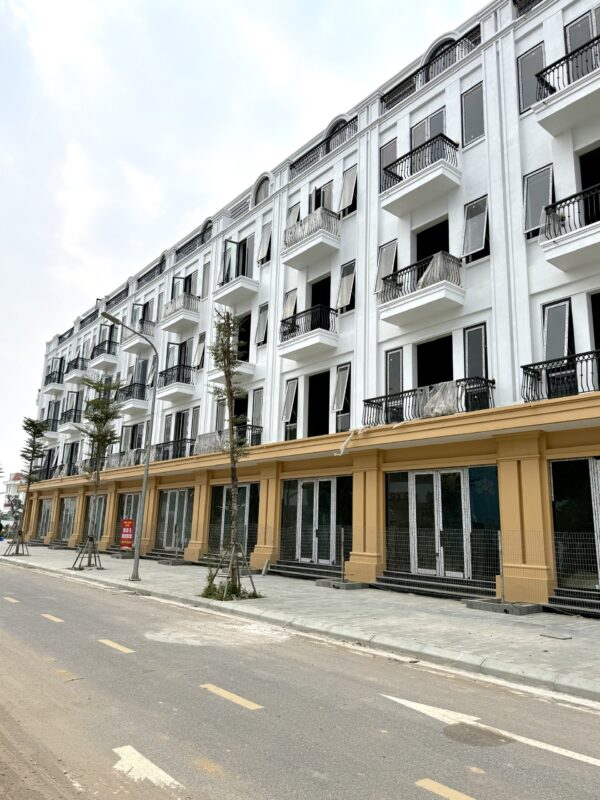

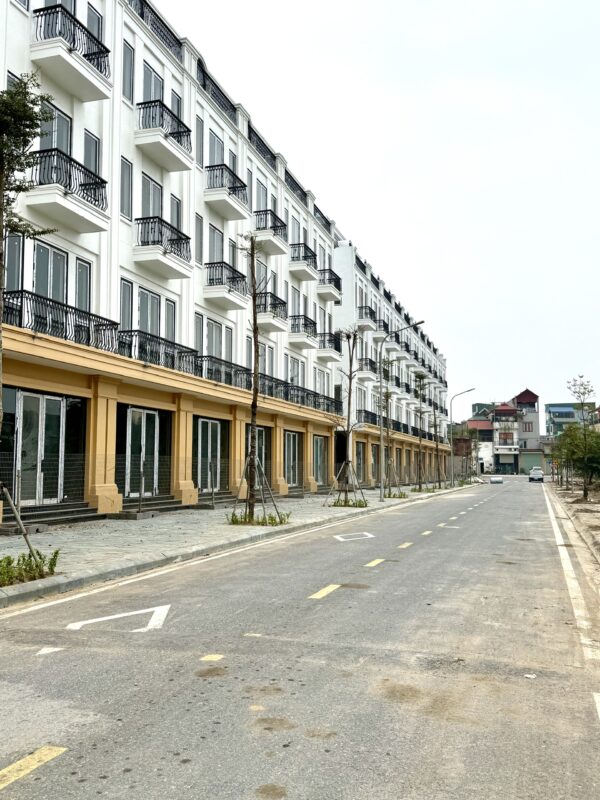

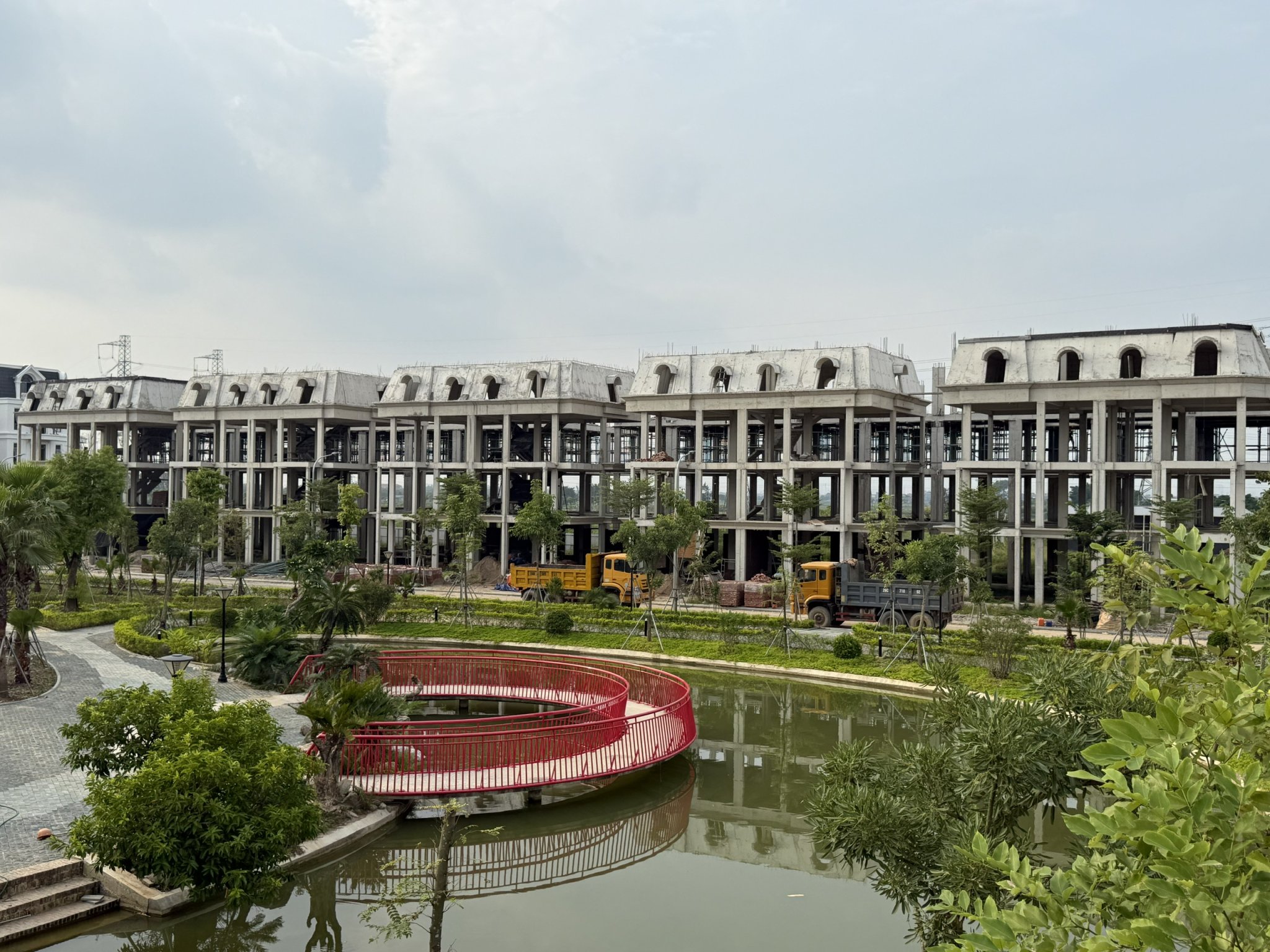

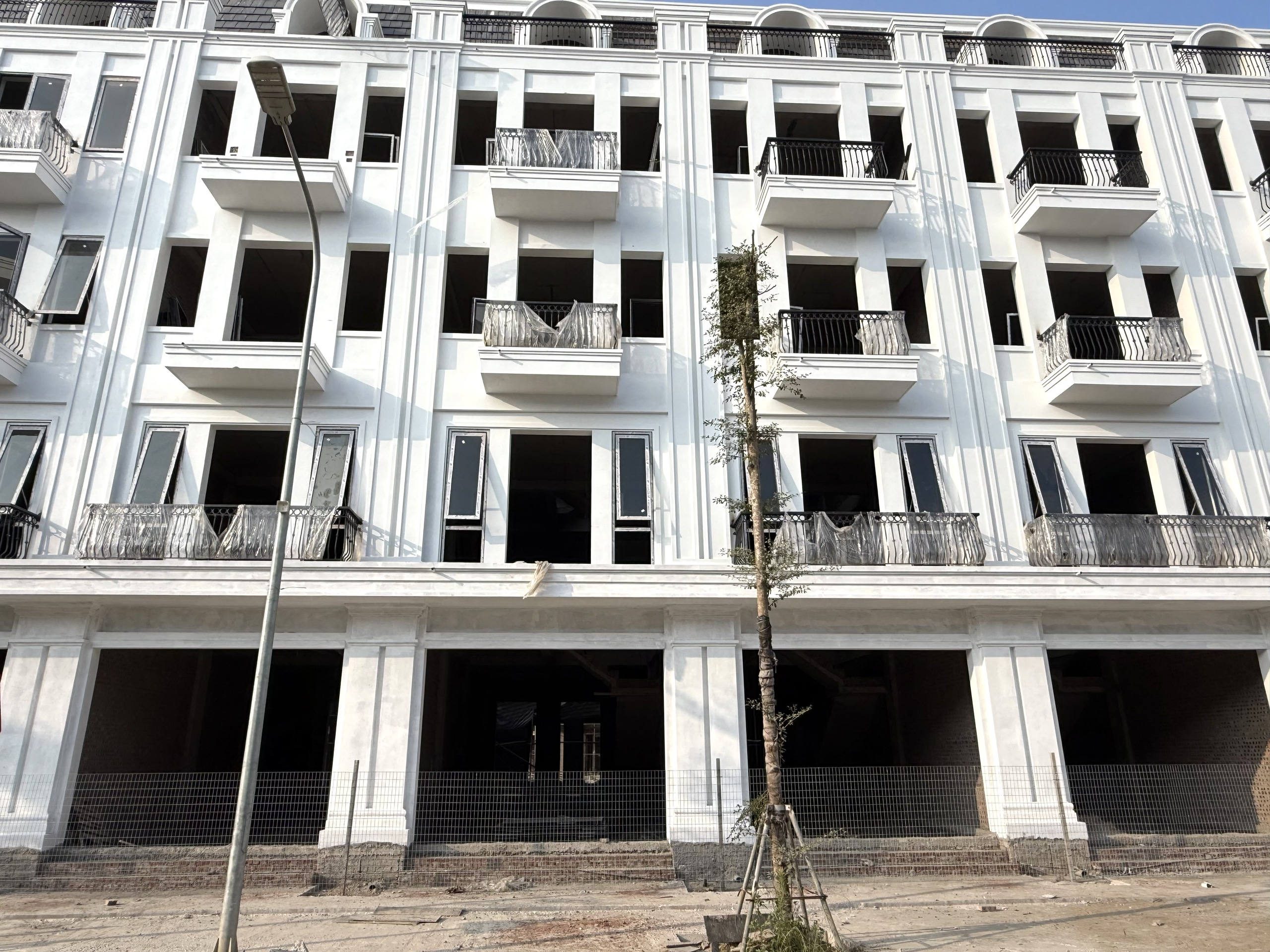

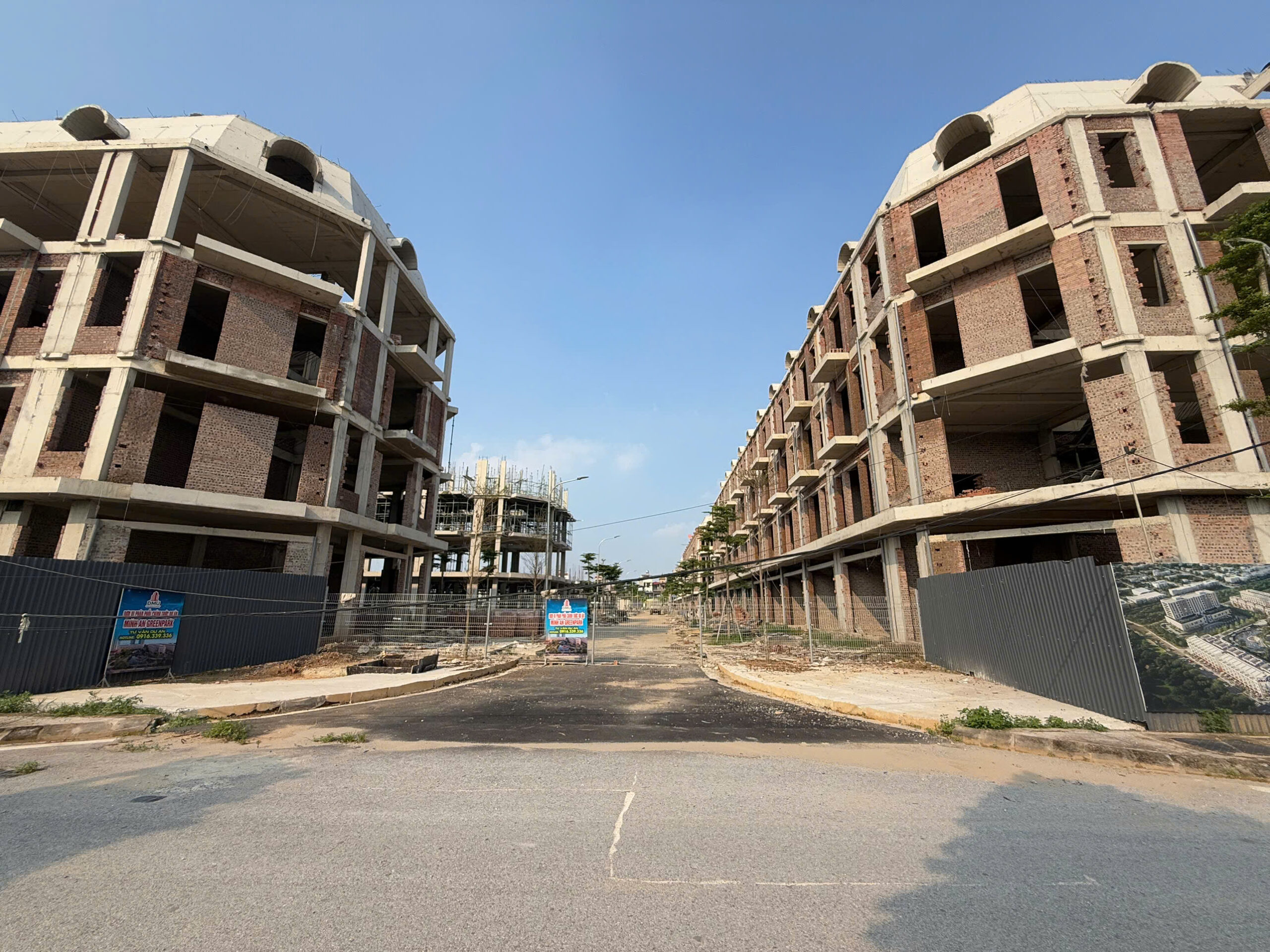

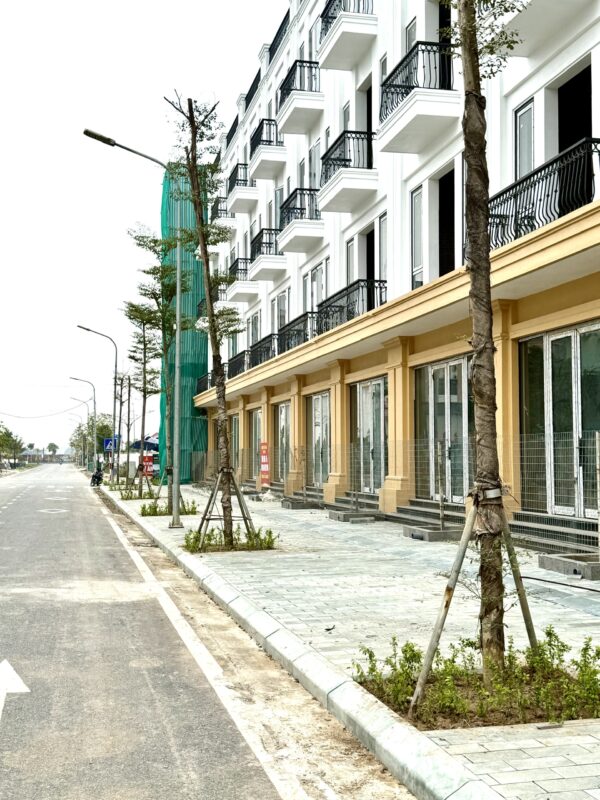

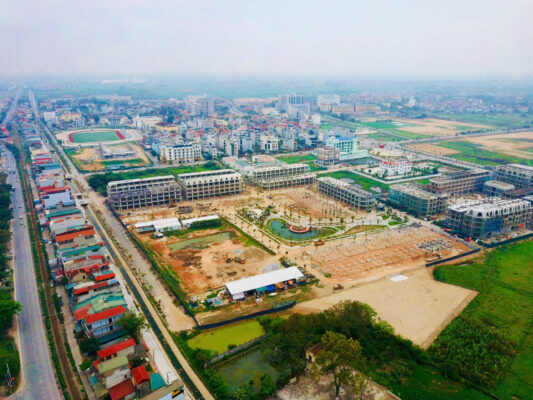

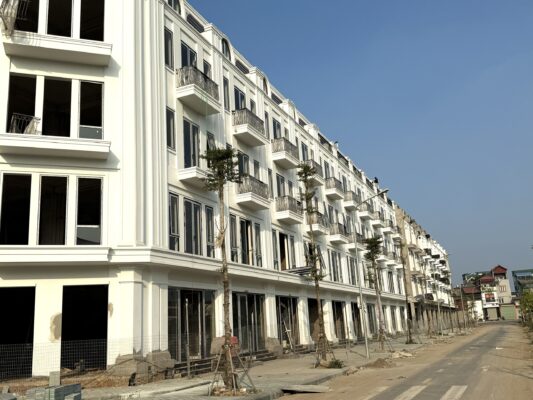

Các dãy nhà OM.06, OM.16, OM.17 đang hoàn thiện, dọn dẹp để bàn giao cho khách hàng.

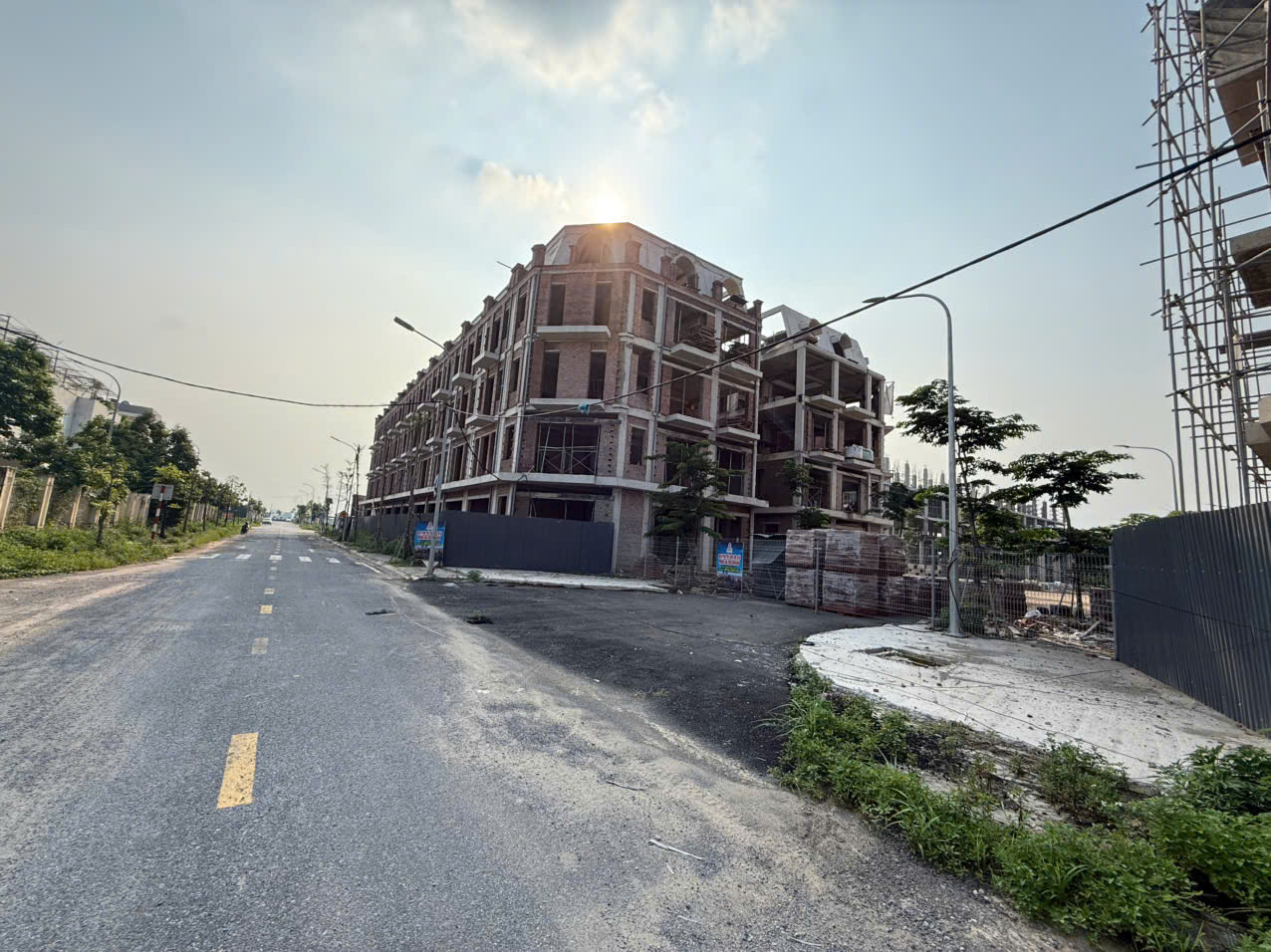

Tiến độ thi công của dự án Minh An Green Park đến ngày 01/12/2025.

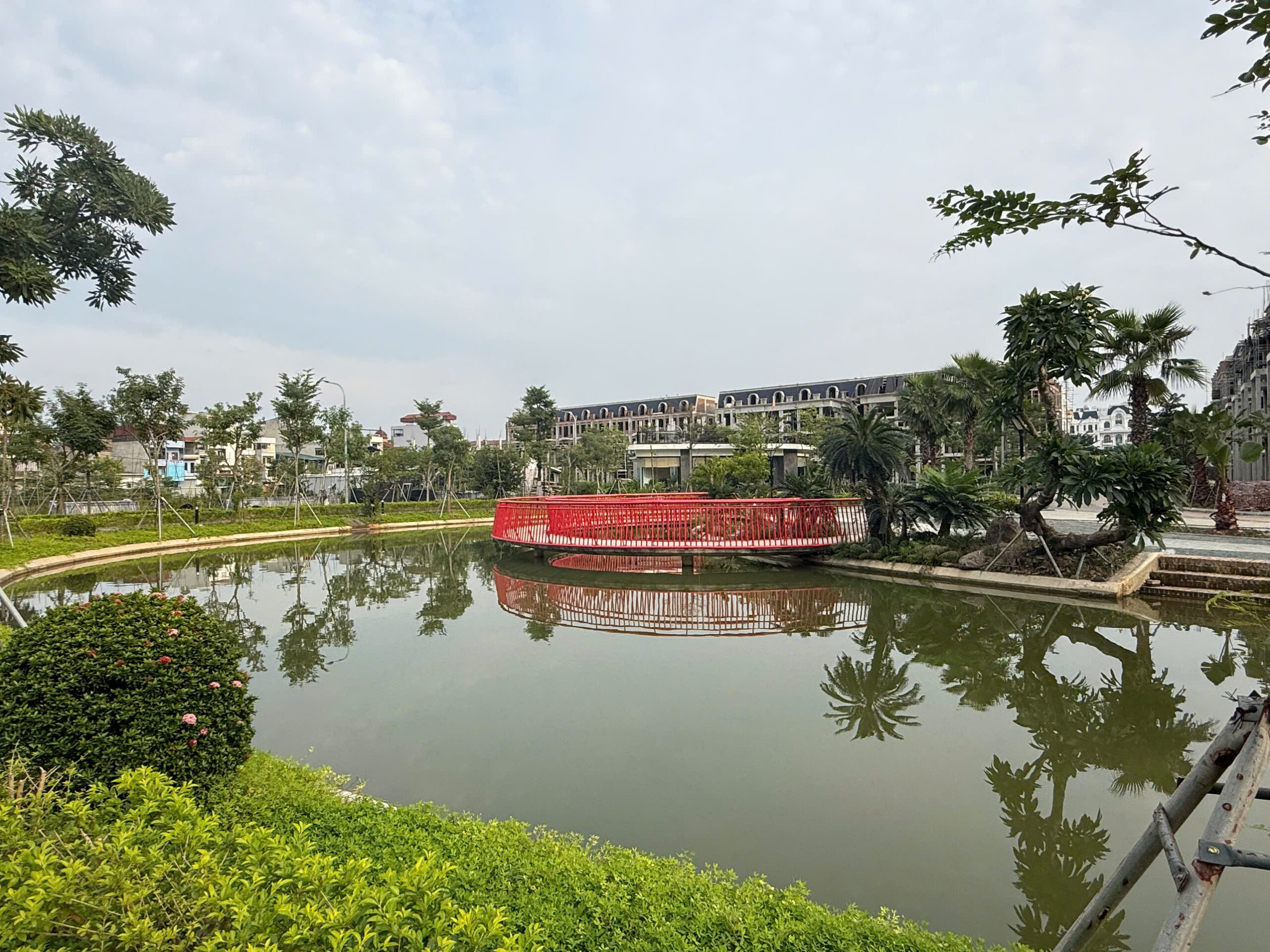

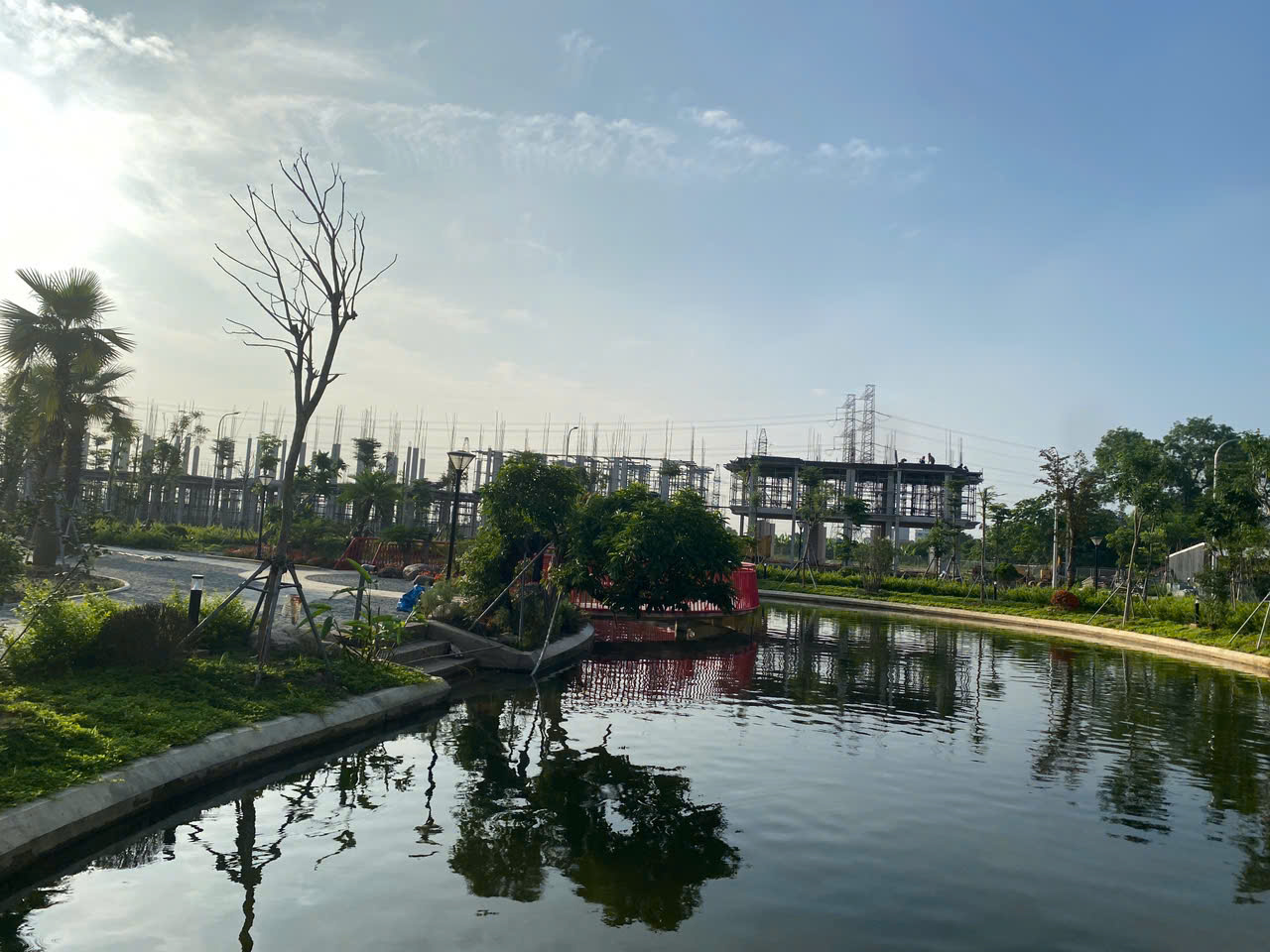

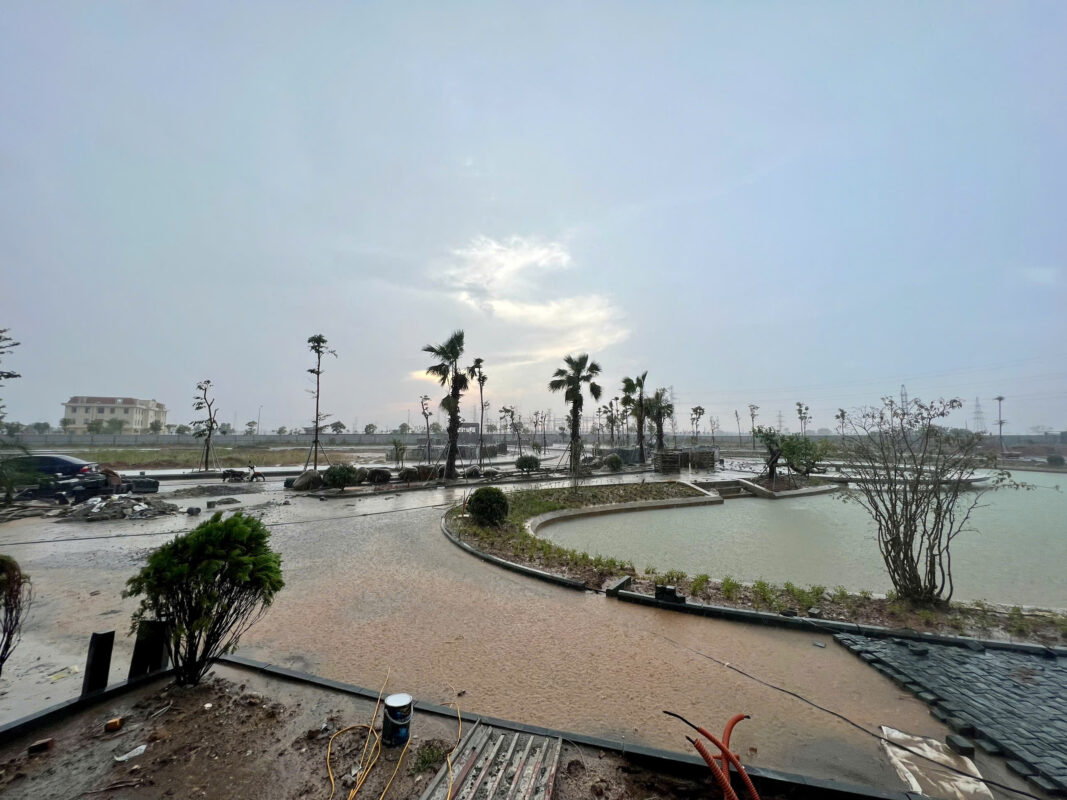

Cảnh quan hồ nước và dãy biệt thự.

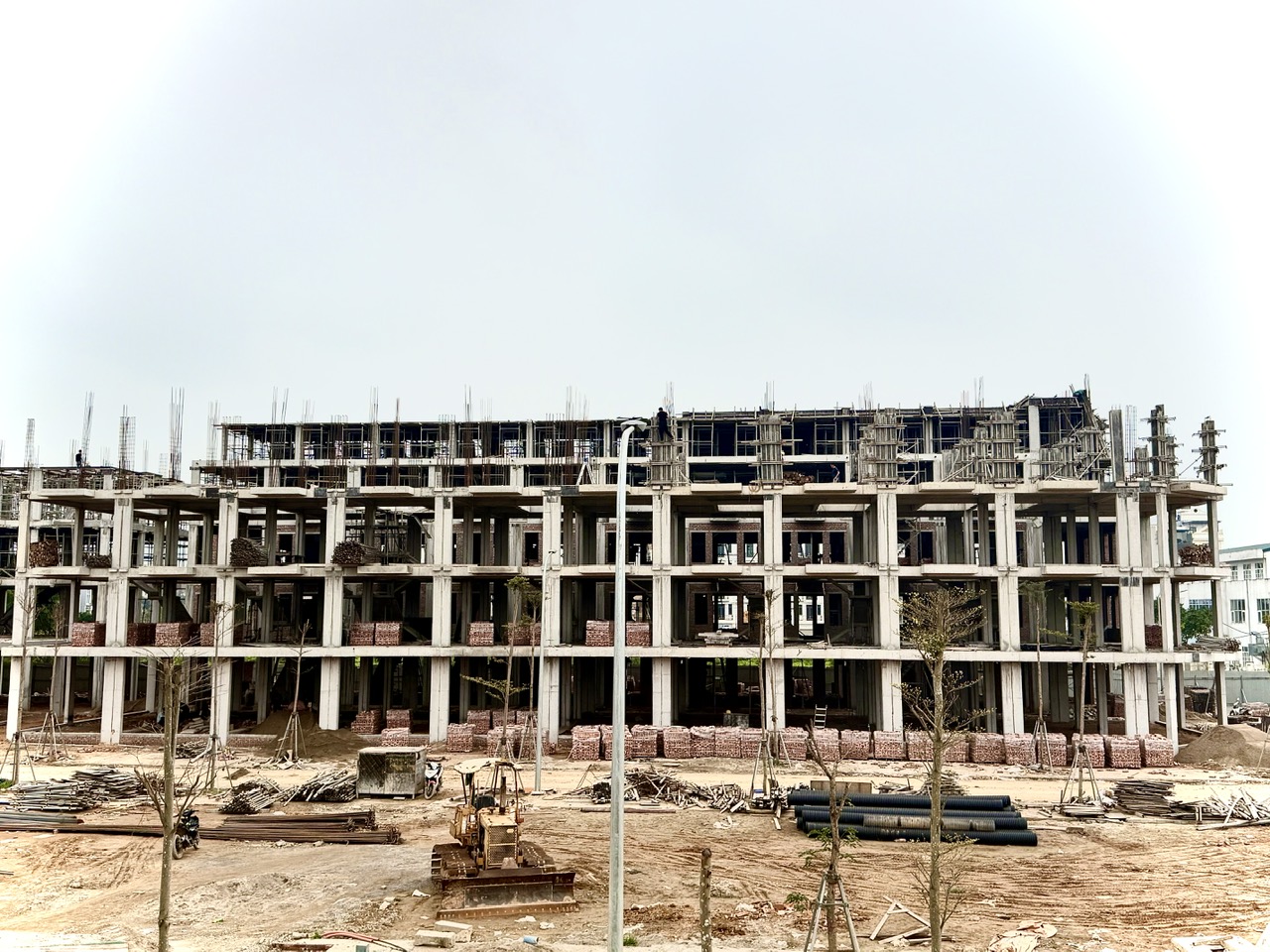

Cảnh quan sân nhà dịch vụ và dãy nhà biệt thự.

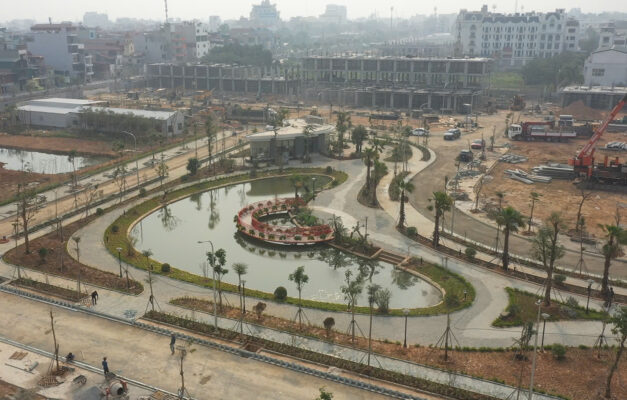

Cảnh quan công viên, đường dạo bộ.

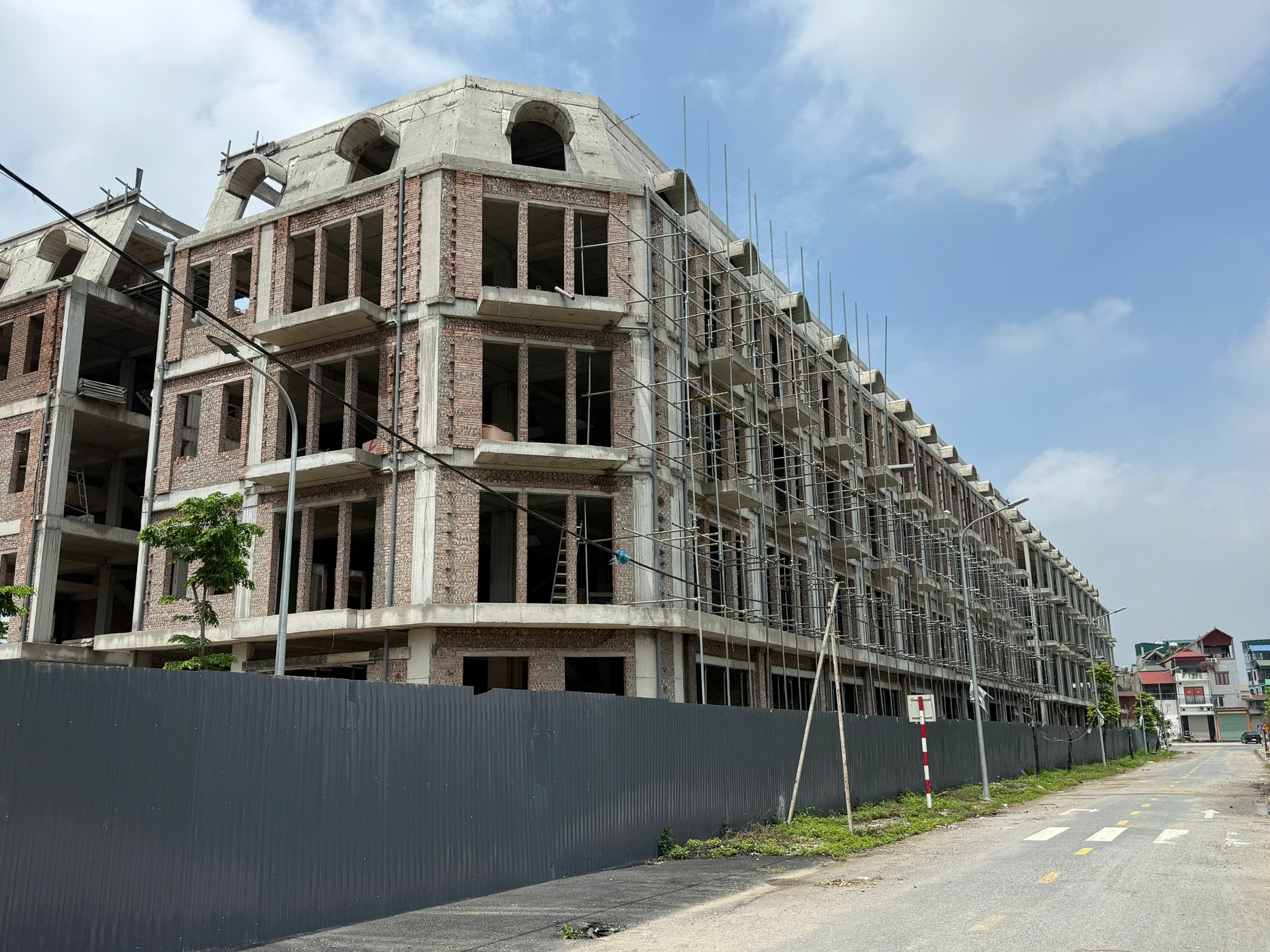

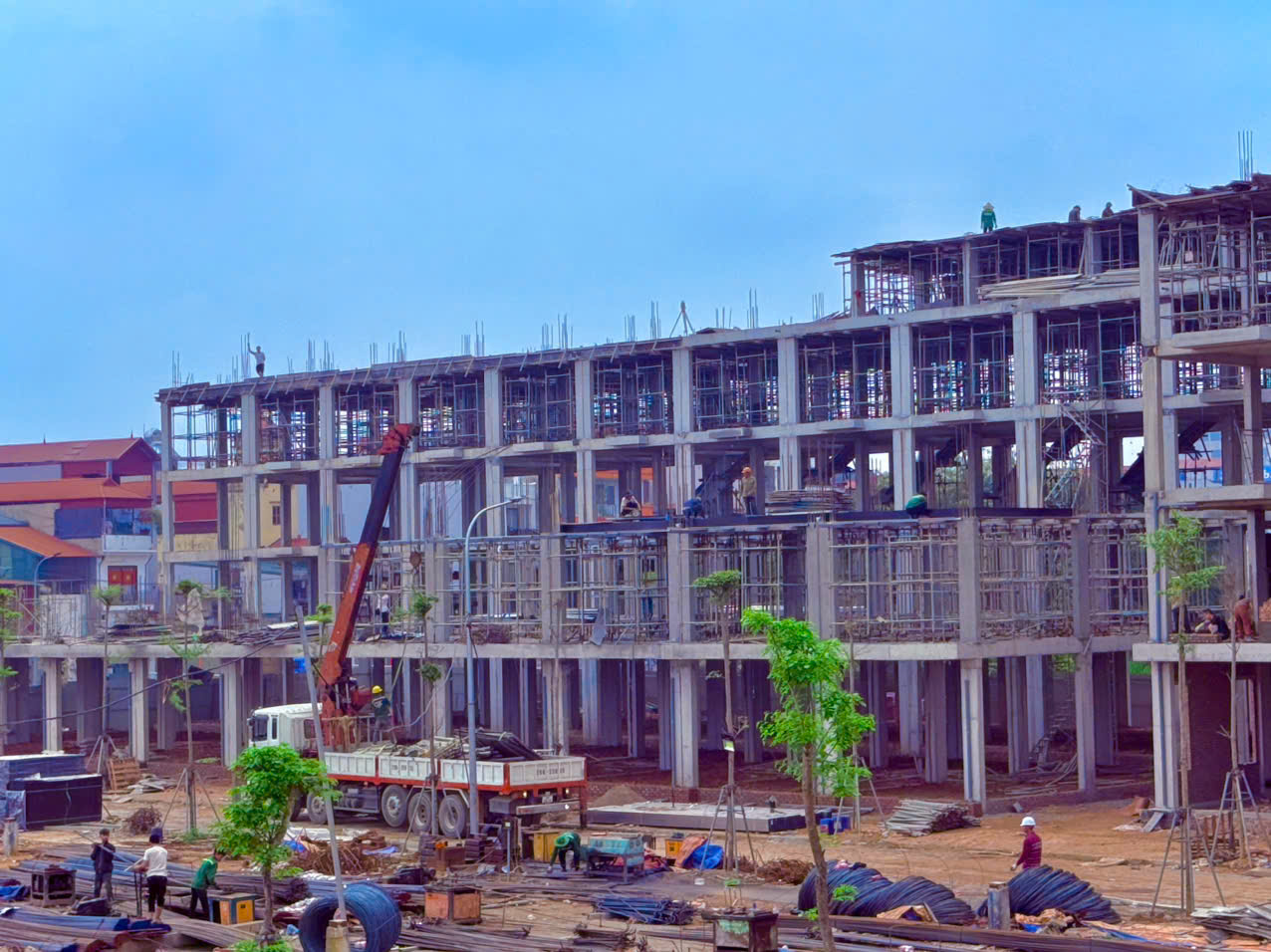

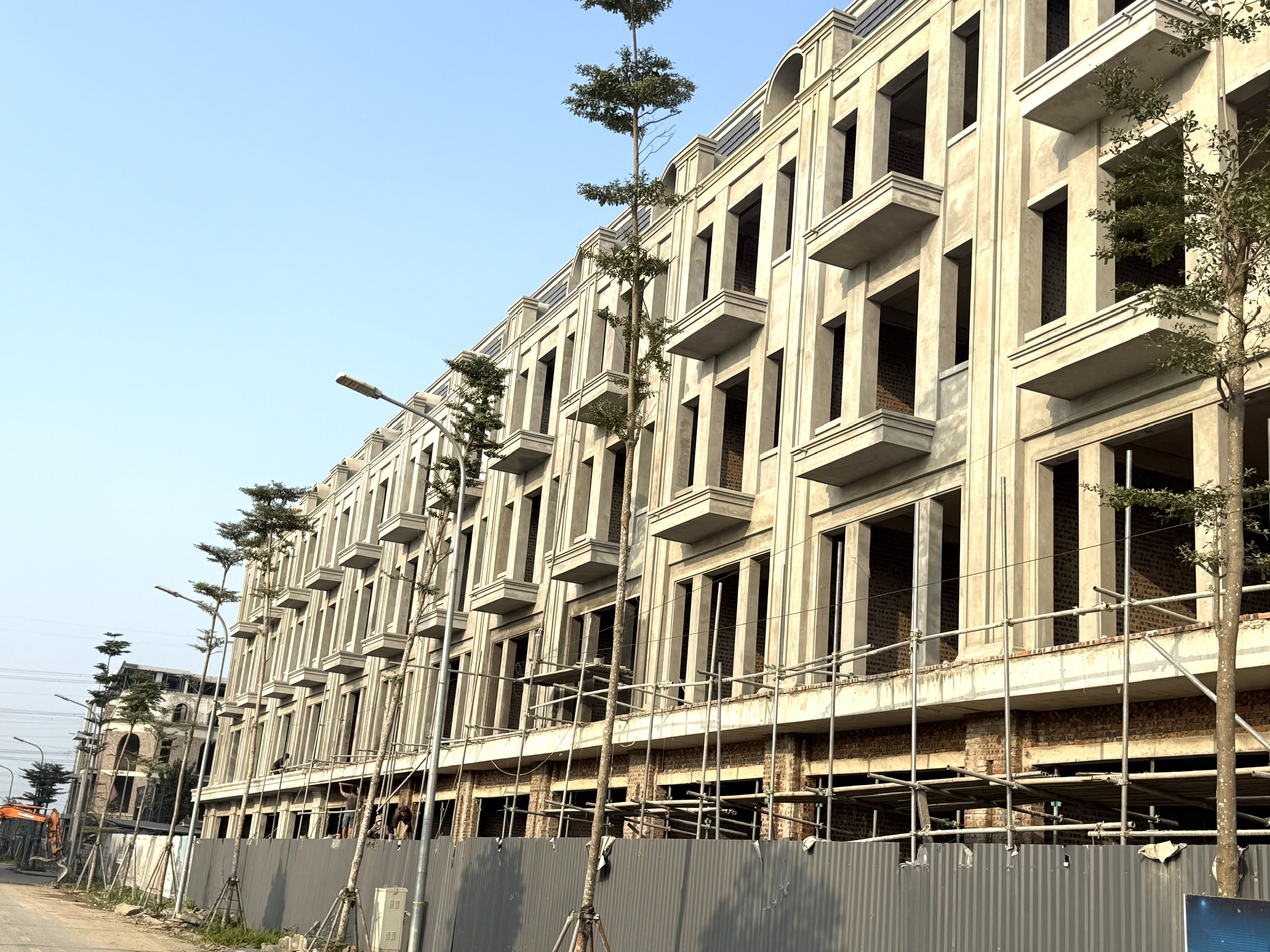

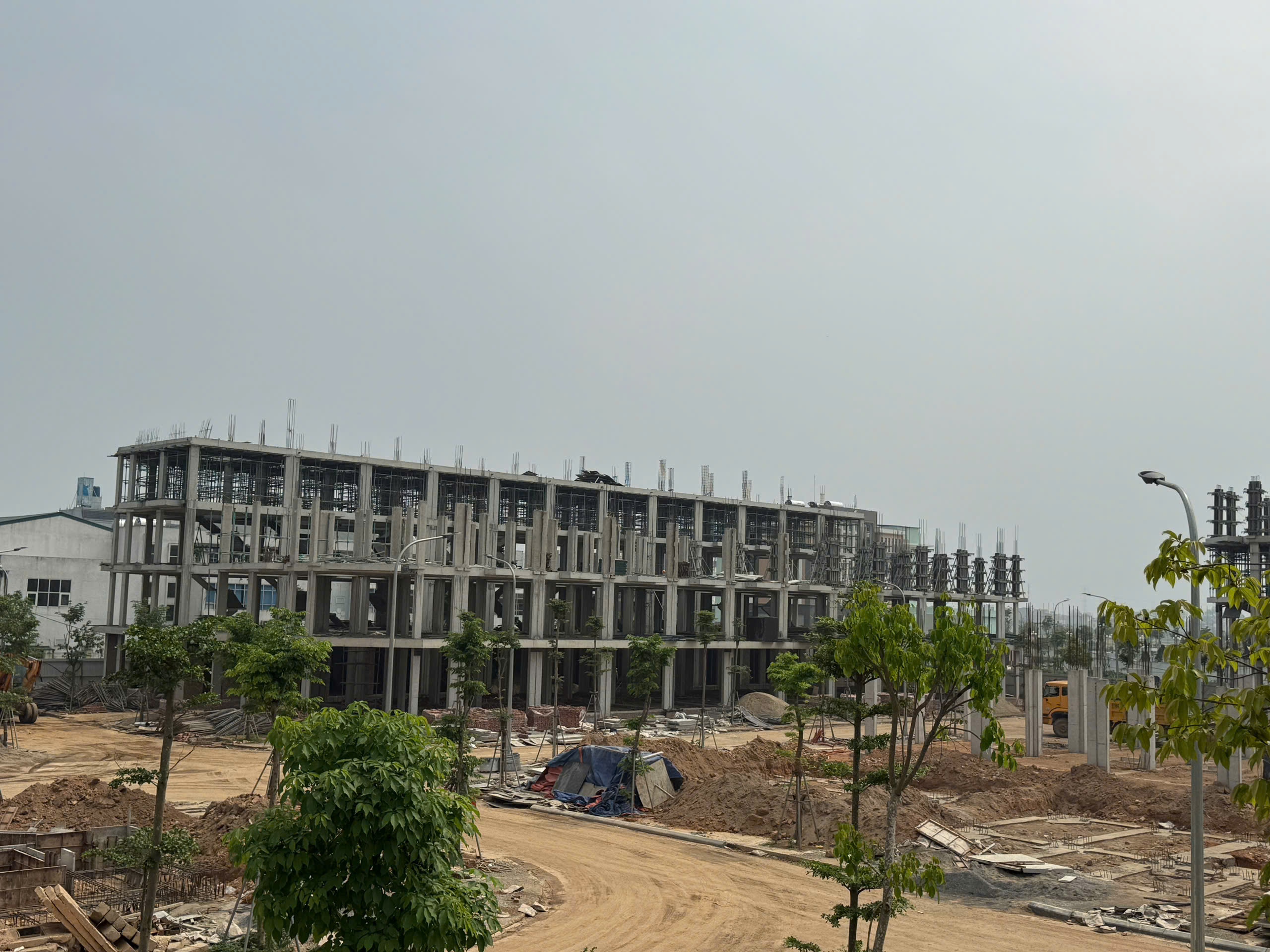

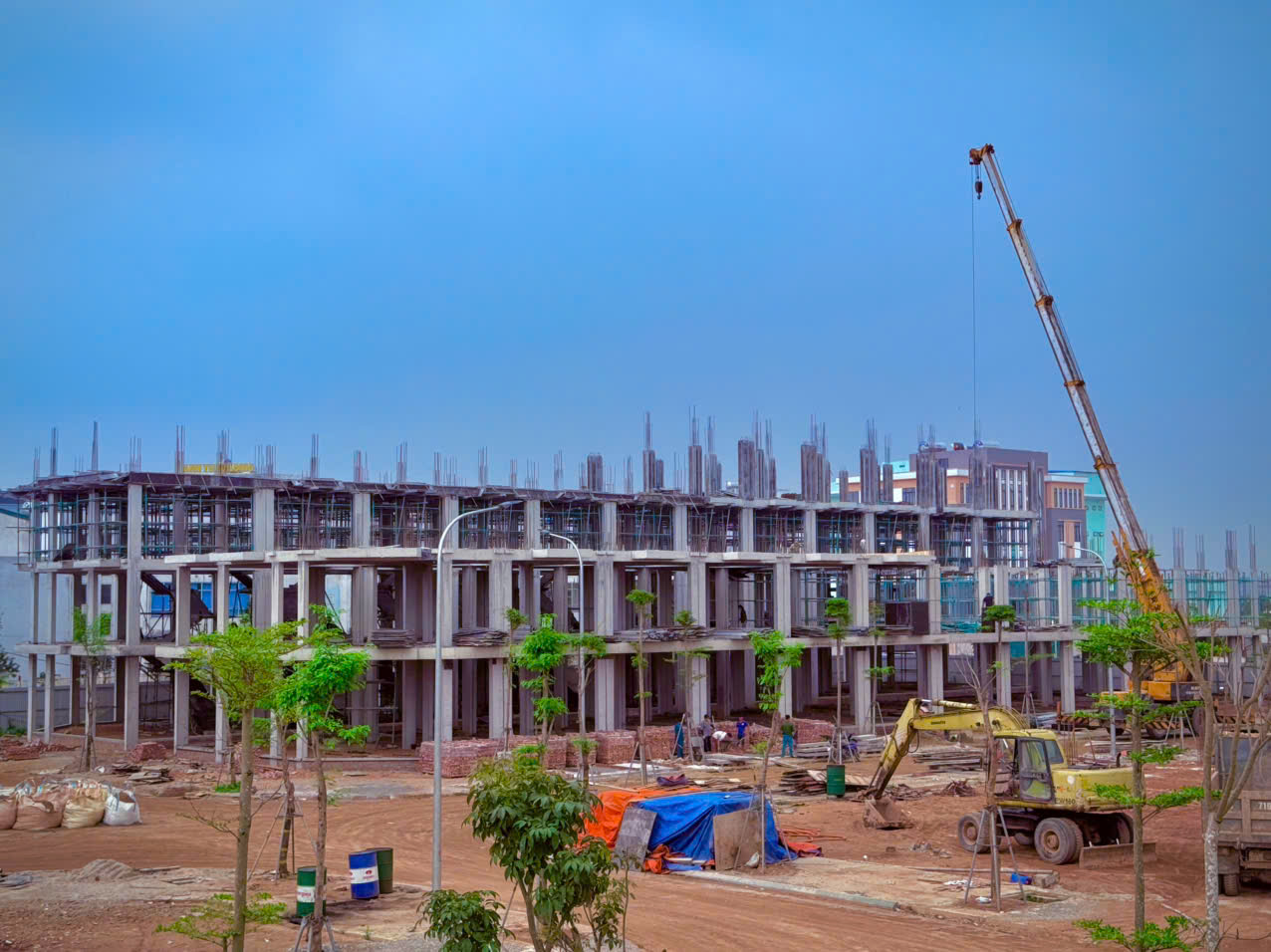

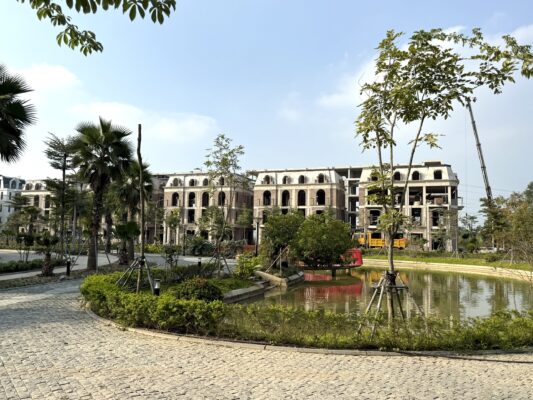

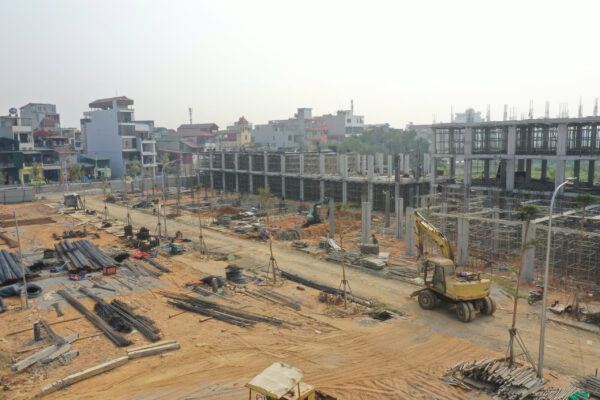

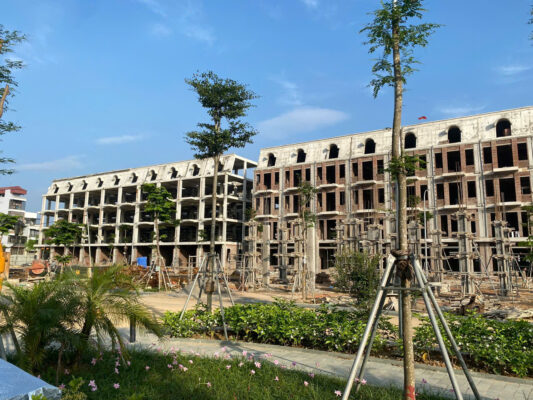

Dãy nhà OM.06 đang hoàn thiện những hạng mục cuối.
Dãy nhà OM.16 đang hoàn thiện những hạng mục cuối

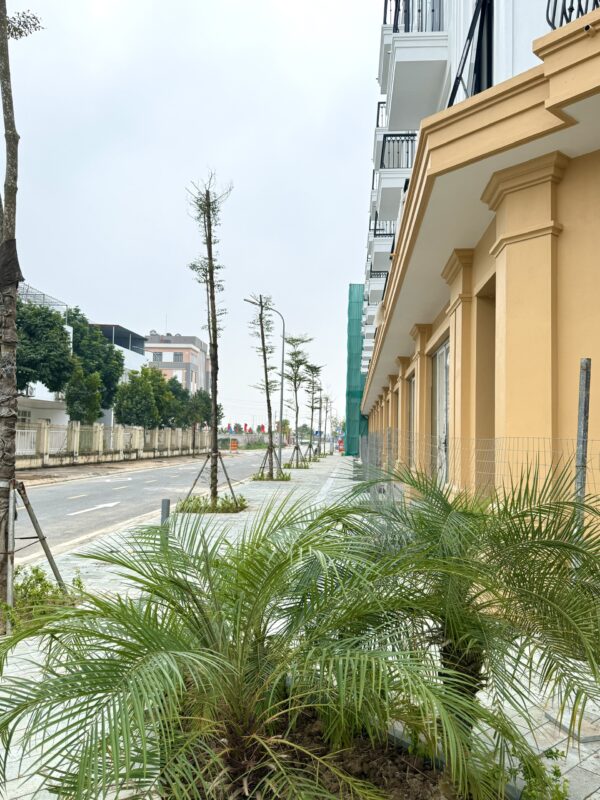

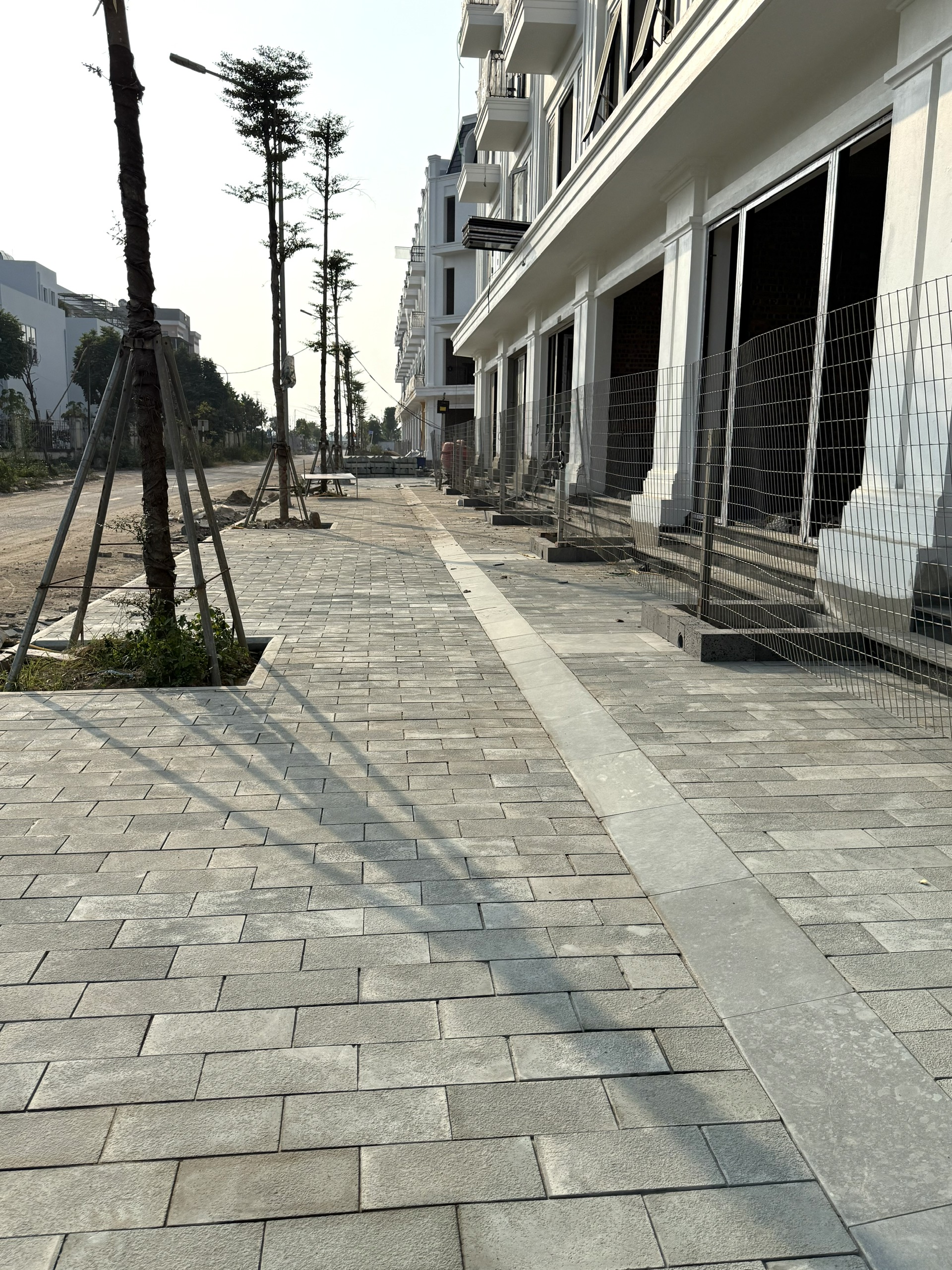

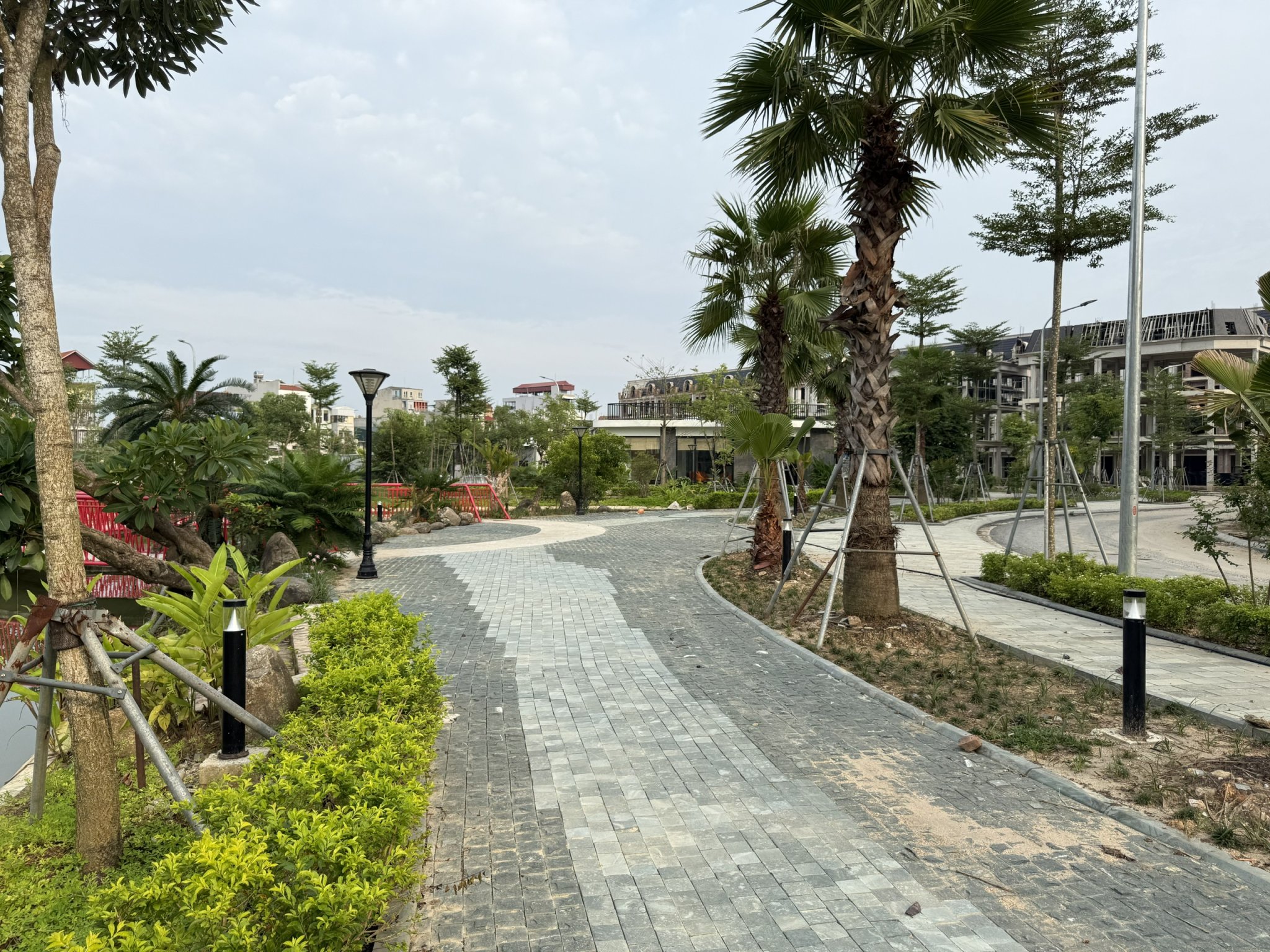

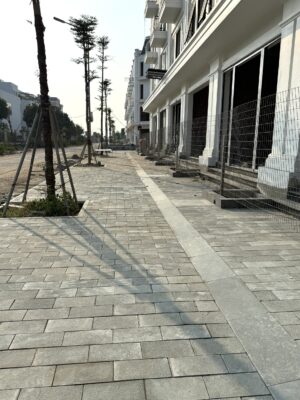

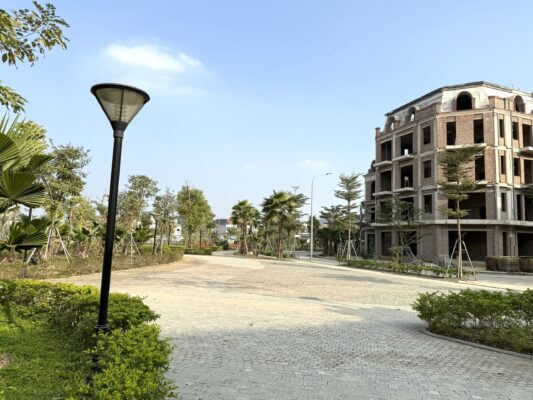

Hạng mục lát đá vỉa hè đang được triển khai.

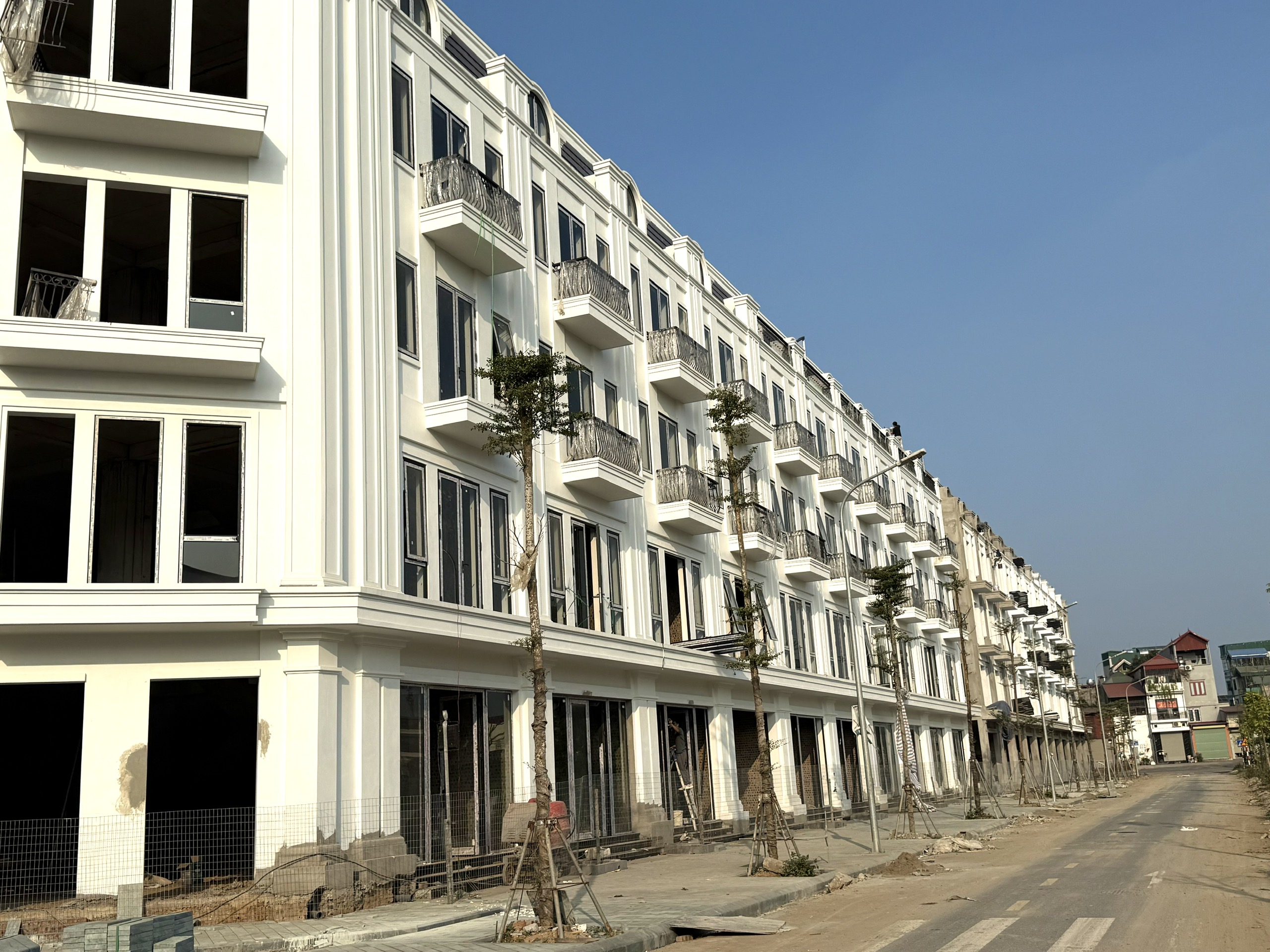

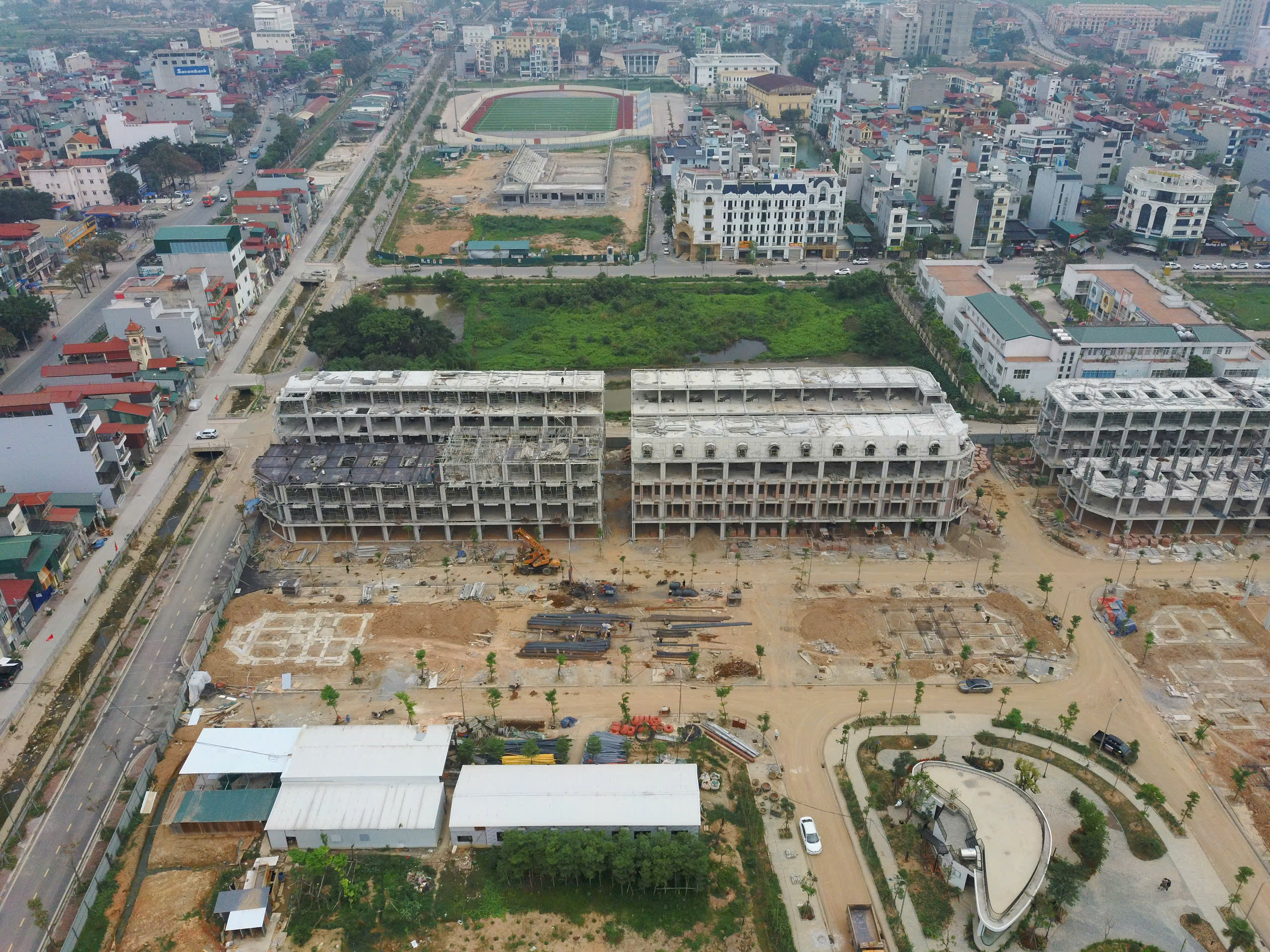

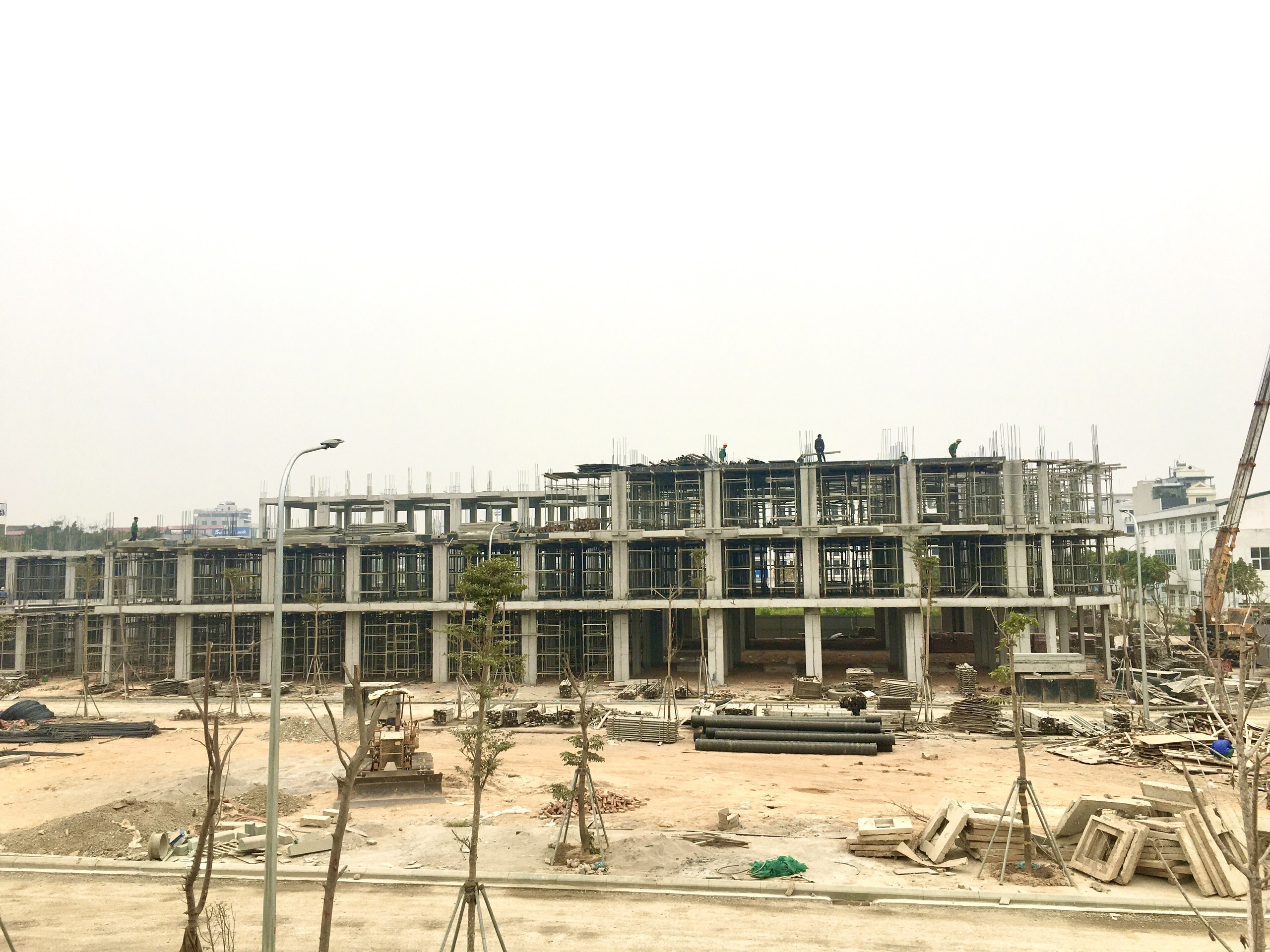

Dãy nhà OM.16 nhìn từ đường Nguyễn Vĩnh Tích.

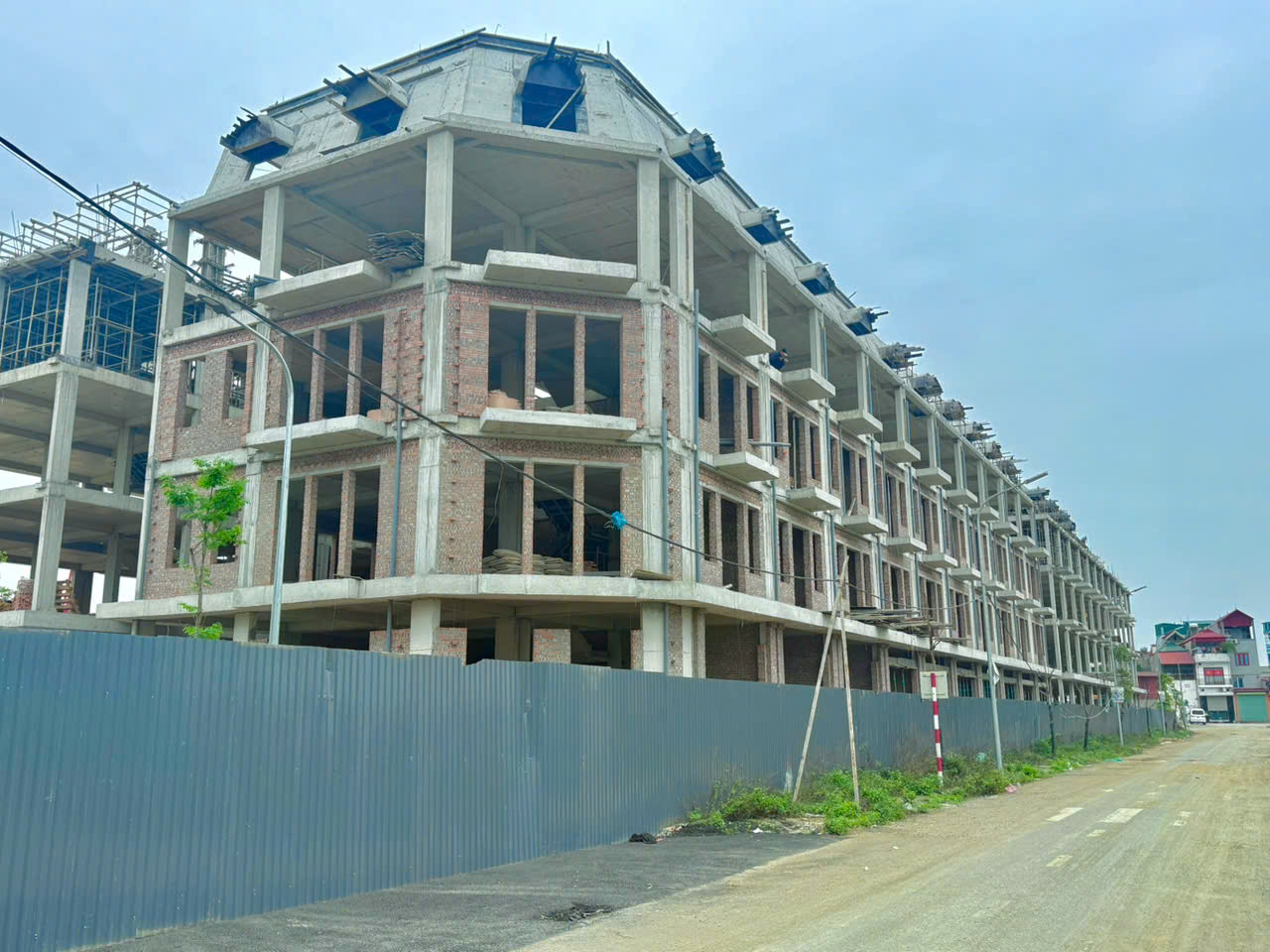

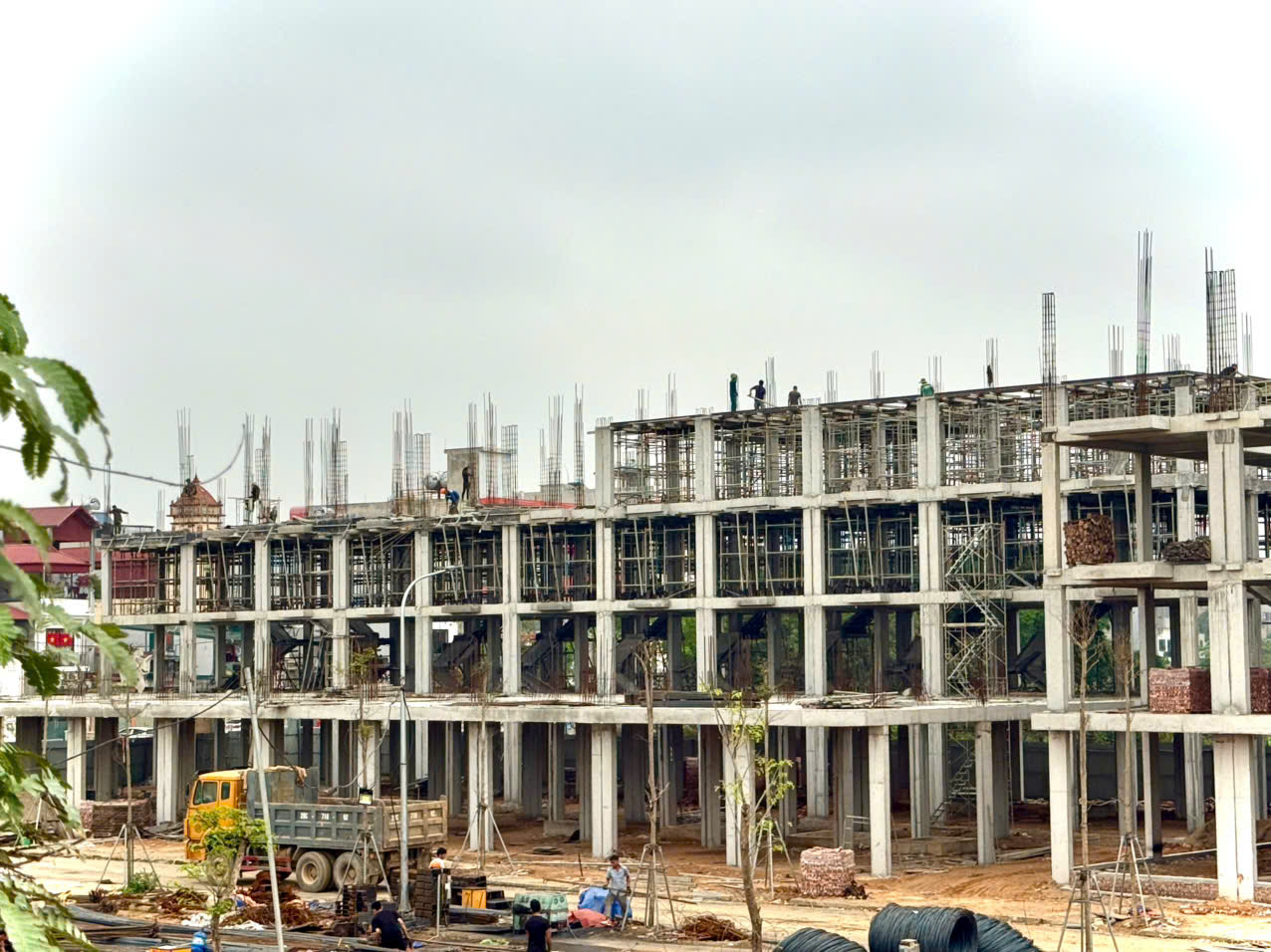

Dãy nhà OM.04 đang hoàn thiện phần trát.

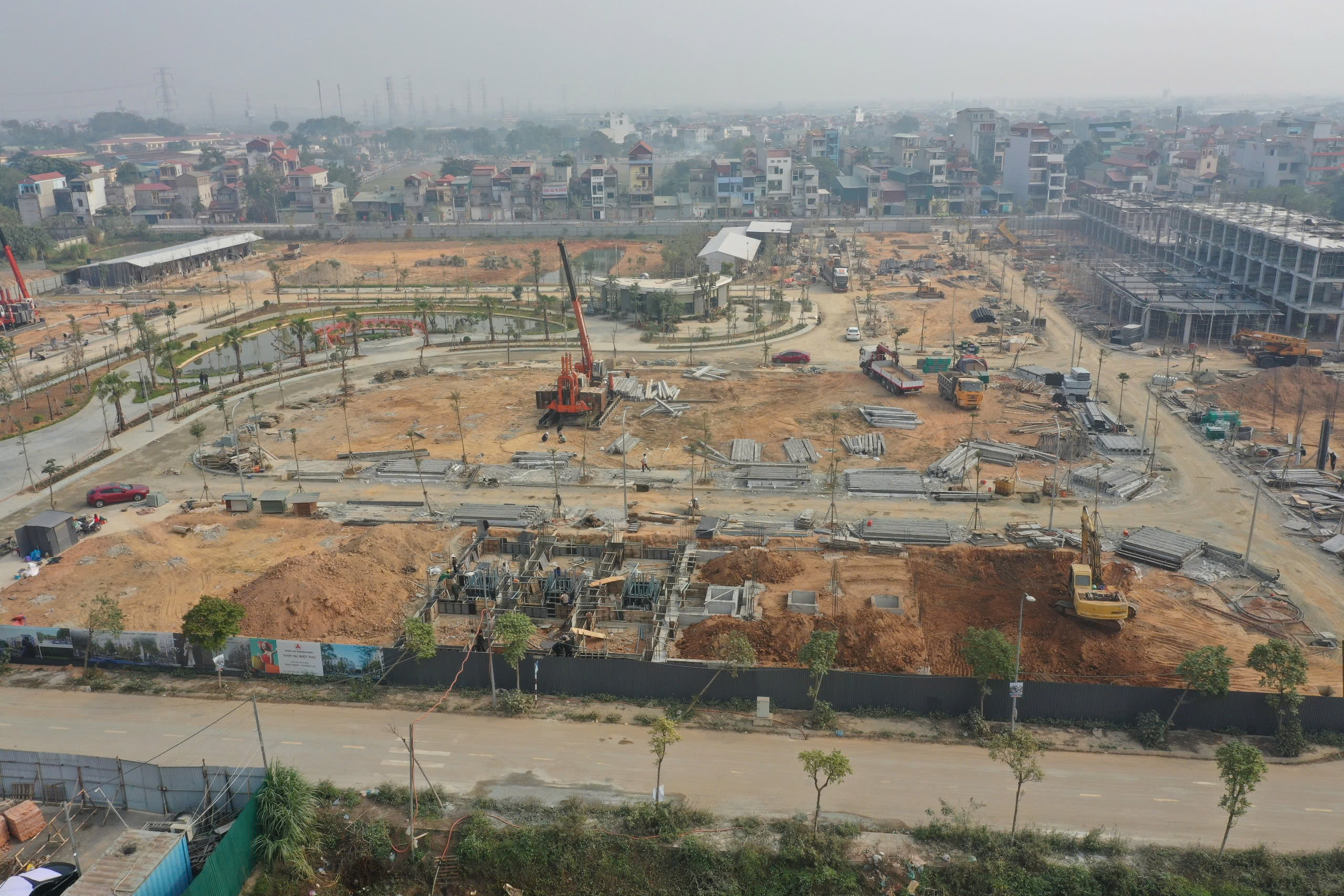

Tiến độ thi công của dự án Minh An Green Park đến ngày 06/10/2025.

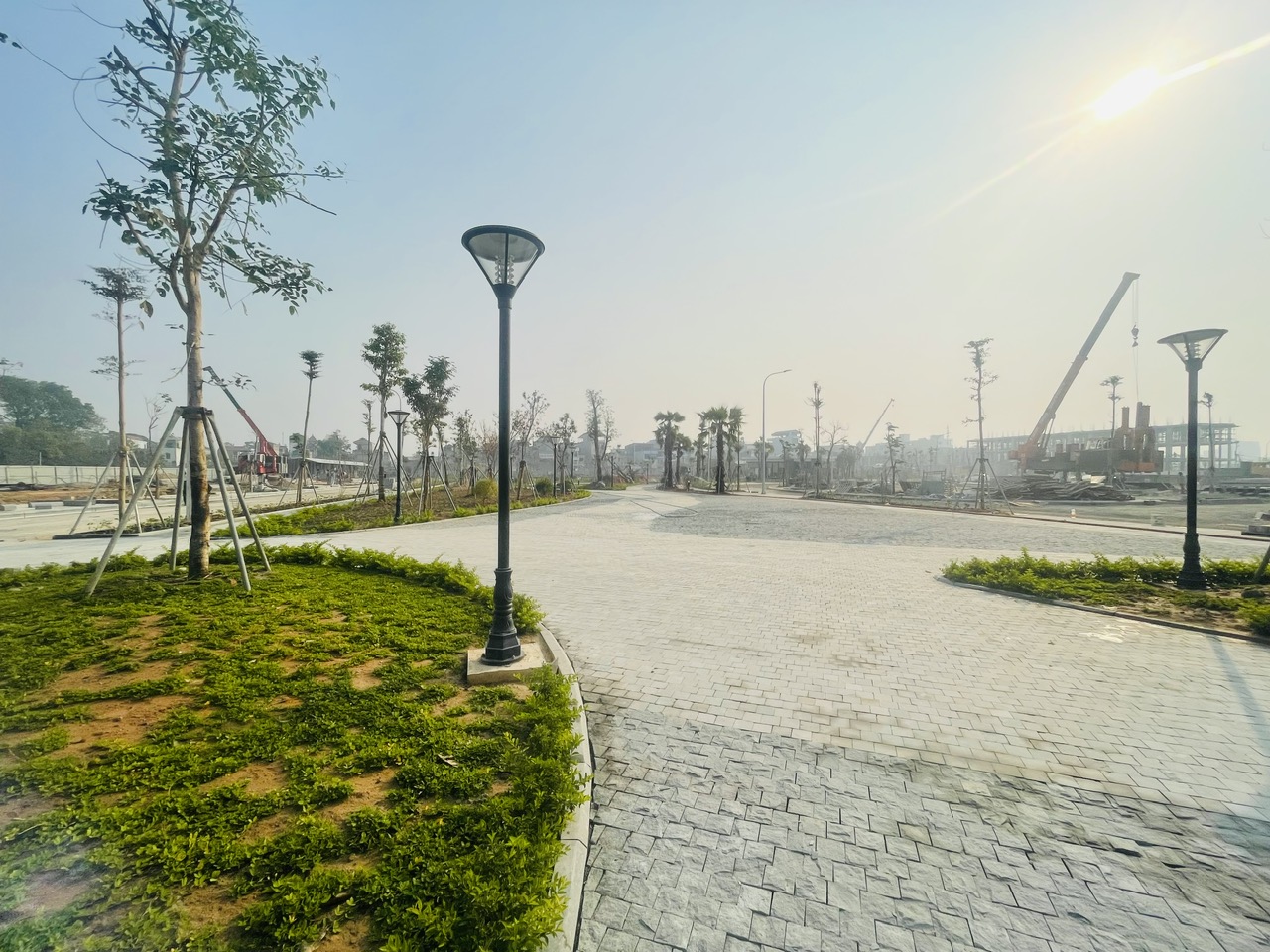

Cây xanh trên đường dạo bộ của dự án.

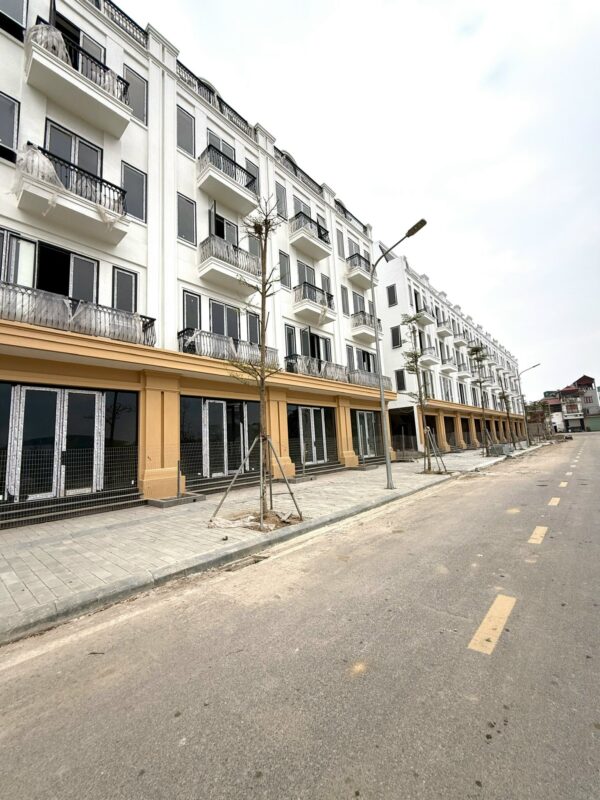

Các căn liền kề dãy OM.16 đang được lắp cửa, lan can, hoàn thiện phần sơn
Các căn liền kề dãy OM.06 đã hoàn thiện phần trát tường.
Các căn liền kề dãy OM.04 đã hoàn thiện phần xây tường.
Tiến độ thi công của dự án Minh An Green Park đến ngày 05/07/2025.

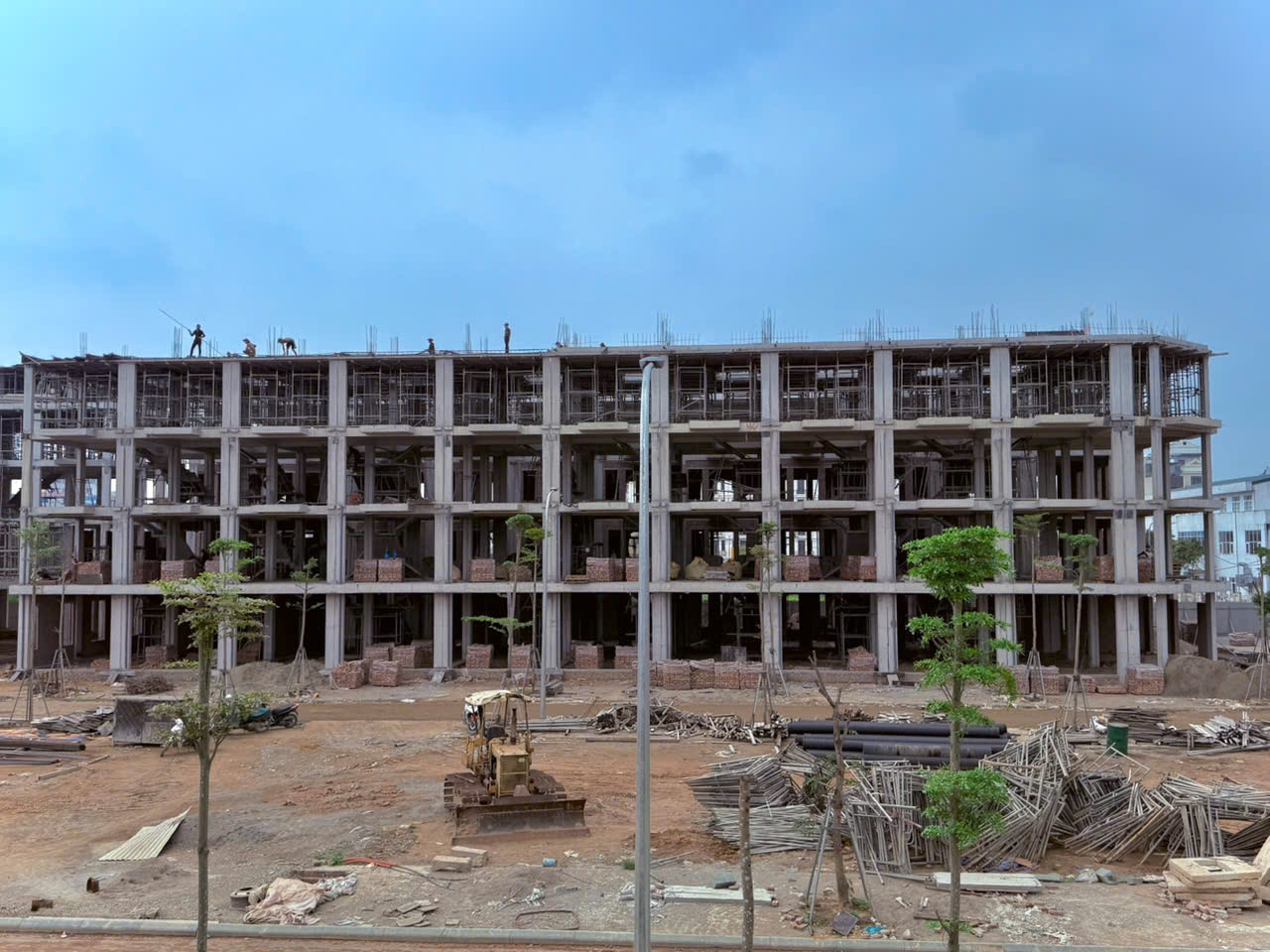

Những căn biệt thự đầu tiên chuẩn bị cất nóc

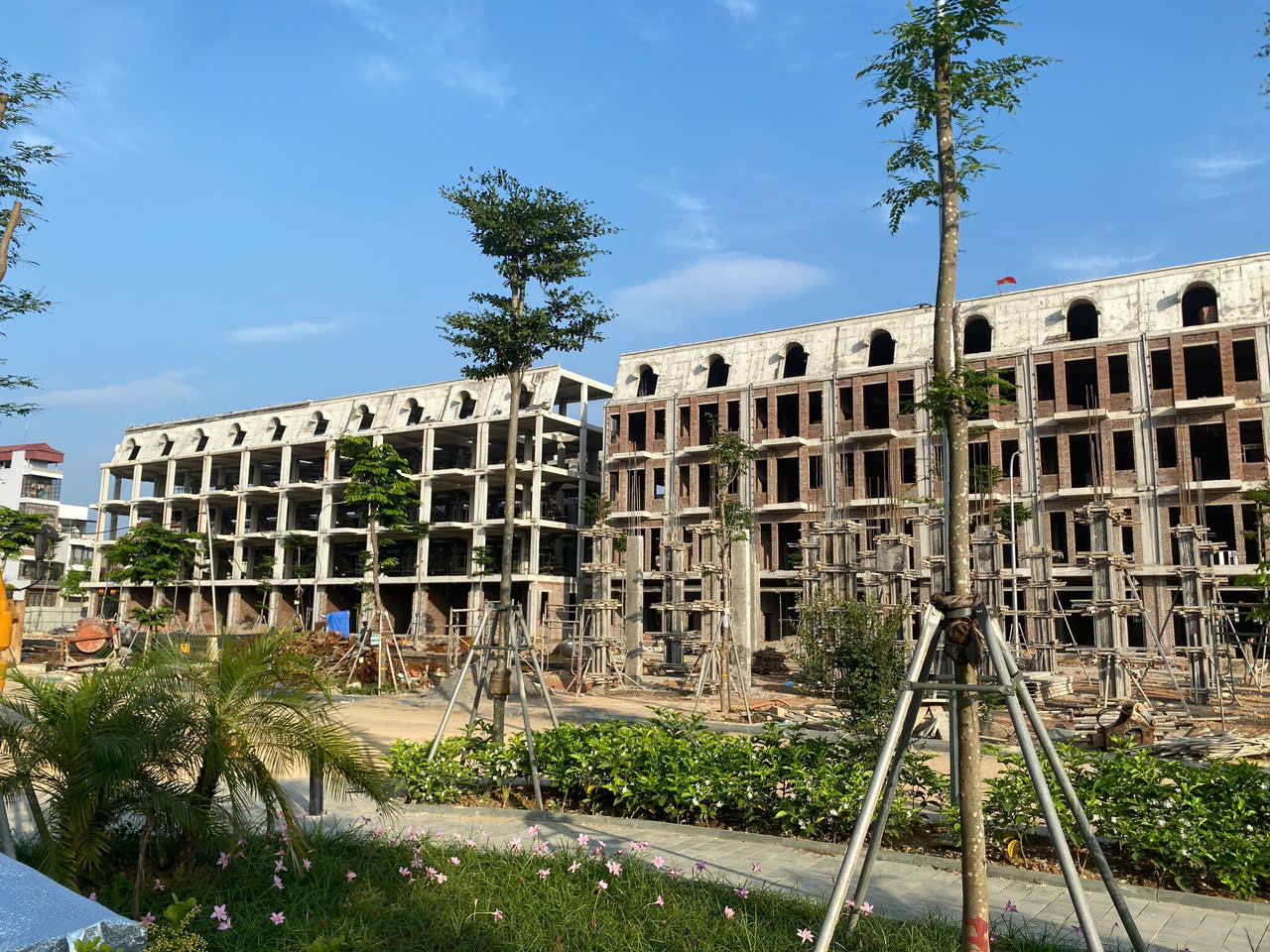

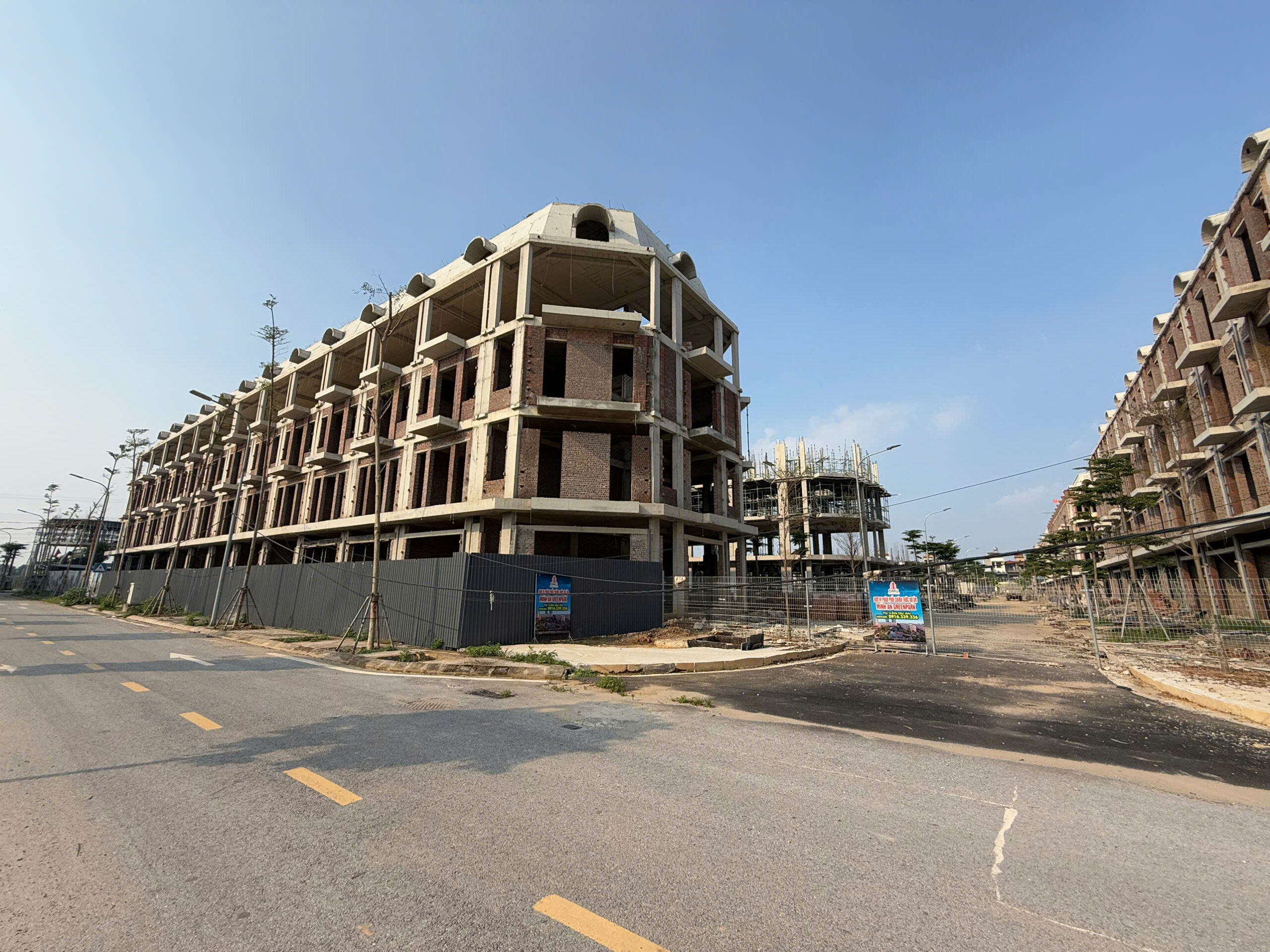

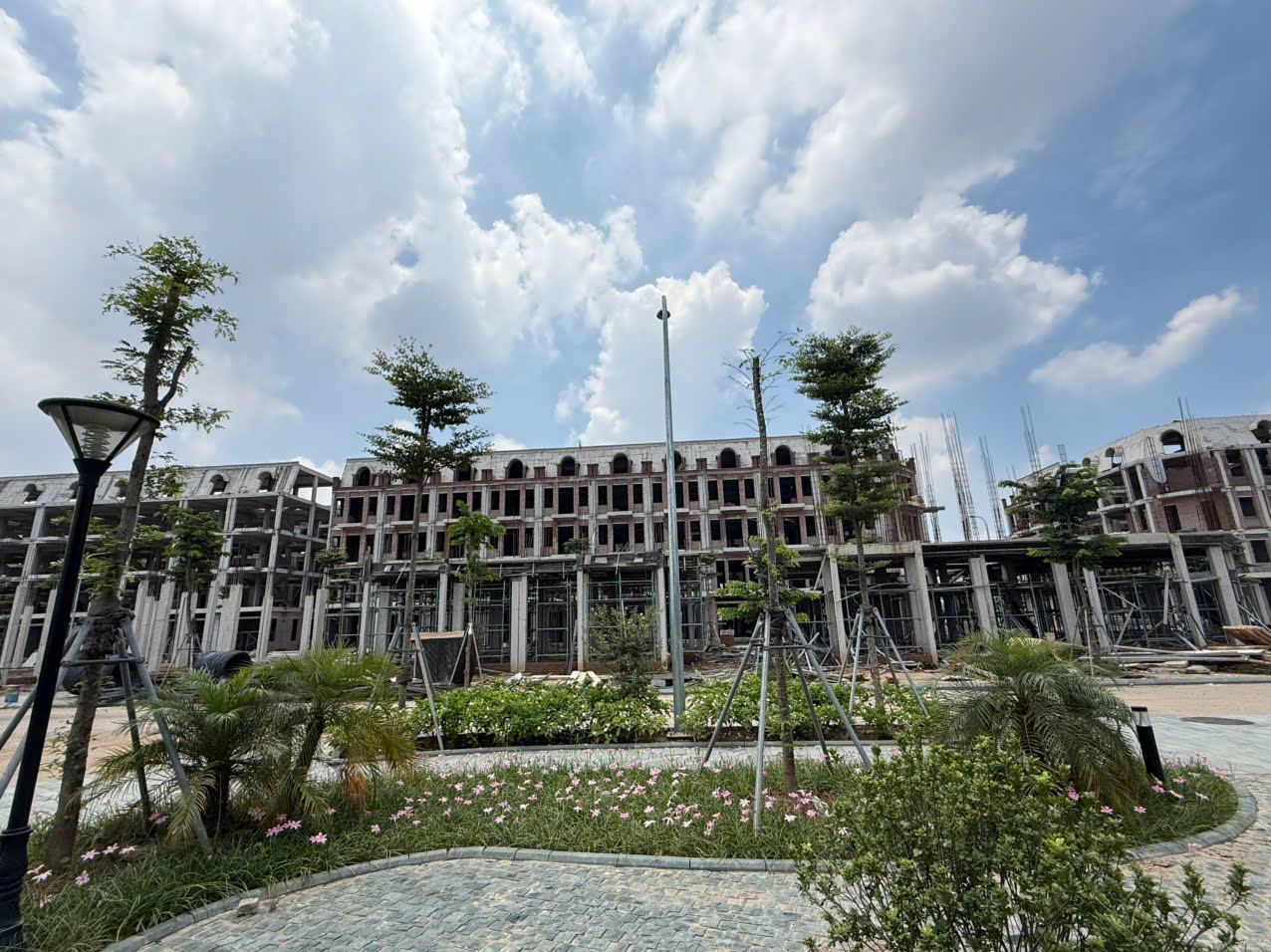

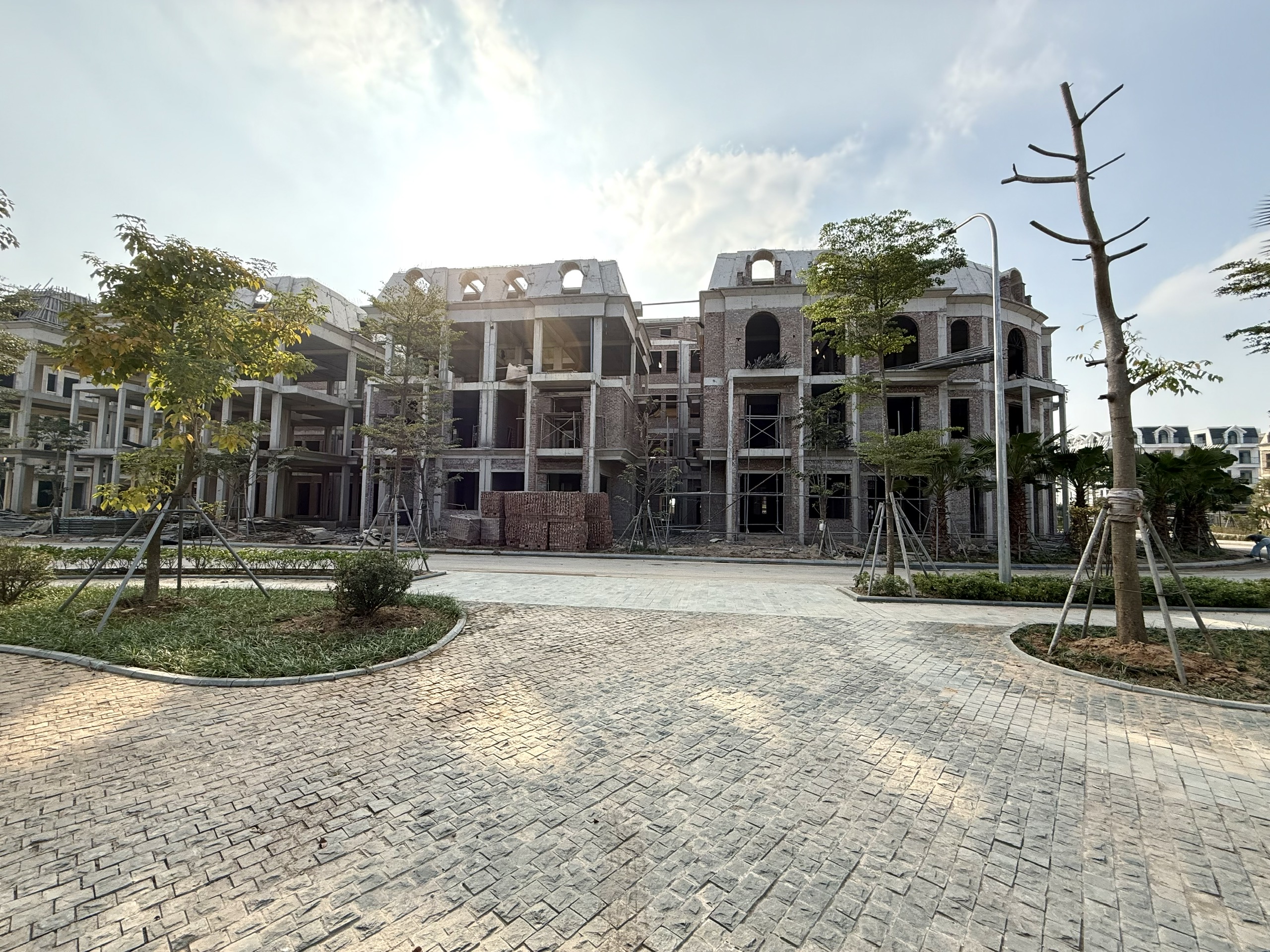

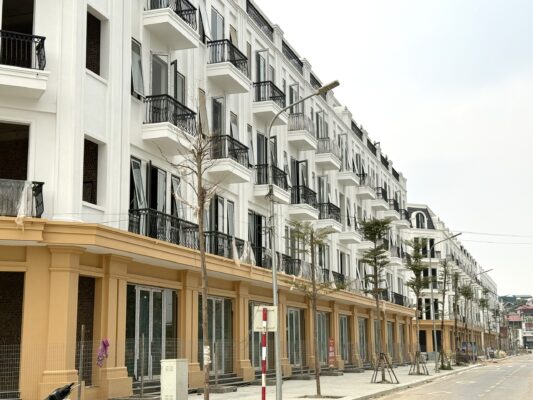

Các dãy nhà Liền kề OM 06, OM16, OM17 đã được cất nóc.
Dãy nhà Liền kề OM.04 hai mặt tiền
Tiến độ thi công của dự án Minh An Green Park đến ngày 29/05/2025.

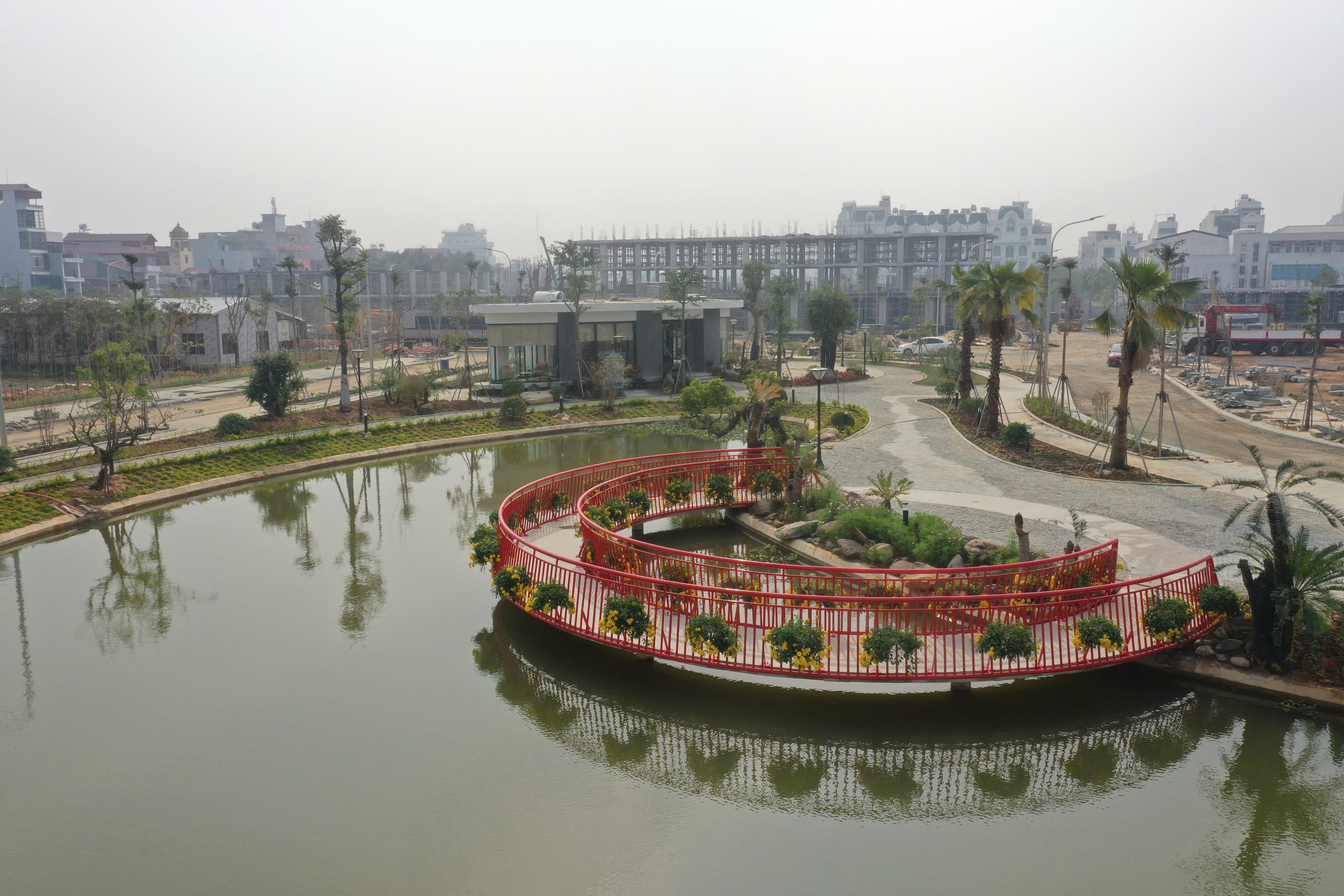

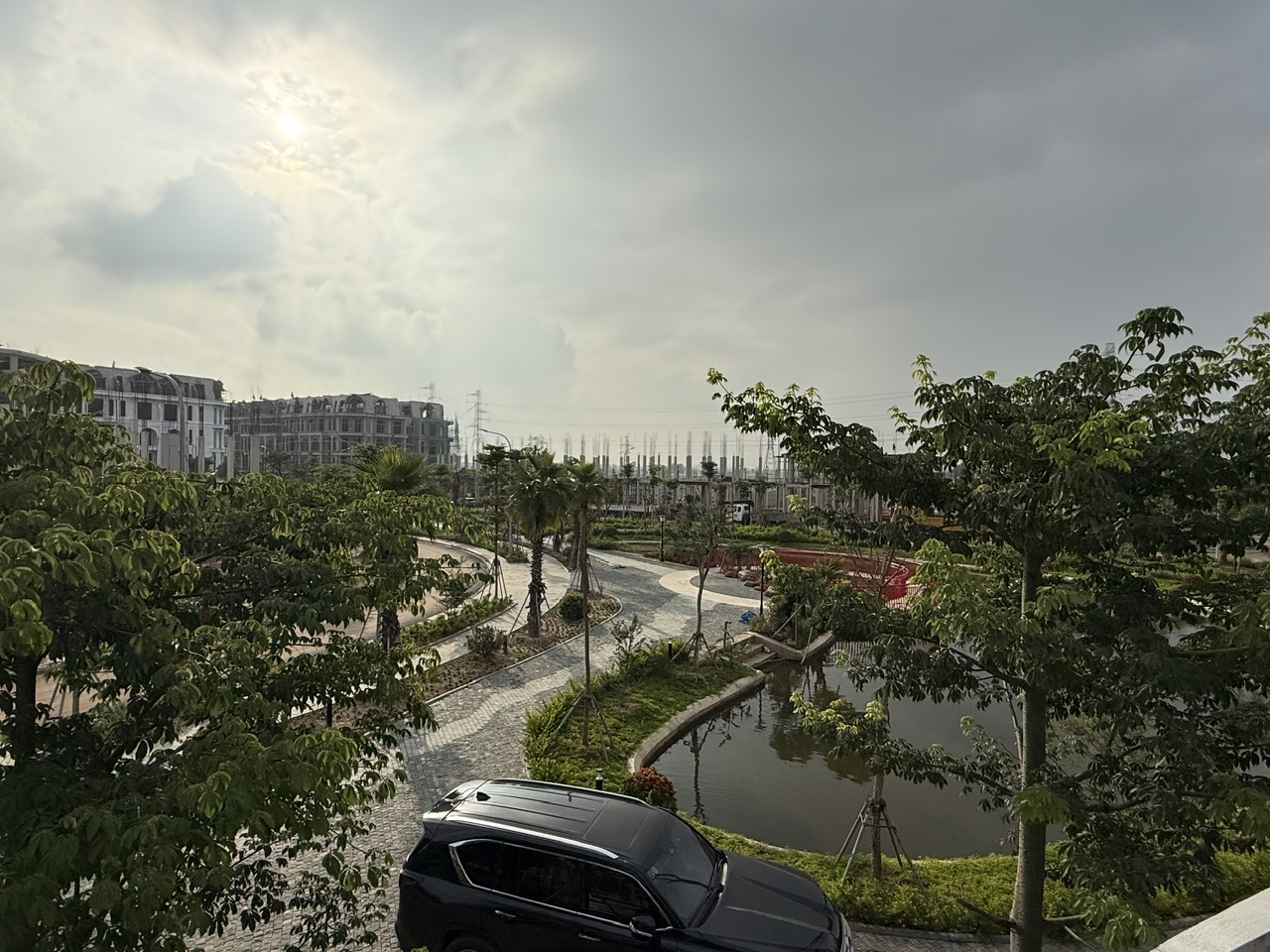

Cảnh quan cây xanh tại dự án
Cảnh quan cây xanh, nhà dịch vụ tại dự án
Cảnh quan cây xanh, hồ nước

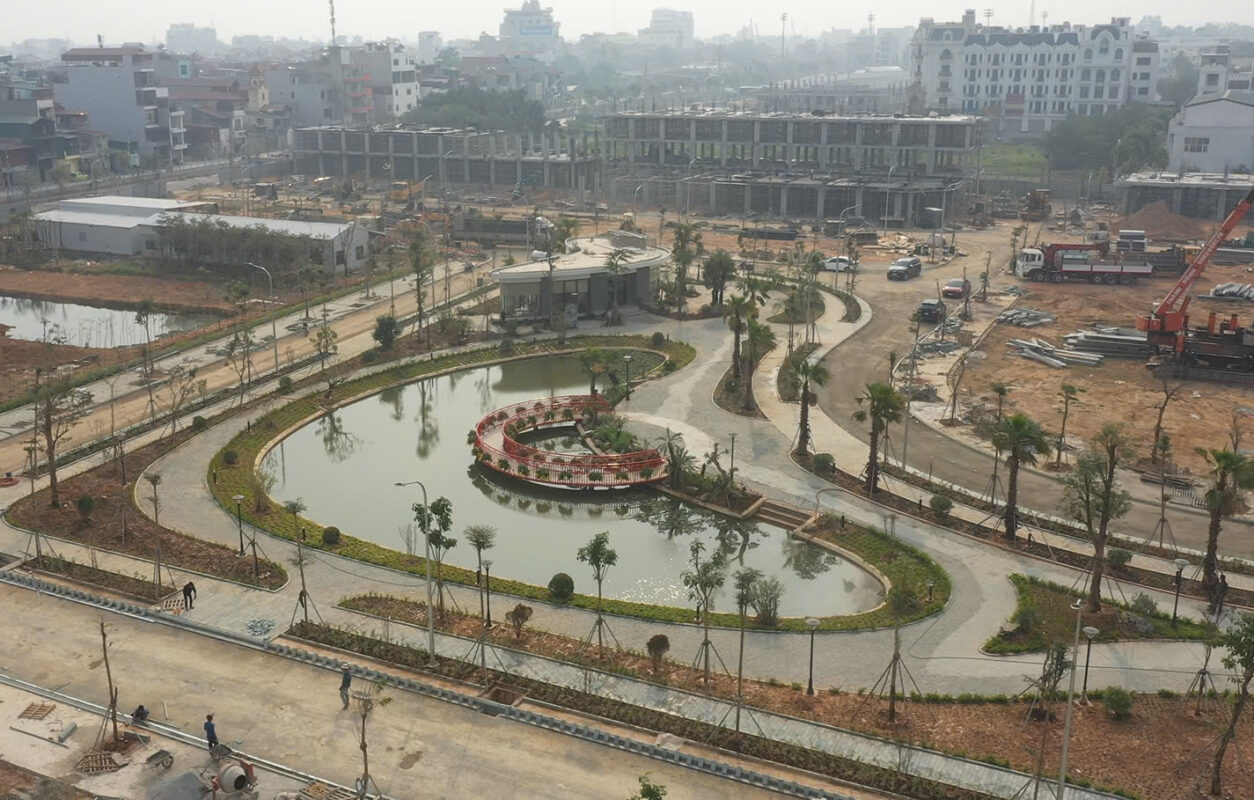

Tiến độ thi công các OM tại dự án
Tiến độ thi công các OM tại dự án
Tiến độ thi công các OM tại dự án

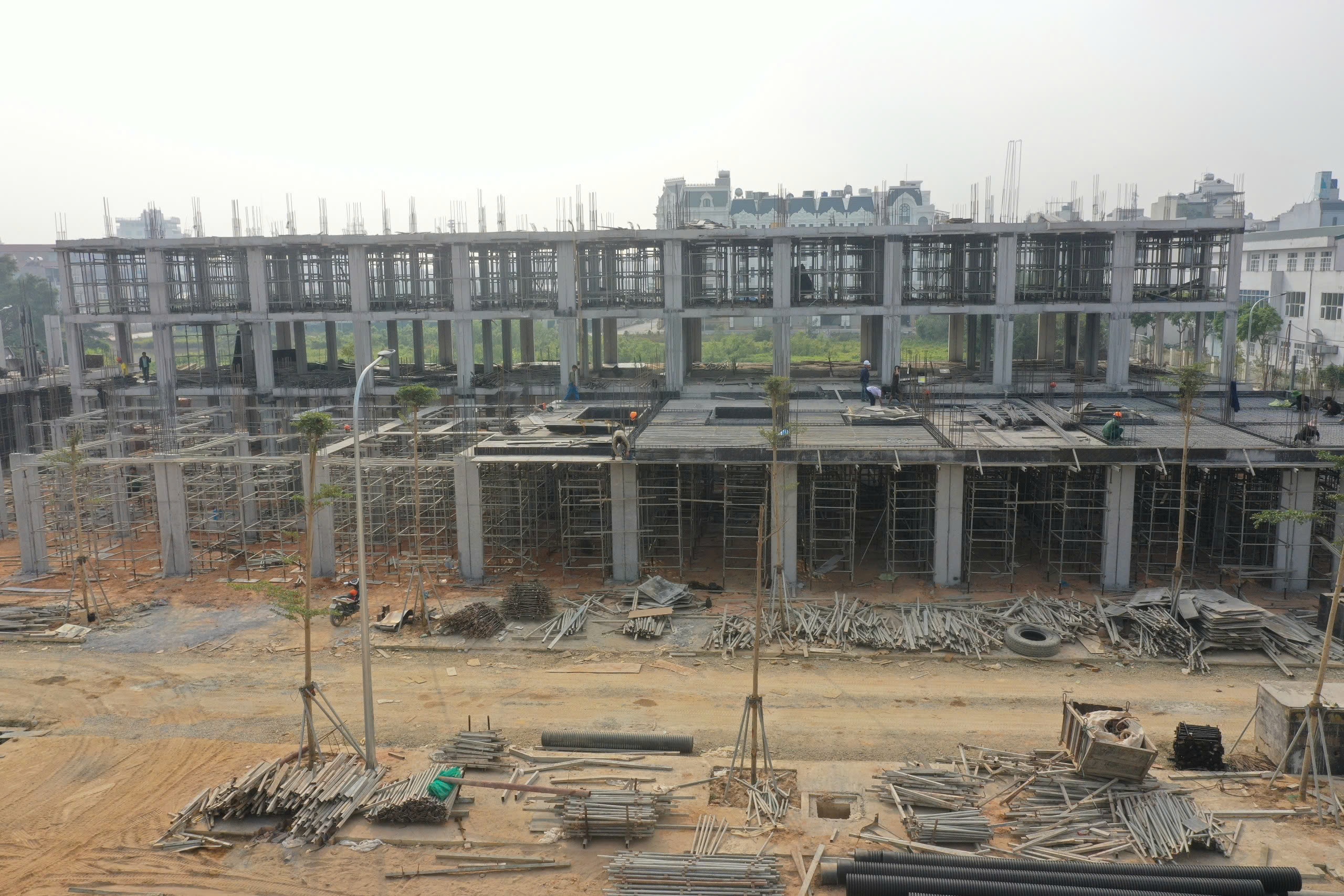

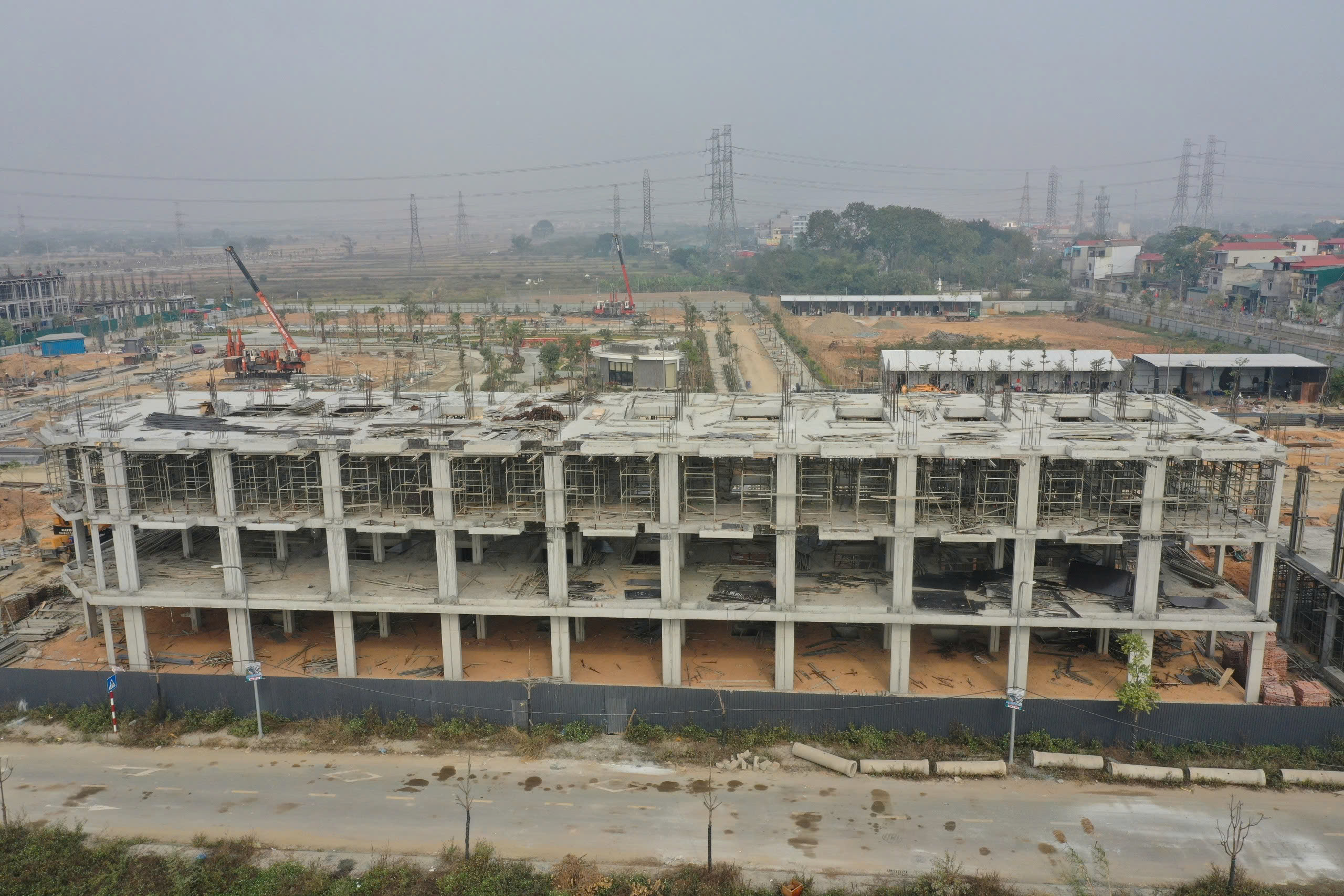

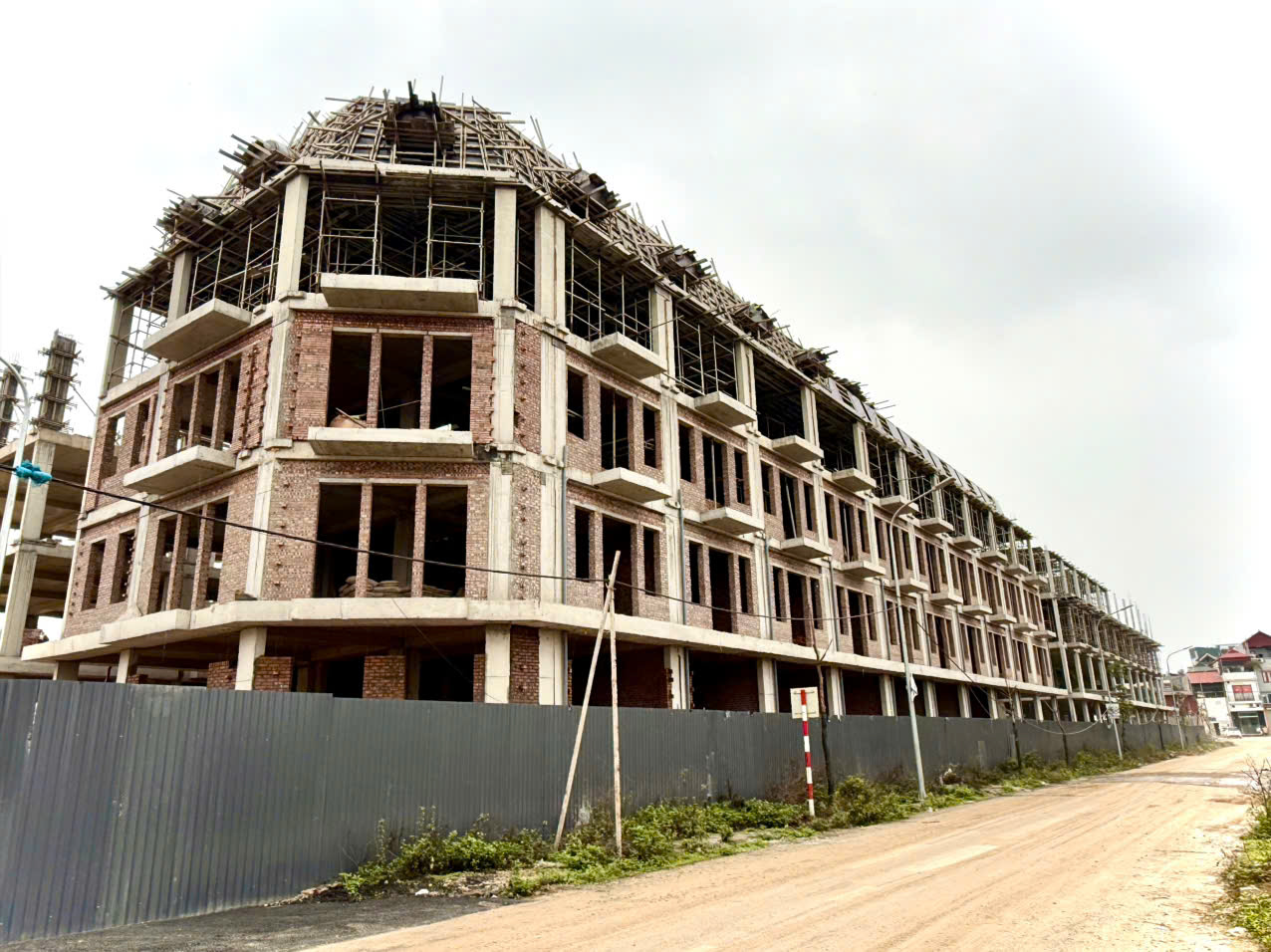

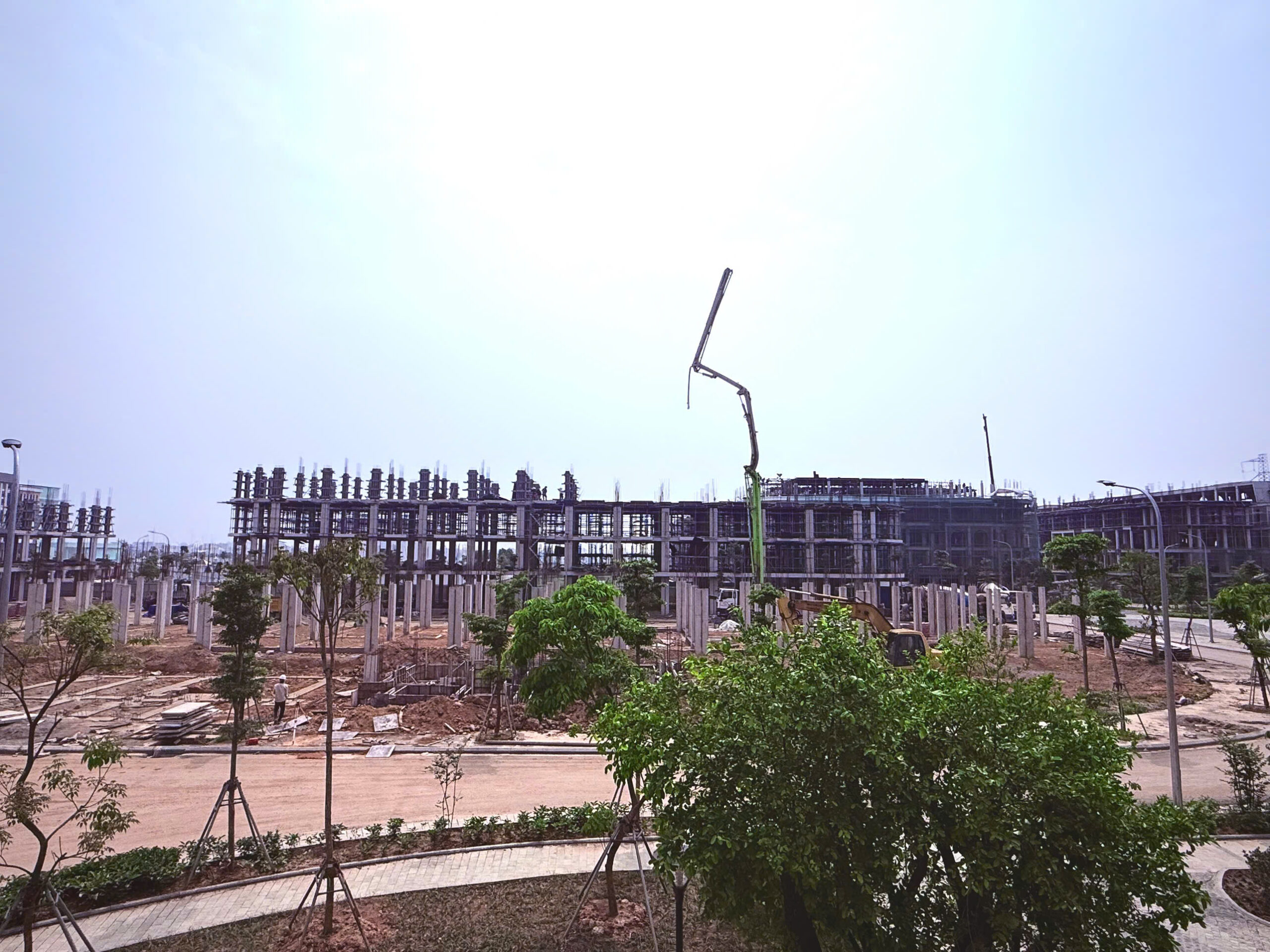

Dãy nhà OM 06 cạnh trường mần non Sao Khuê đang đổ cột tầng 3 và hoàn thiện mái nhà.

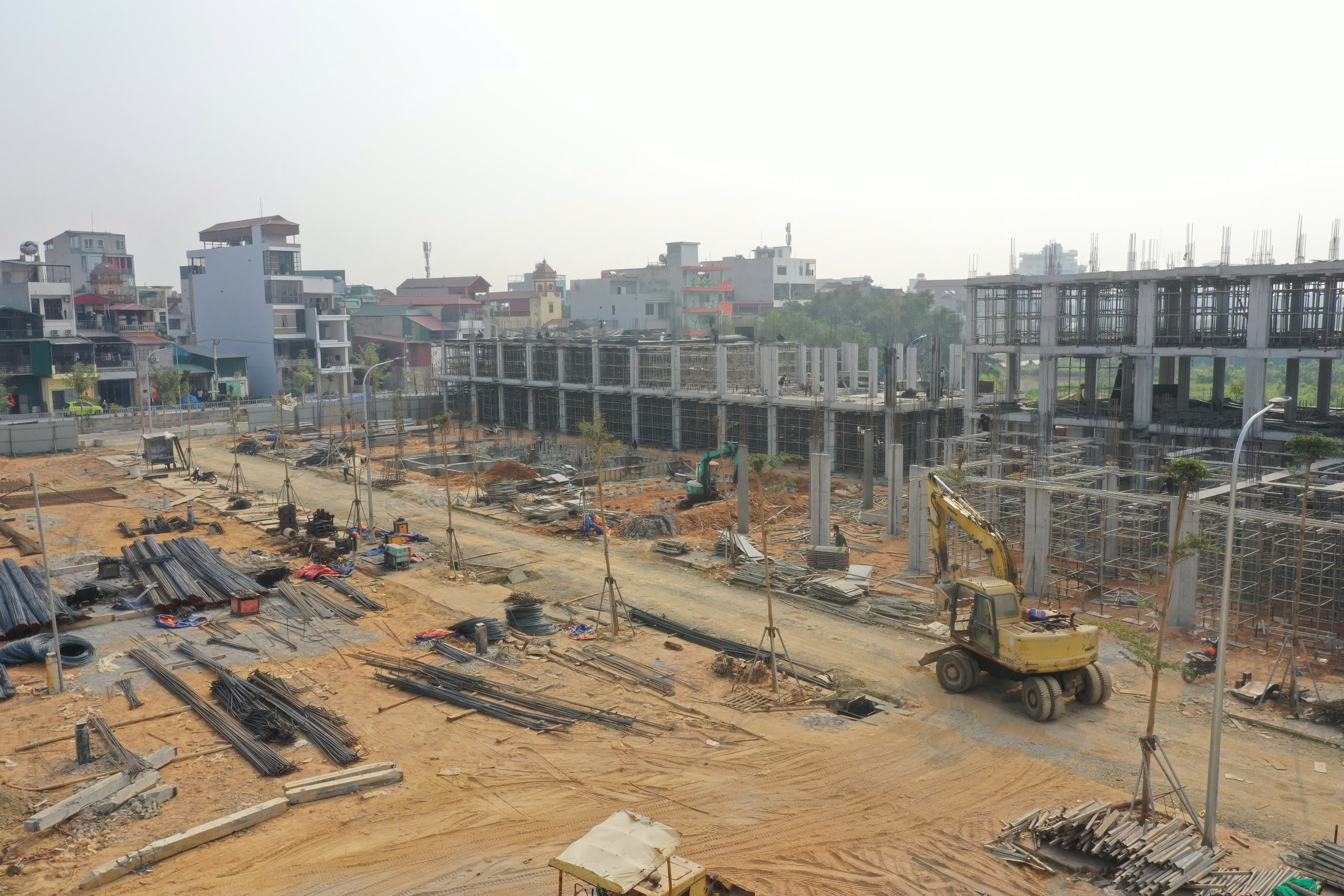

Tiến độ thi công của dự án Minh An Green Park đến ngày 21/04/2025.

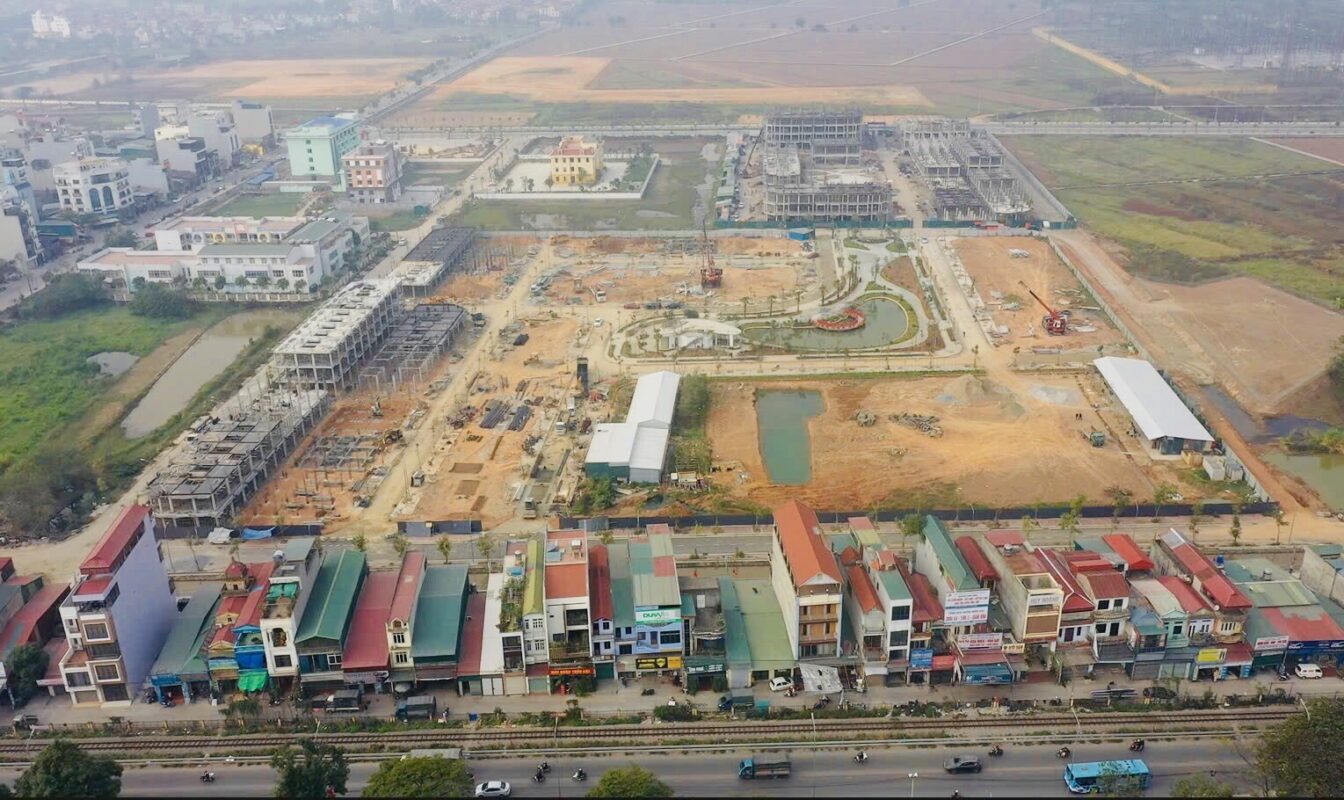

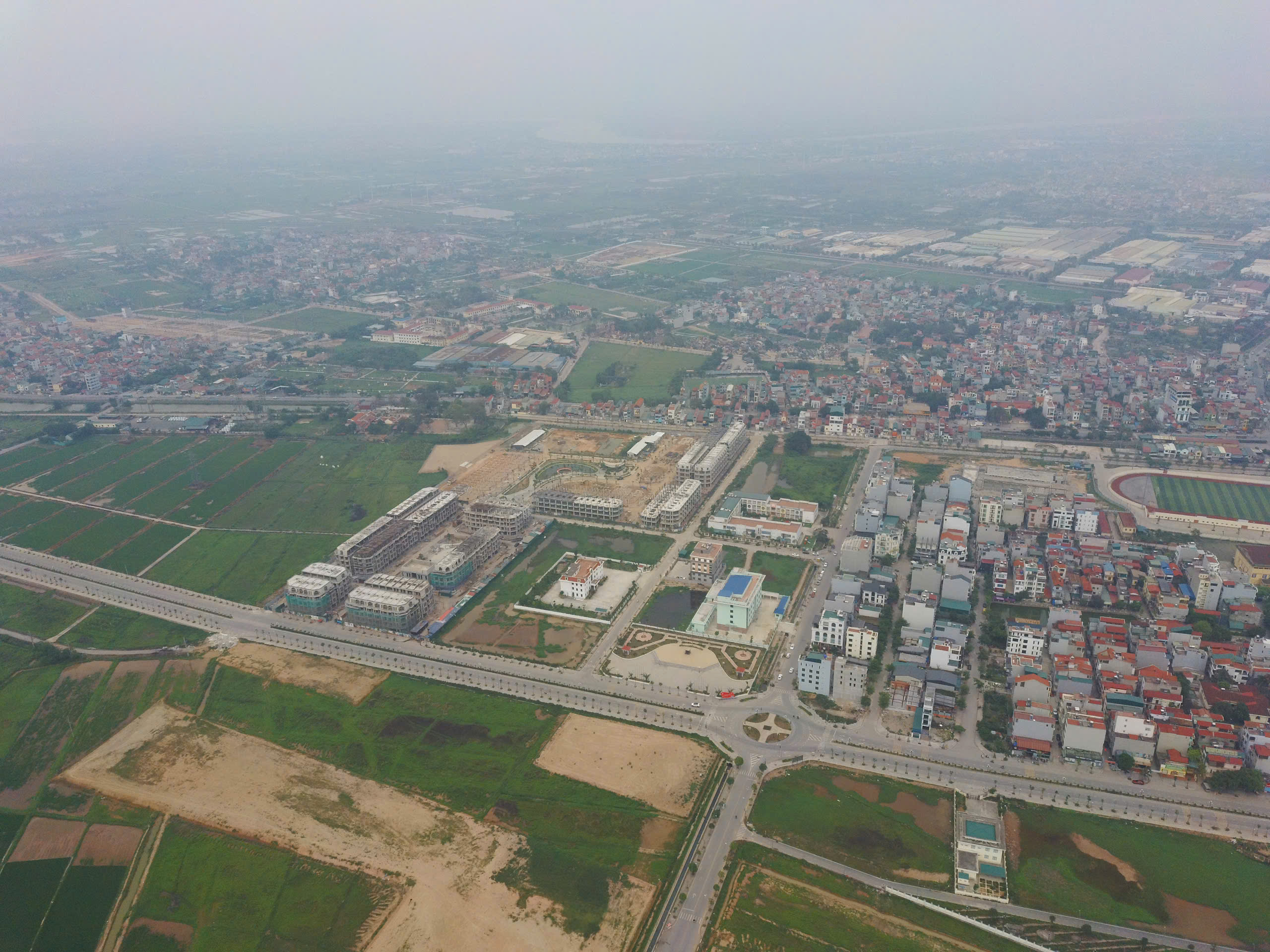

Toàn cảnh dự án Minh An Green Park, nhìn từ quốc lộ 1A.

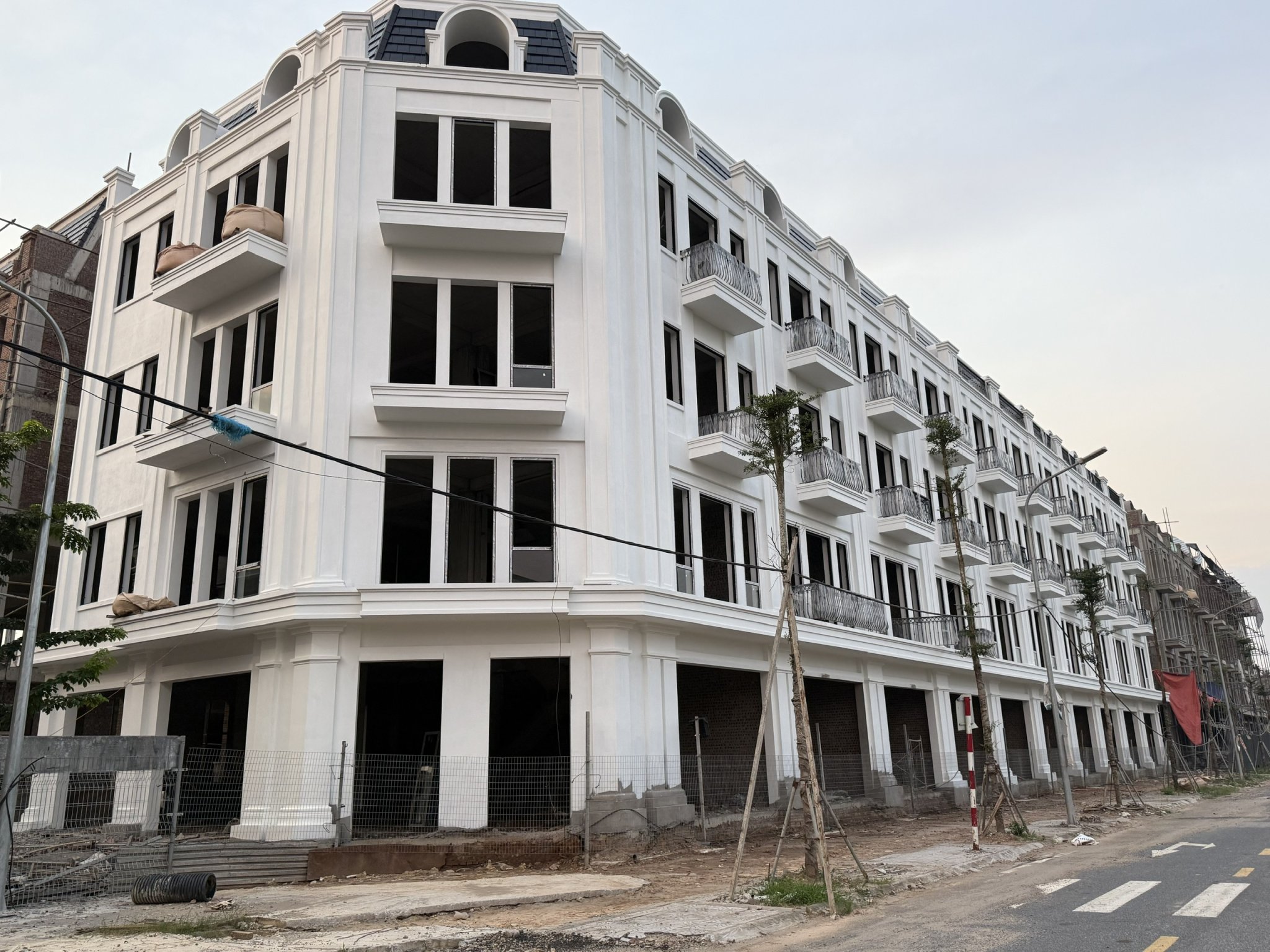

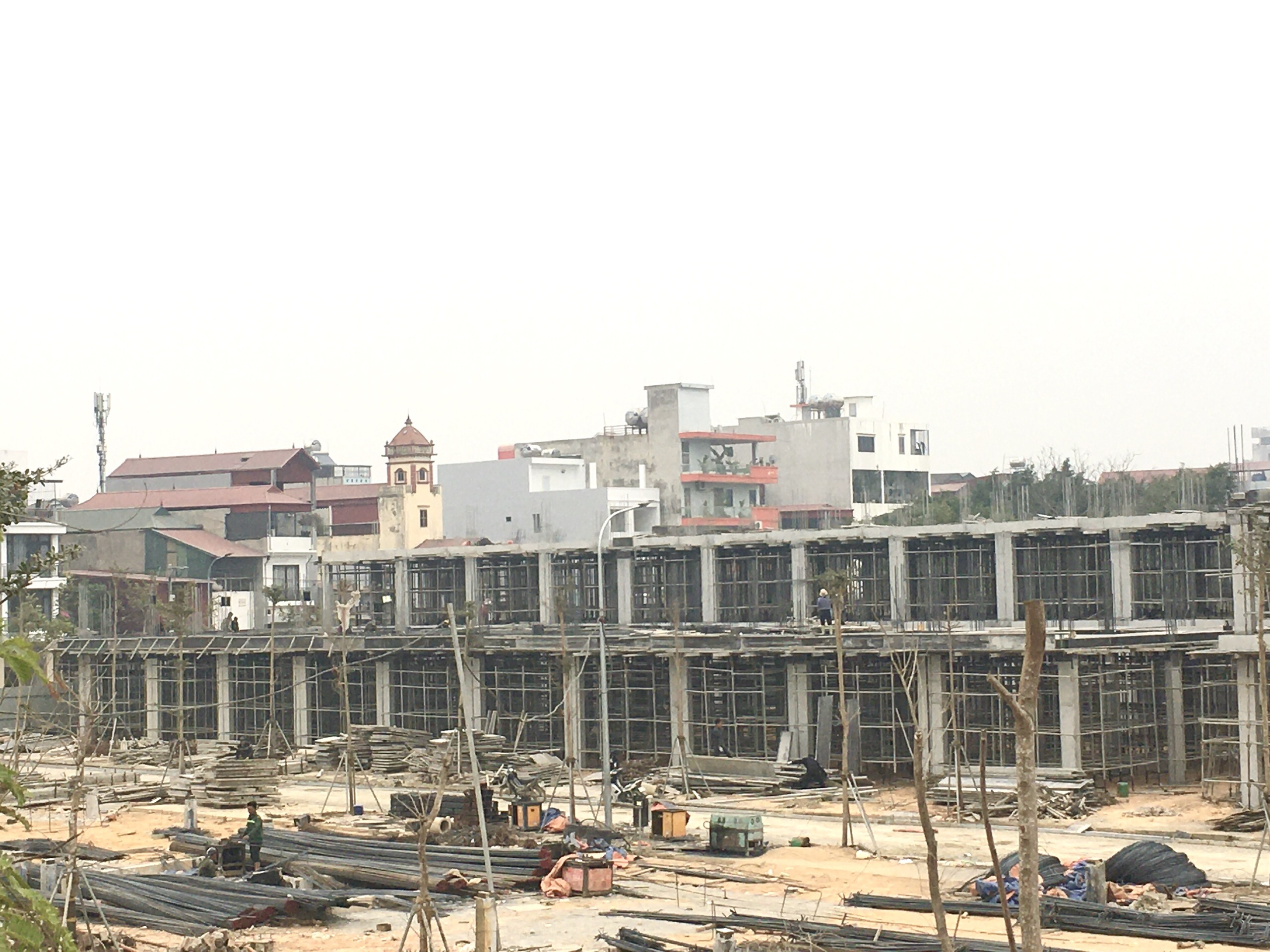

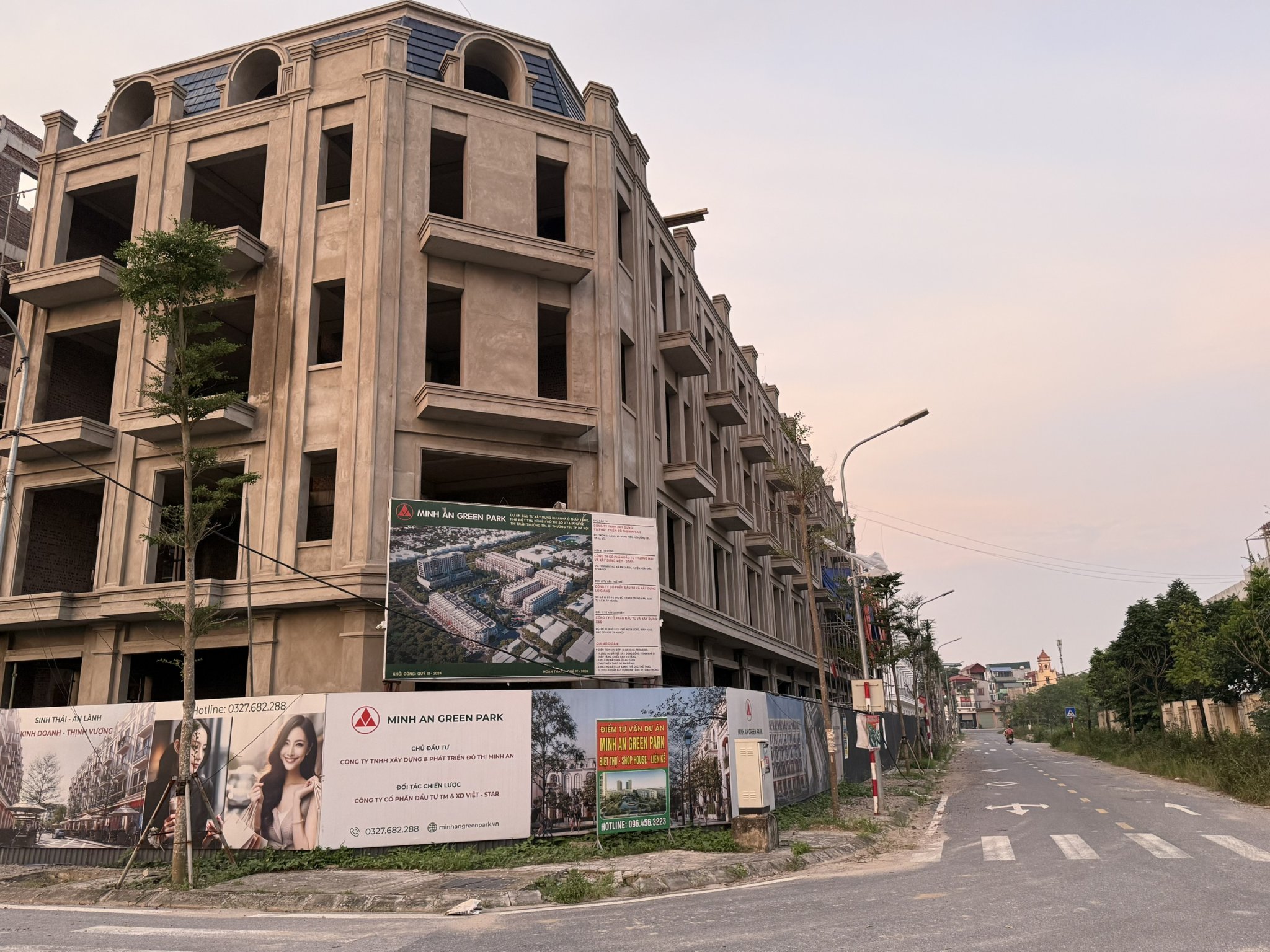

OM 16 và OM17 cạnh đô thị số 4 (chung cư) đang dần đi vào hoàn thiện.
Từ đường Lý Tử Tấn nhìn vào dự án

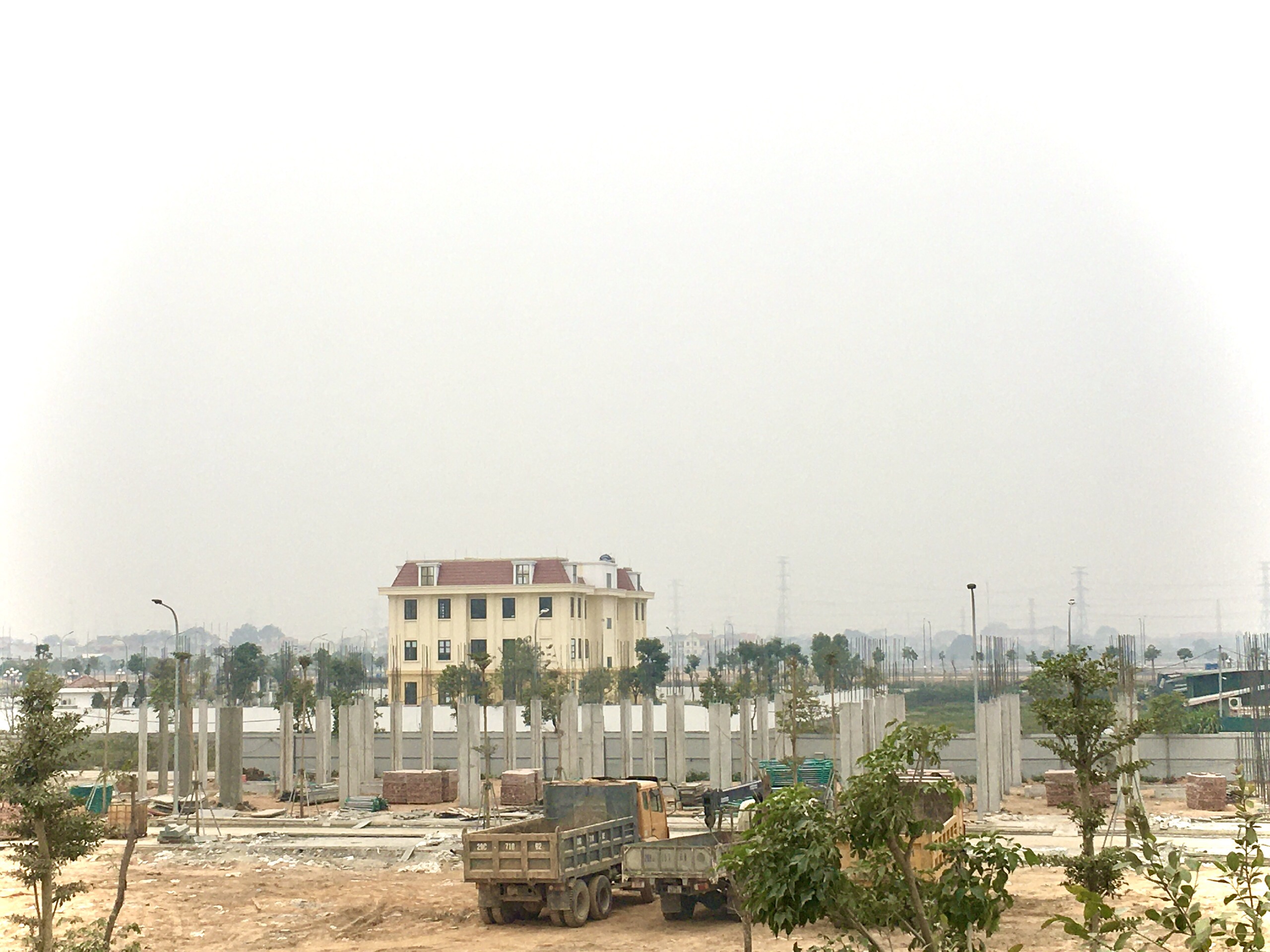

OM 04 dãy nhà 2 mặt tiền đang đổ sàn tầng 4 và cột tầng 5

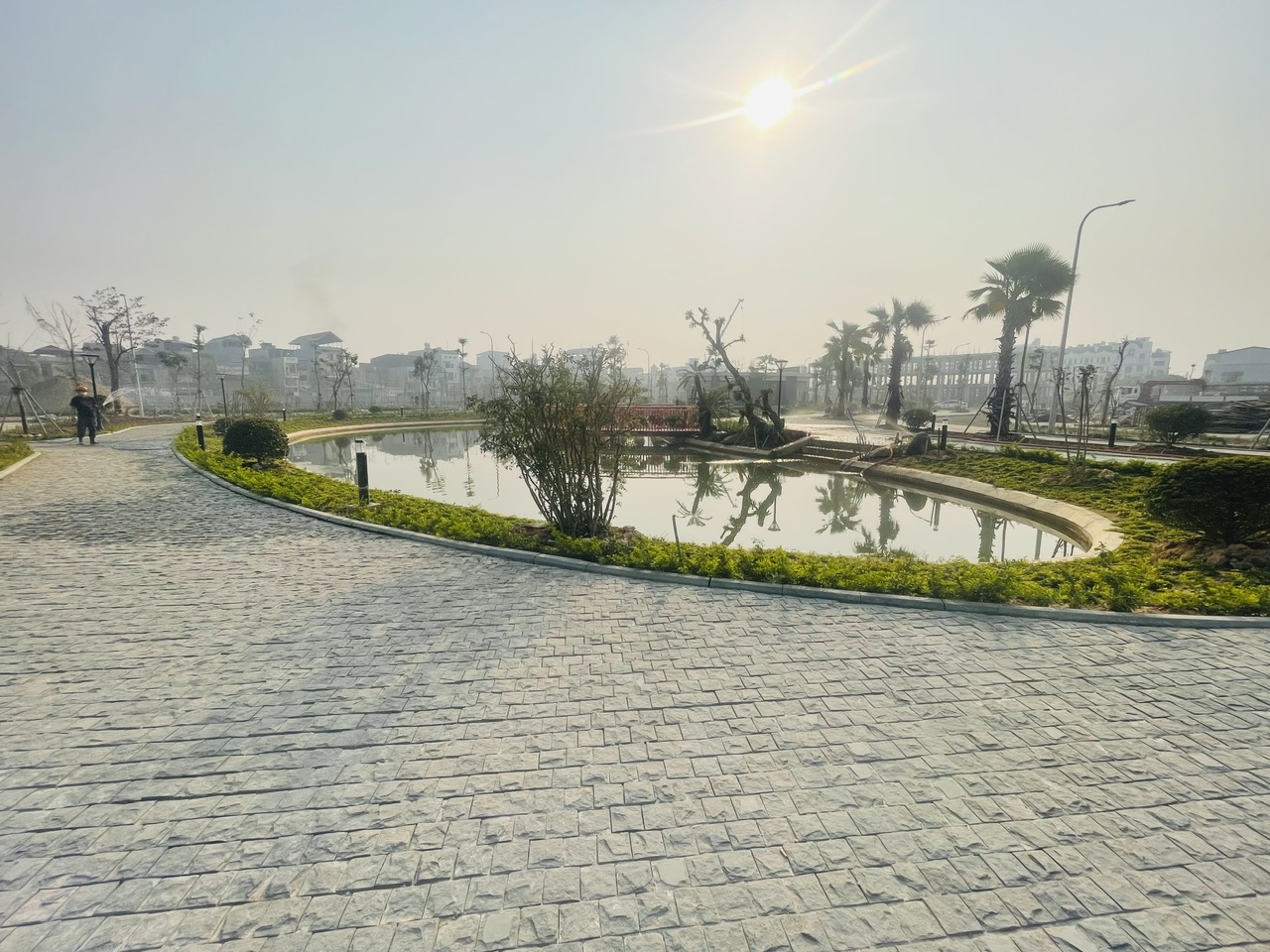

Đường dạo, hồ nước và cây xanh.

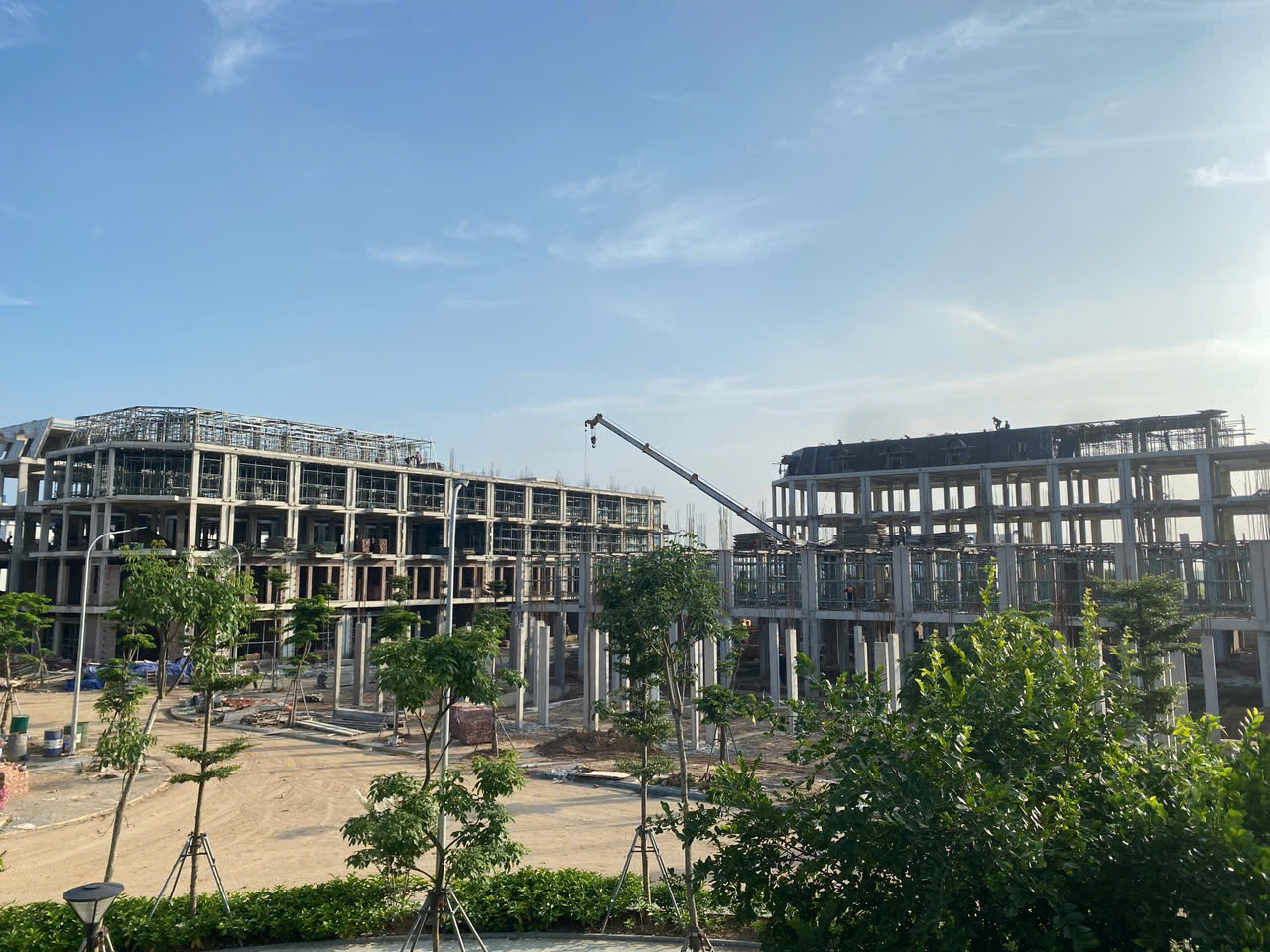

Dãy nhà OM 06 cạnh trường mần non Sao Khuê đang đổ cột tầng 3 và hoàn thiện mái nhà.
Tiến độ thi công của dự án Minh An Green Park đến ngày 29/03/2025.

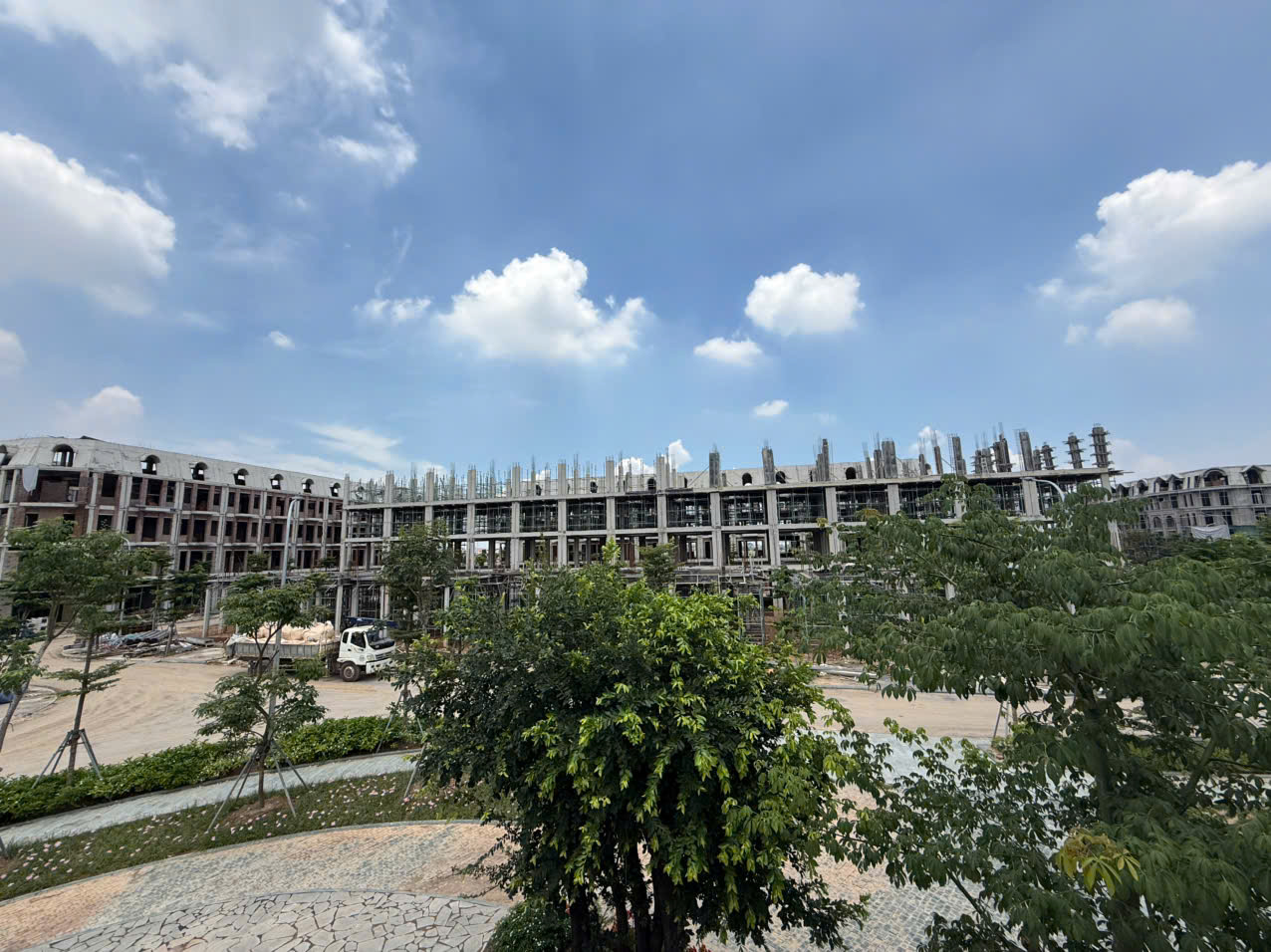

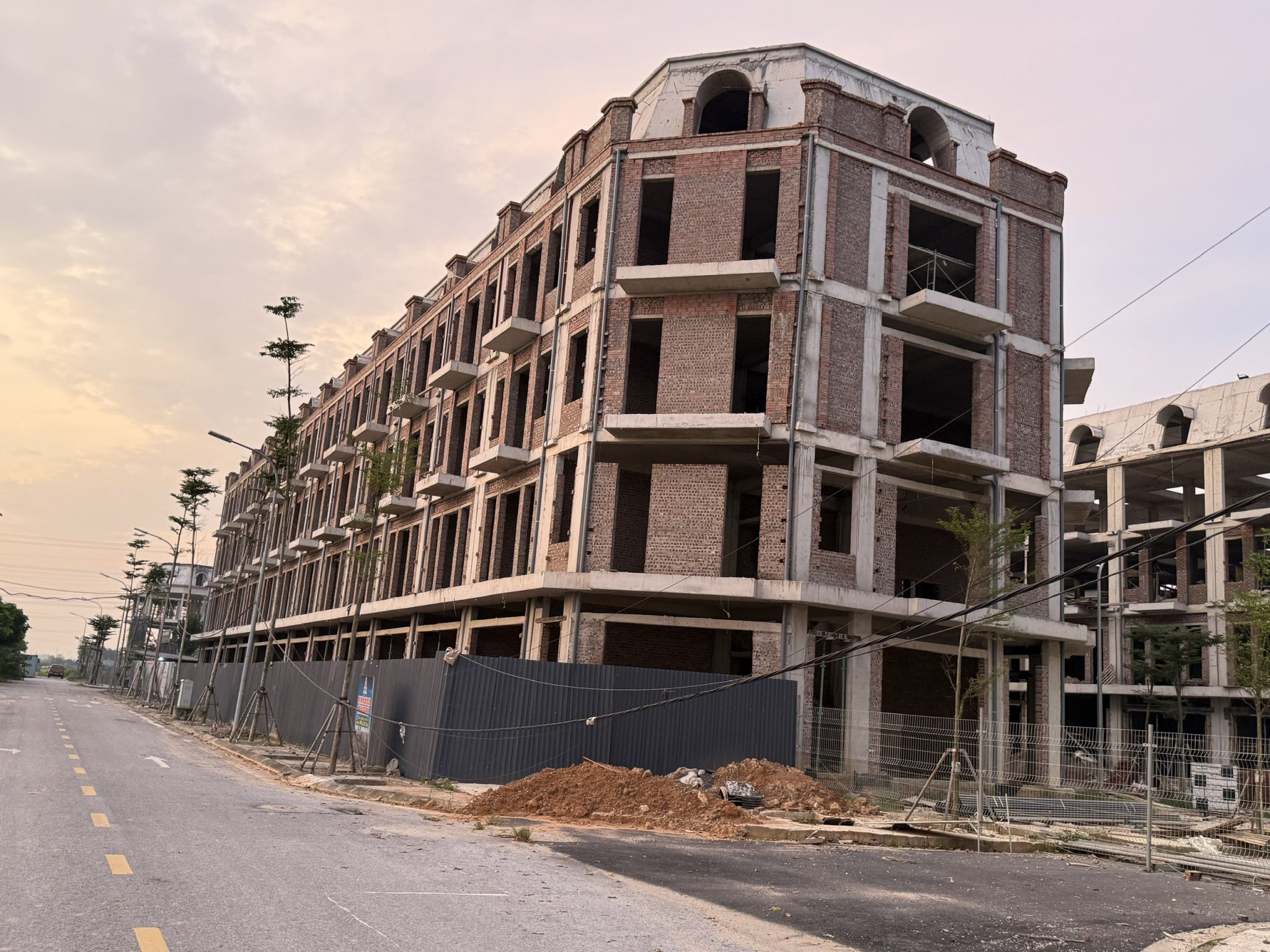

Ô đất nhà Liền kề OM.16: dãy nhà mặt ngoài (hướng ra đô thị số 4 nhà chung cư) hoàn thiện mái nhà và xây tường.
Ô đất nhà Liền kề OM.16 dãy nhà mặt trong (hướng vào nội khu dự án) đang triển khai thi công mái nhà.

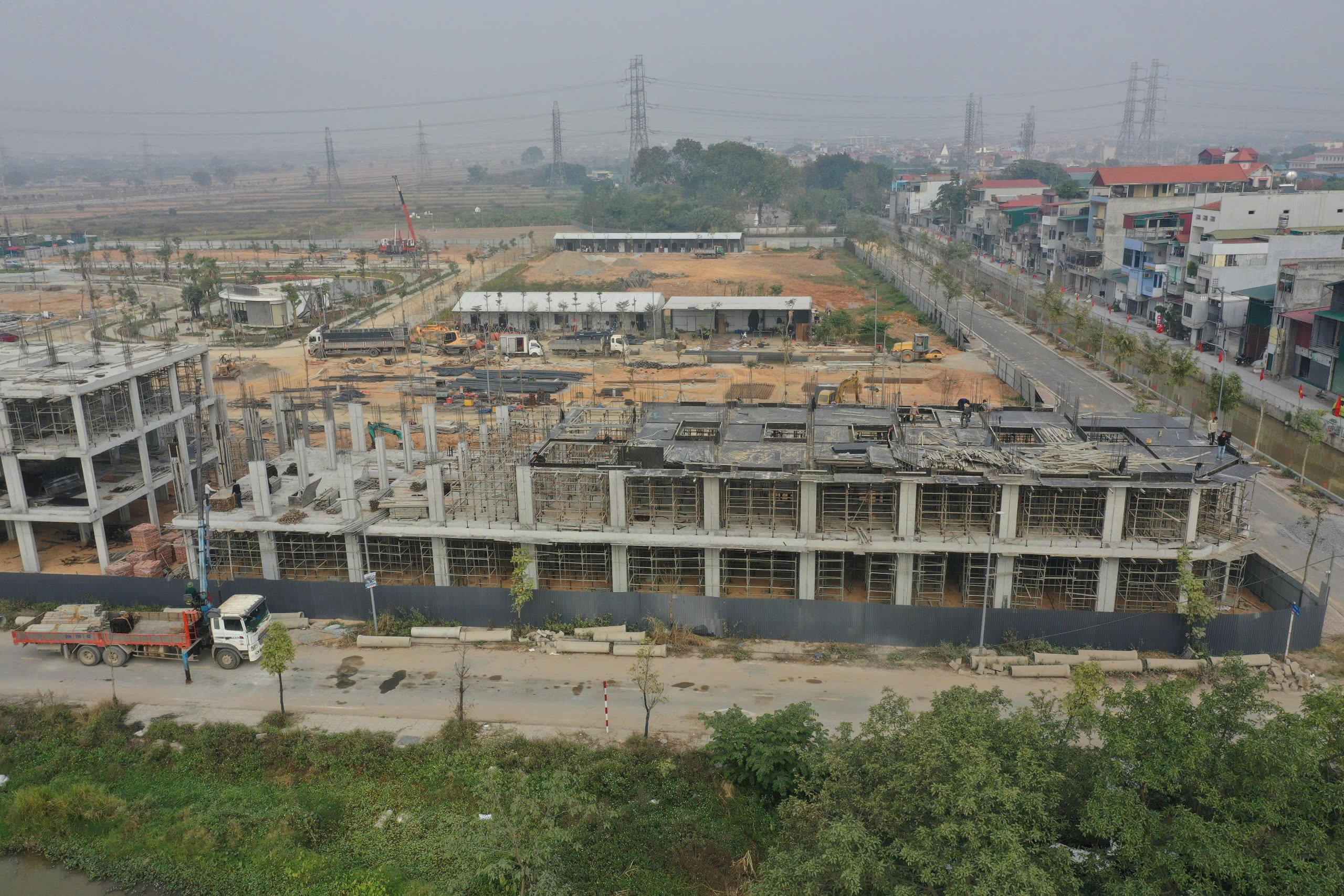

Ô đất nhà Liền kề OM.17: dãy nhà mặt trong (hướng vào nội khu dự án) đang triển khai thi công sàn tầng 3.

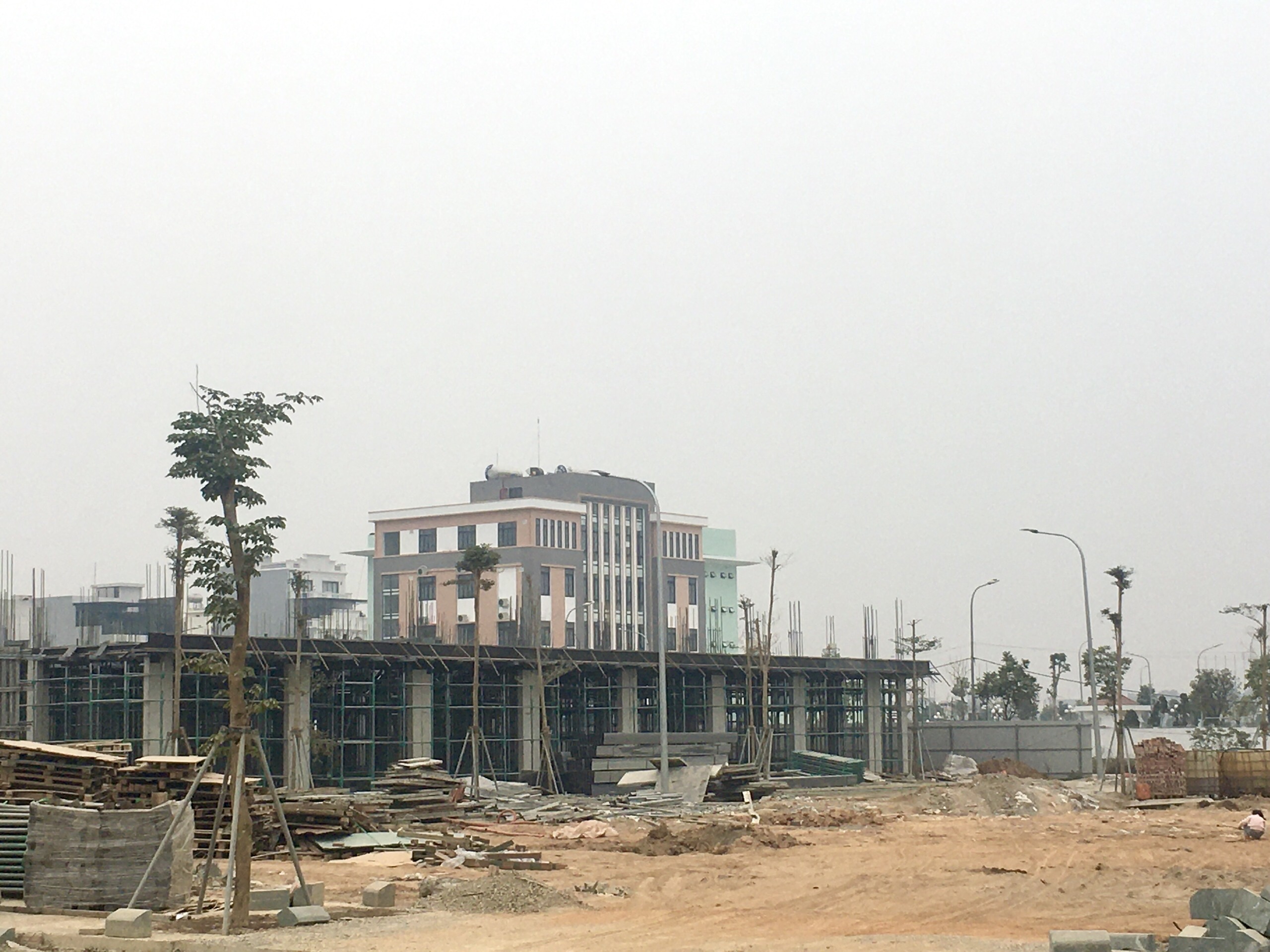

Ô đất nhà Liền kề OM.06: dãy nhà mặt trong (hướng vào nội khu dự án) đang triển khai thi công cột tầng 3.
Tiến độ thi công của dự án Minh An Green Park đến ngày 15/03/2025.
Cây cối xanh tươi quanh nhà dịch vụ.
Cảnh quan hồ nước, cây cối xanh tươi.
Ô đất nhà Liền kề OM.16: dãy nhà mặt ngoài (hướng ra đô thị số 4 nhà chung cư) hoàn thiện mái nhà và xây tường.
Ô đất nhà Liền kề OM.16 dãy nhà mặt trong (hướng vào nội khu dự án) đang triển khai thi công cột tầng 4.
style="font-size: 110%;">Ô đất nhà Liền kề OM.17: đang triển khai thi công cột tầng 4 và sàn tầng 5.
Chào Xuân mới 2025 tại Minh An Green Park.

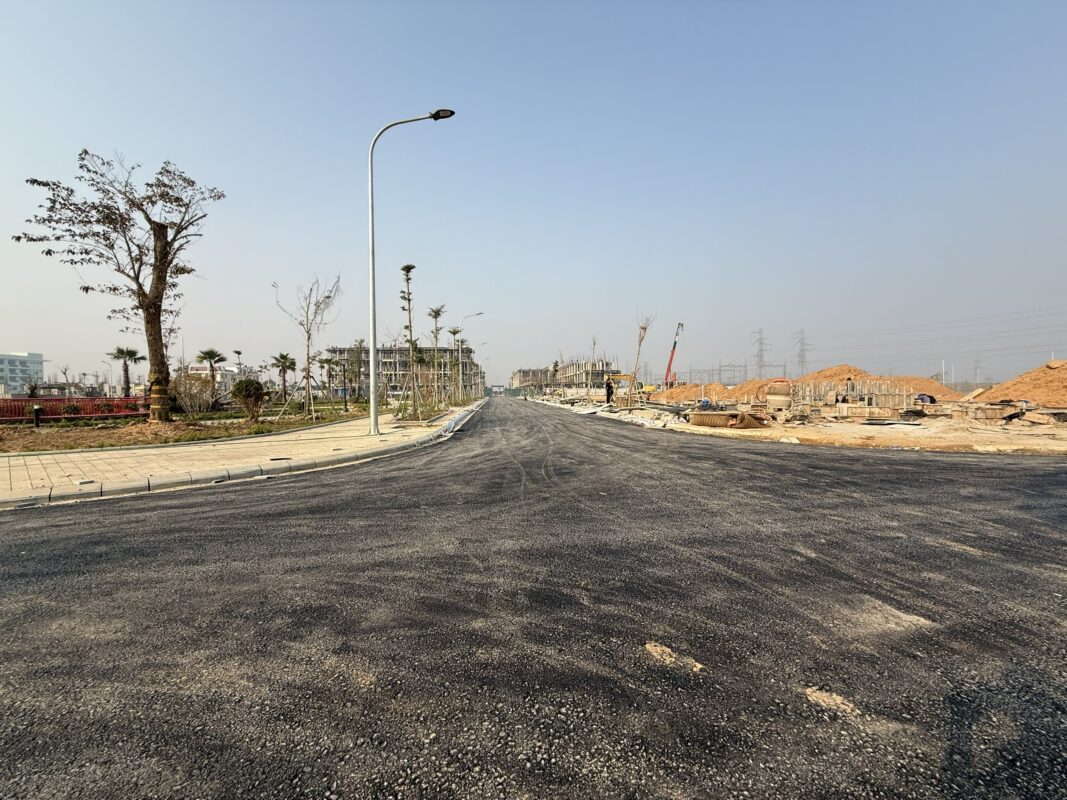

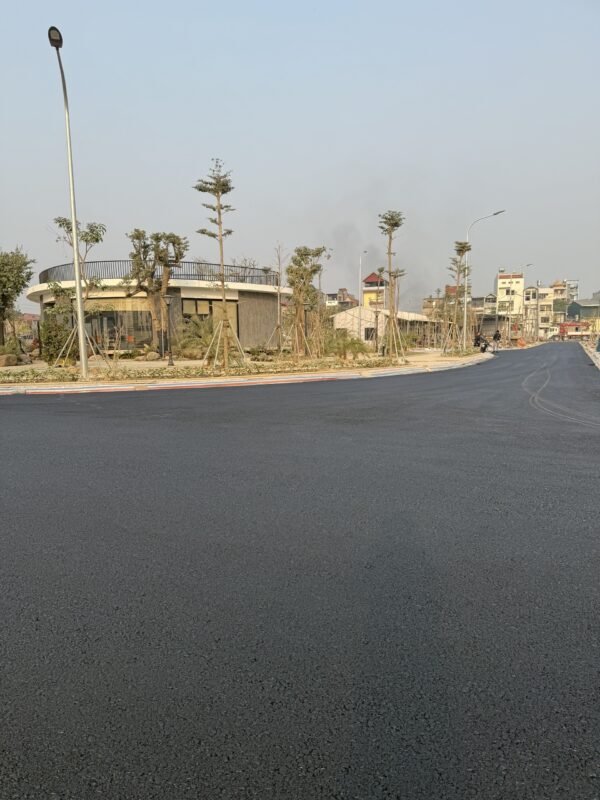

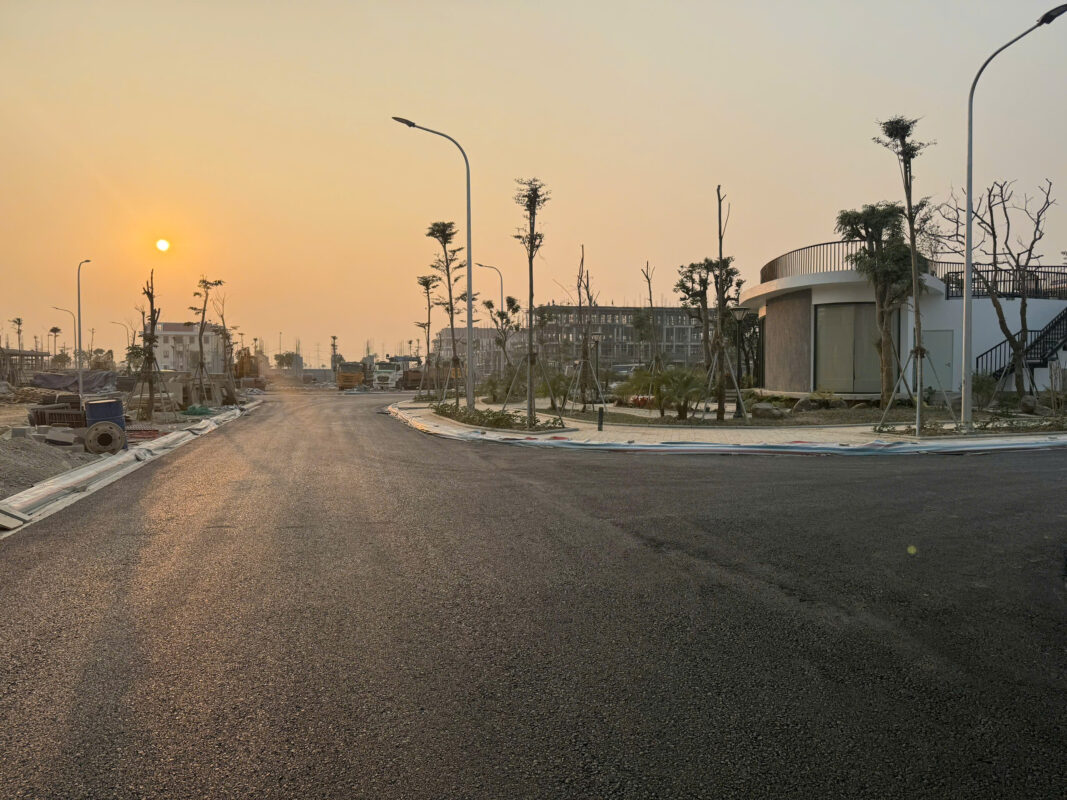

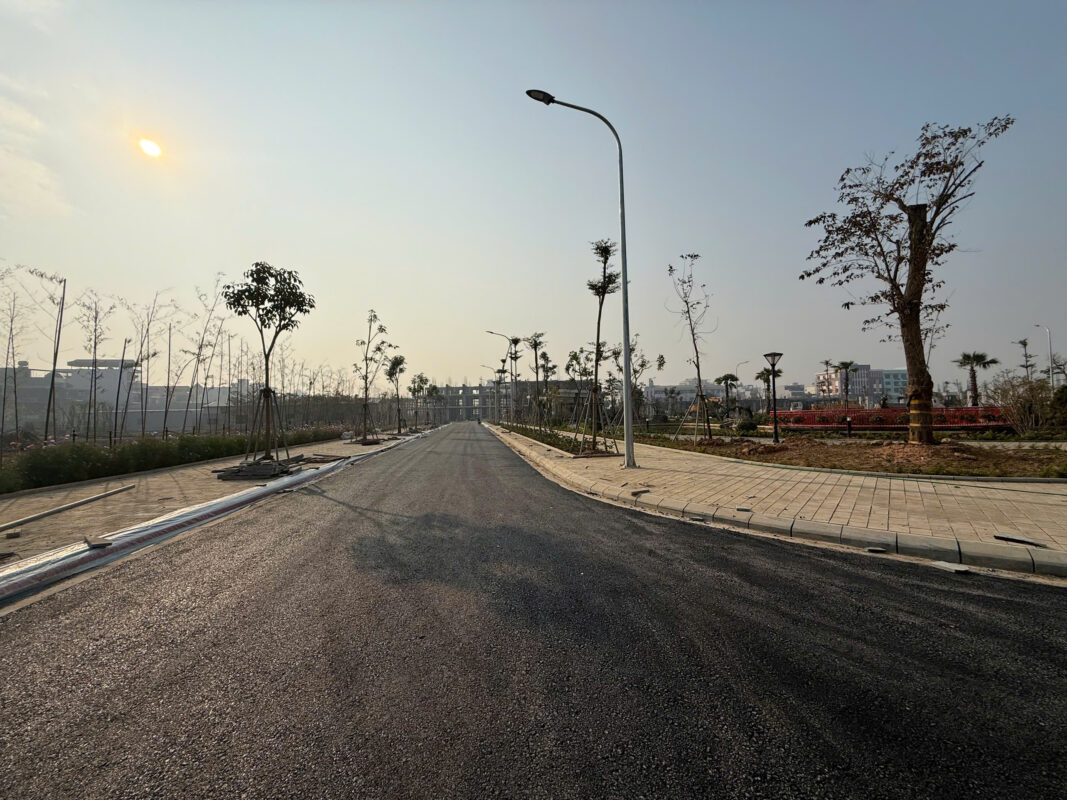

Tiến độ thi công của dự án Minh An Green Park đến ngày 21/01/2025. Các tuyến đường của dự án đã được rải bê tông nhựa đợt 1.
Tiến độ thi công dự án Minh An Green Park đến ngày 17/01/2025
Ô đất nhà Liền kề OM.16 dãy nhà mặt trong (hướng vào nội khu dự án) đang triển khai thi công cột tầng 3 và sàn tầng 4.
Ô đất nhà Liền kề OM.17: dãy nhà mặt trong (hướng vào nội khu dự án) đang triển khai thi công cột tầng 2.
Ô đất nhà Liền kề OM.06: dãy nhà mặt trong (hướng vào nội khu dự án) đang triển khai thi công cột tầng 2.
Dãy nhà Liền kề hai mặt tiền OM.04 đang triển khai thi công cột tầng 1.

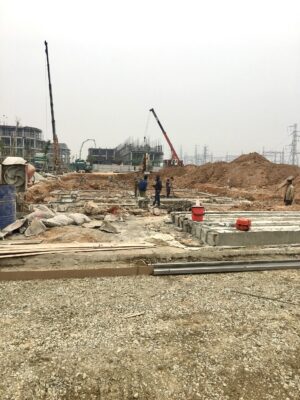

Dãy nhà Biệt thự OM.18 đang triển khai thi công móng nhà.
Tiến độ thi công dự án Minh An Green Park đến ngày 31/12/2024.

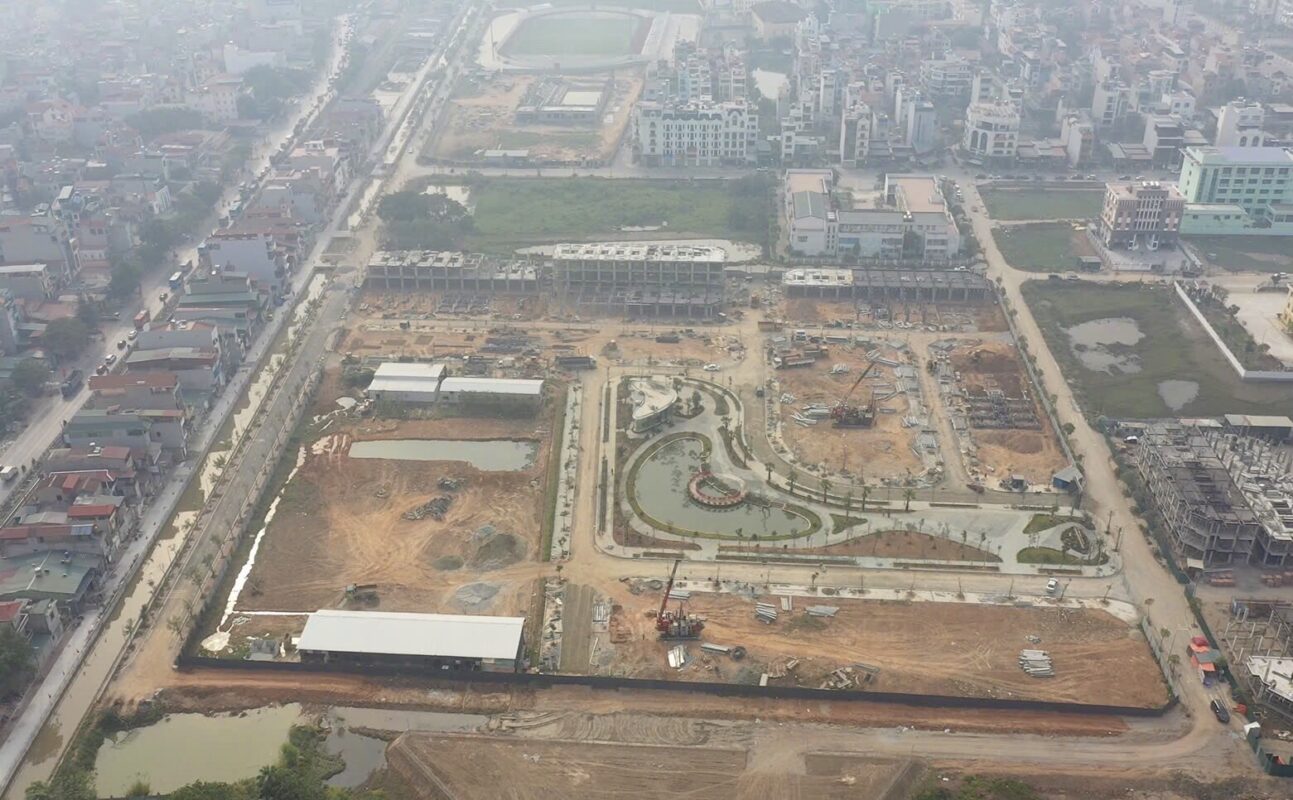

Mặt bằng tiến độ tổng thể dự án
Ô đất nhà Liền kề OM.16 dãy nhà mặt trong (hướng vào nội khu dự án) đang triển khai thi công sàn tầng 2.
Ô đất nhà Liền kề OM.16: dãy nhà mặt ngoài (hướng ra đô thị số 4 nhà chung cư) đã thi công xong sàn tầng 4, đang triển khai thi công cột tầng 4.
Ô đất nhà Liền kề OM.06: dãy nhà mặt trong (hướng vào nội khu dự án) đang triển khai thi công móng nhà.
Ô đất nhà Liền kề OM.06: dãy nhà mặt ngoài (hướng ra trường mầm non Sao Khuê) đang triển khai thi công cột tầng 2.
Ô đất nhà Liền kề OM.17: dãy nhà mặt trong (hướng vào nội khu dự án) đang triển khai thi công móng nhà. Ô đất Biệt thự OM.20 đã thi công xong phần ép cọc.
Ô đất nhà Liền kề OM.17 dãy nhà mặt ngoài (hướng ra đô thị số 4 nhà chung cư) đang triển khai thi công sàn tầng 2.
Dãy nhà Liền kề hai mặt tiền OM.04 đang triển khai thi công móng nhà, dãy nhà Liền kề OM.05 và dãy nhà Biệt thự OM.19 đang triển khai thi công ép cọc.
Dãy nhà Liền kề OM.12 và dãy nhà Biệt thự OM.18 đang triển khai thi công ép cọc.

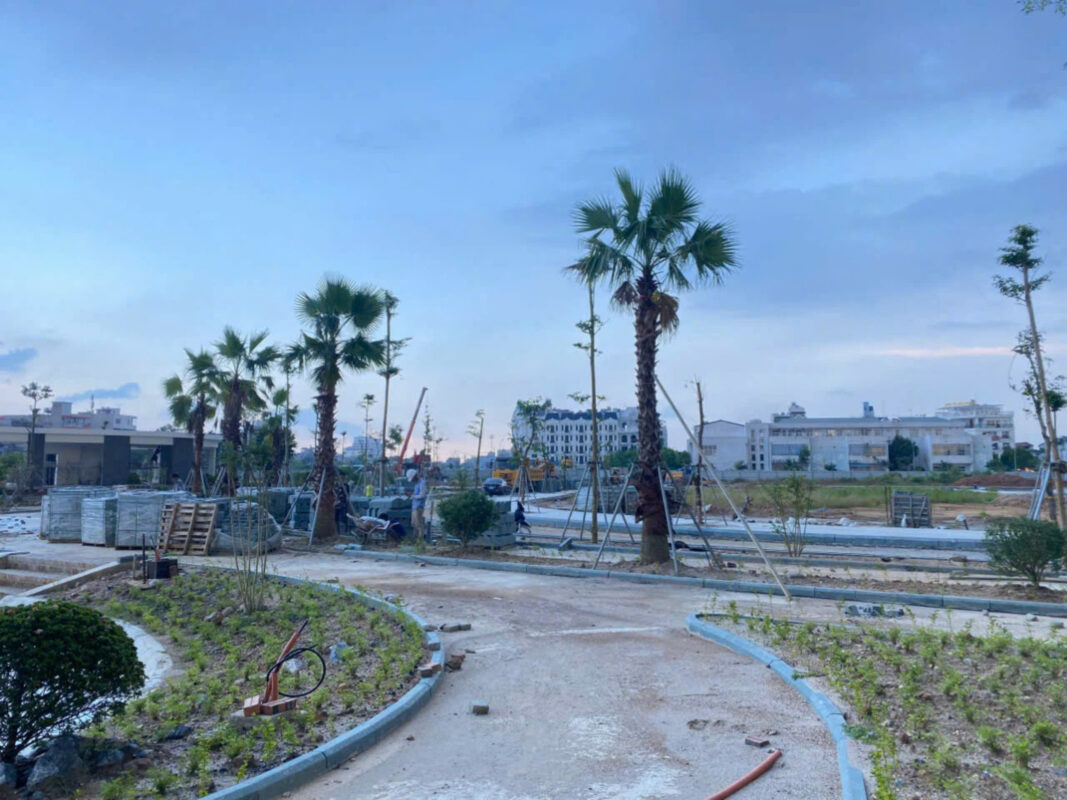

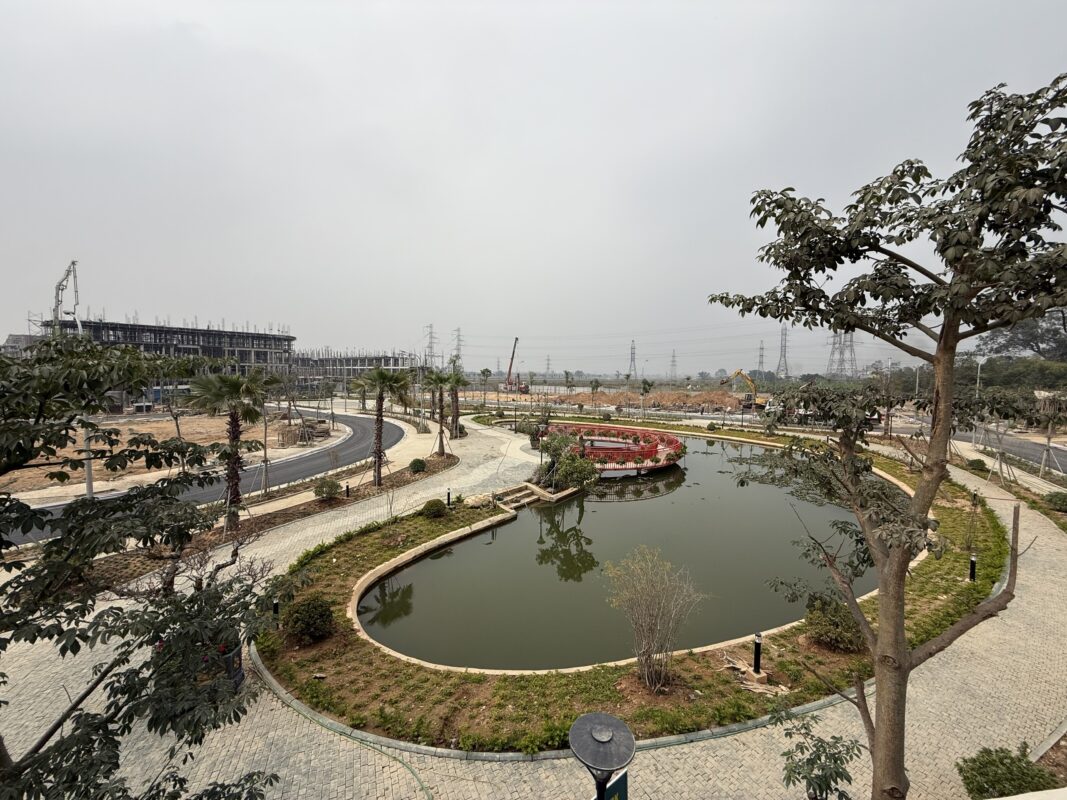

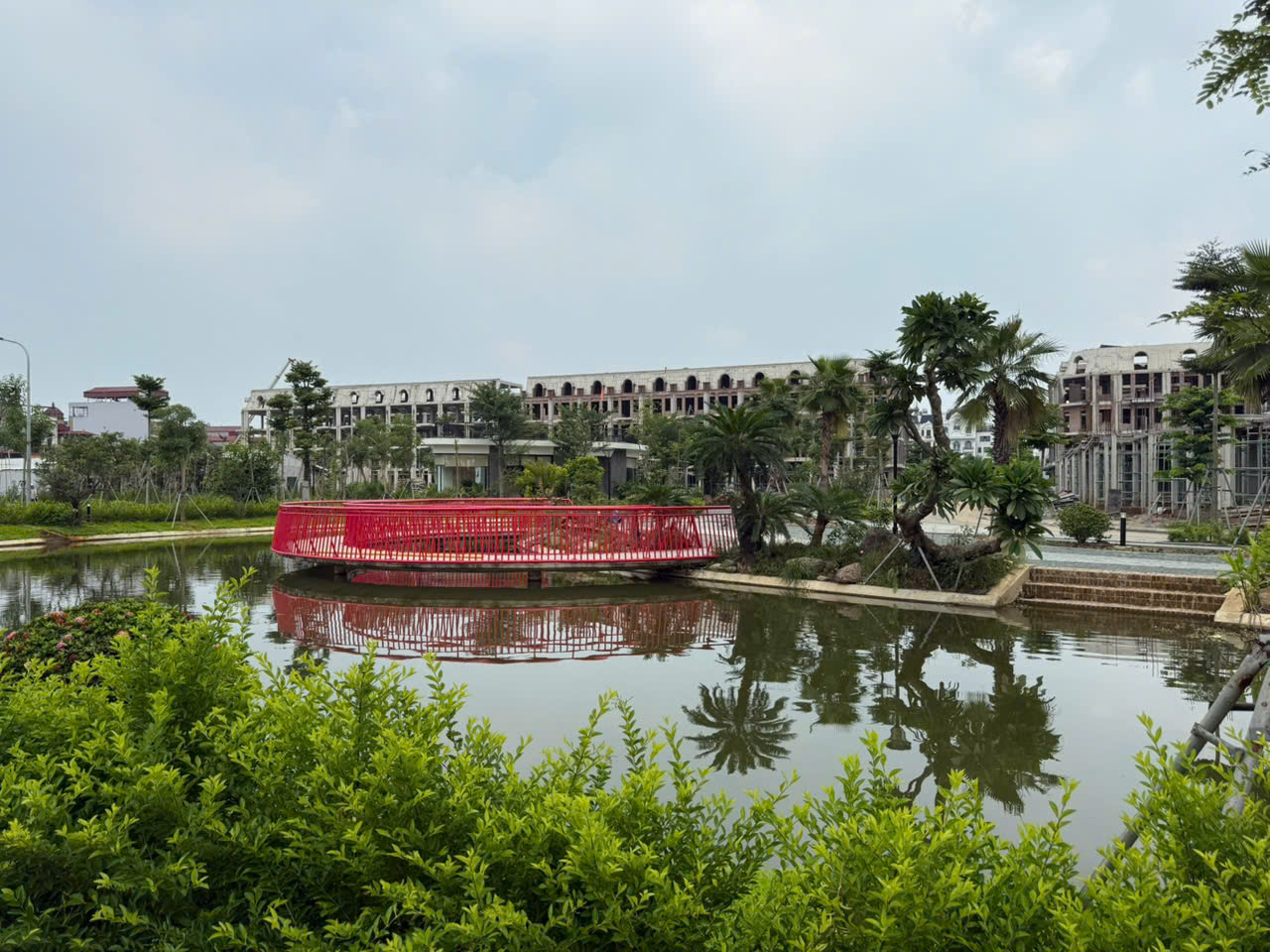

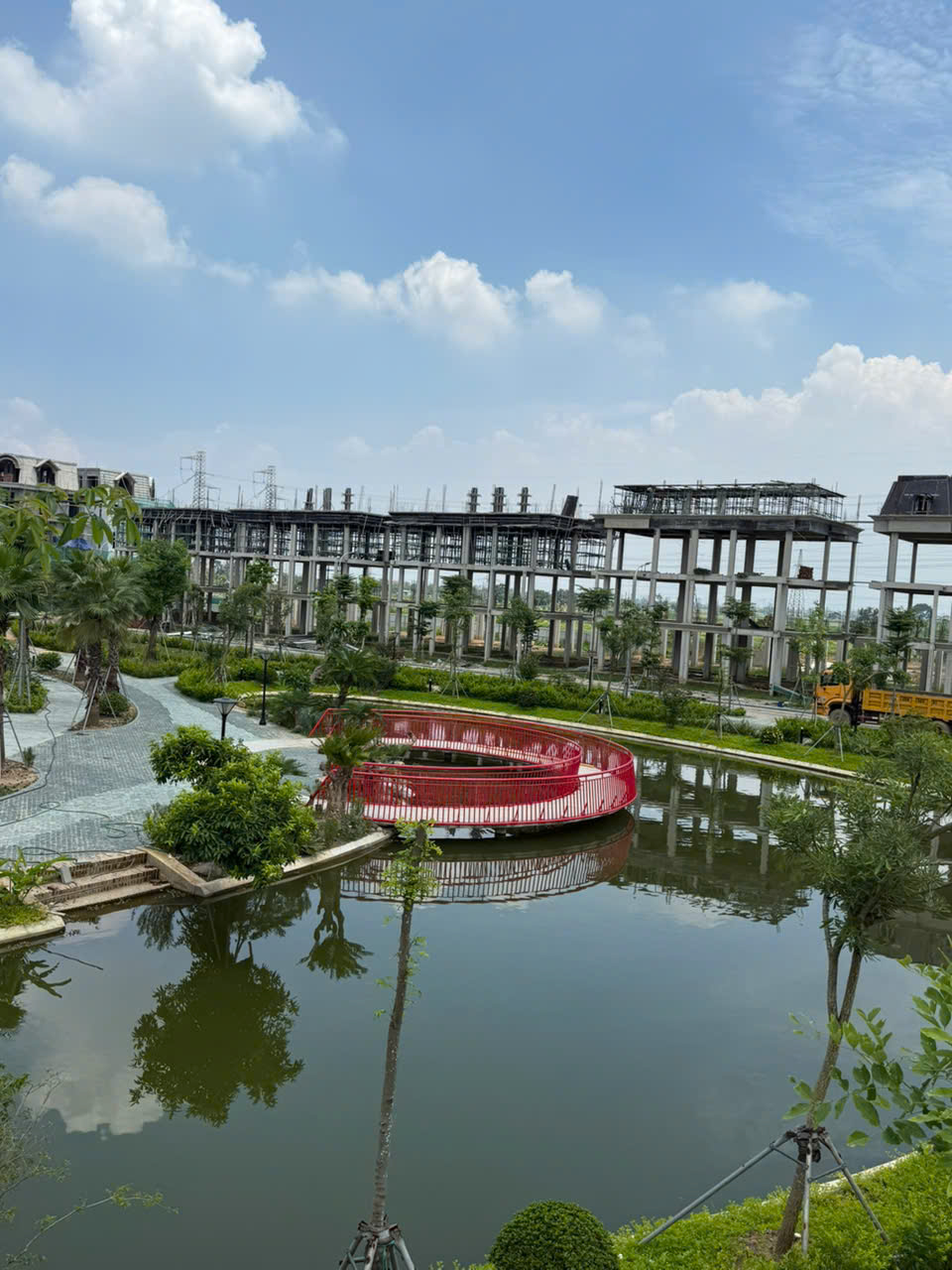

Cảnh quan công viên, cây xanh, đường dạo bộ đã hoàn thiện.
Đường dạo bộ quanh hồ nước.
Đường dạo bộ của công viên.
Đường dạo bộ của công viên, hồ nước.

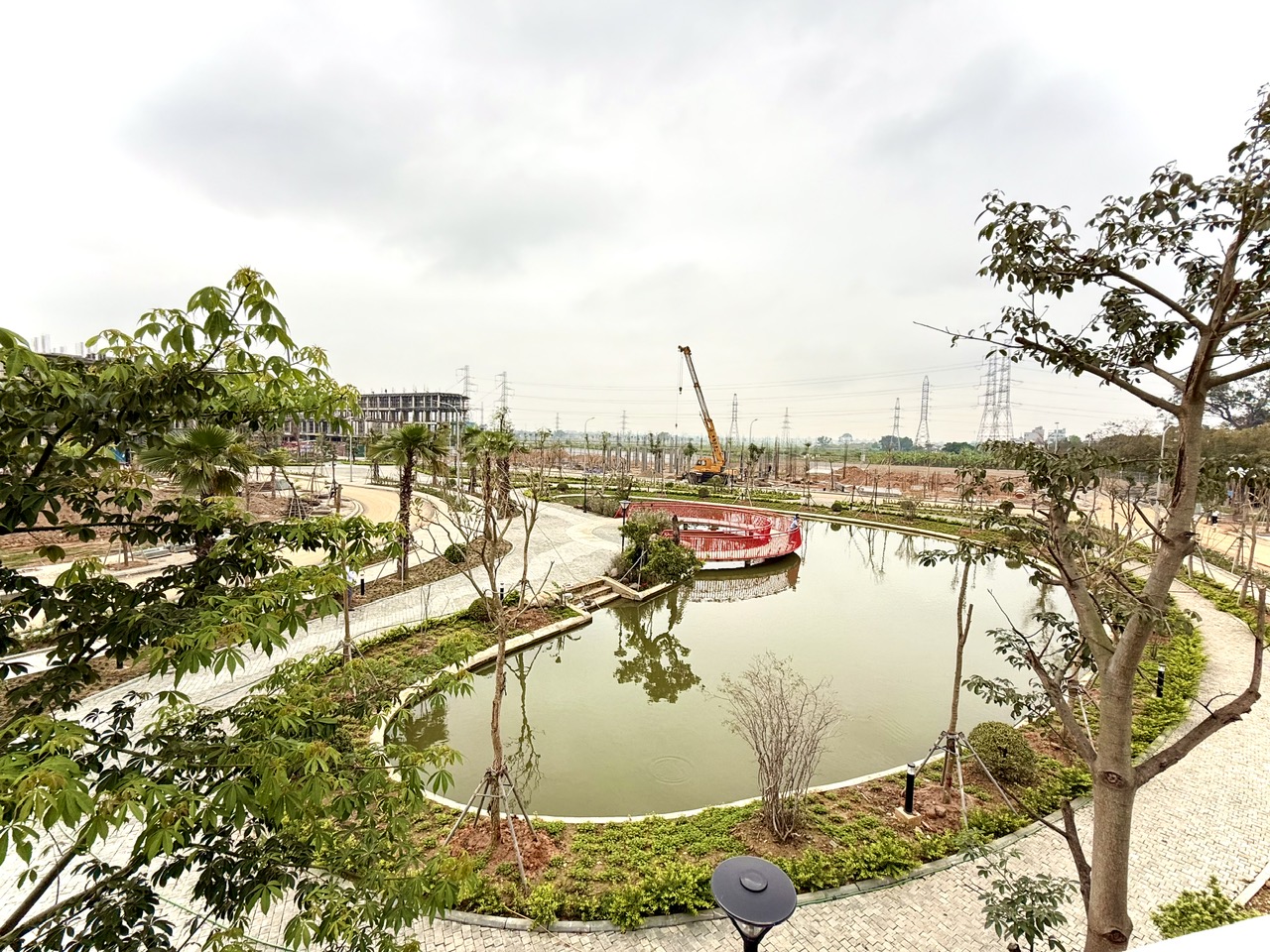

Cảnh quan hồ nước

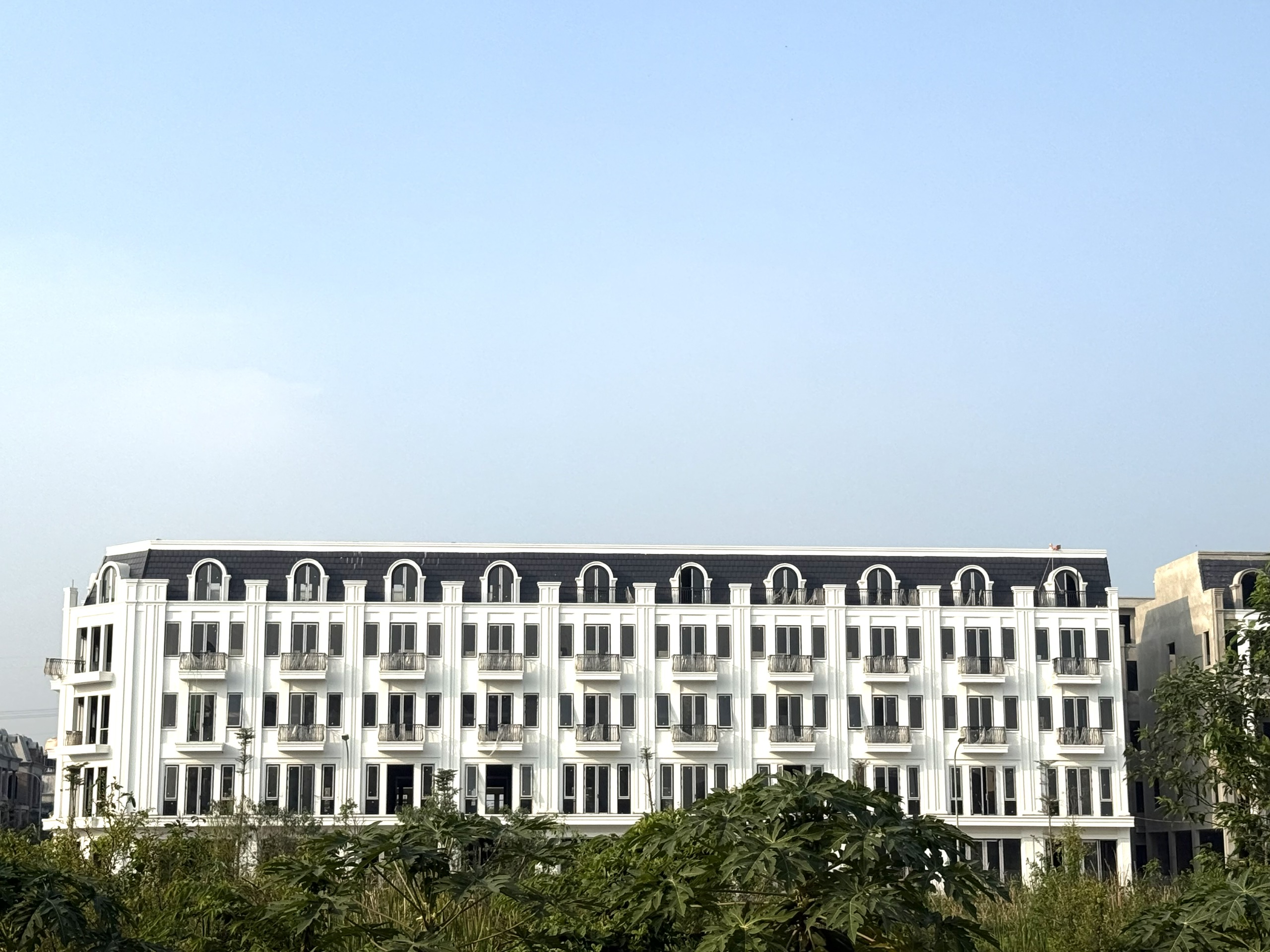

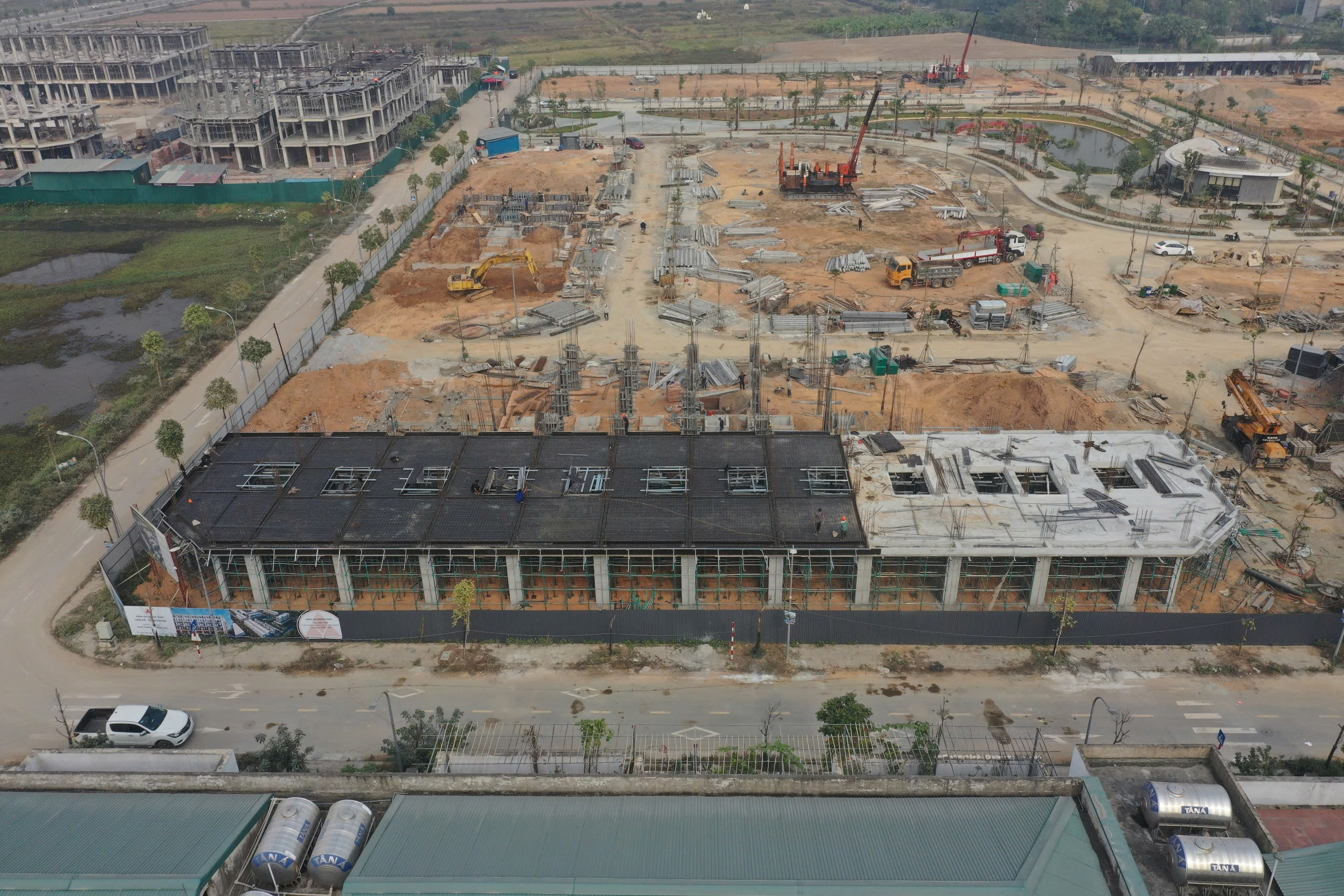

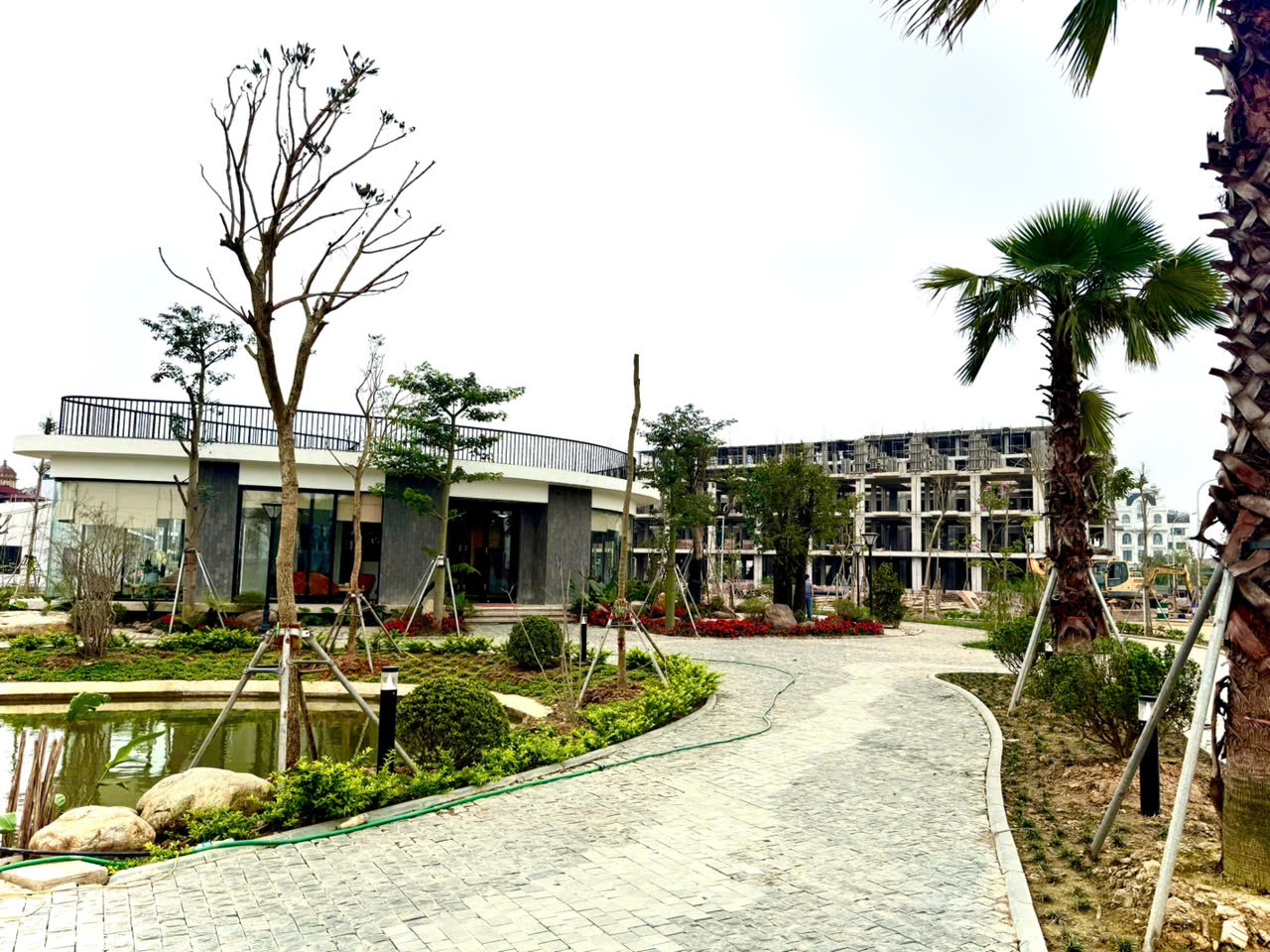

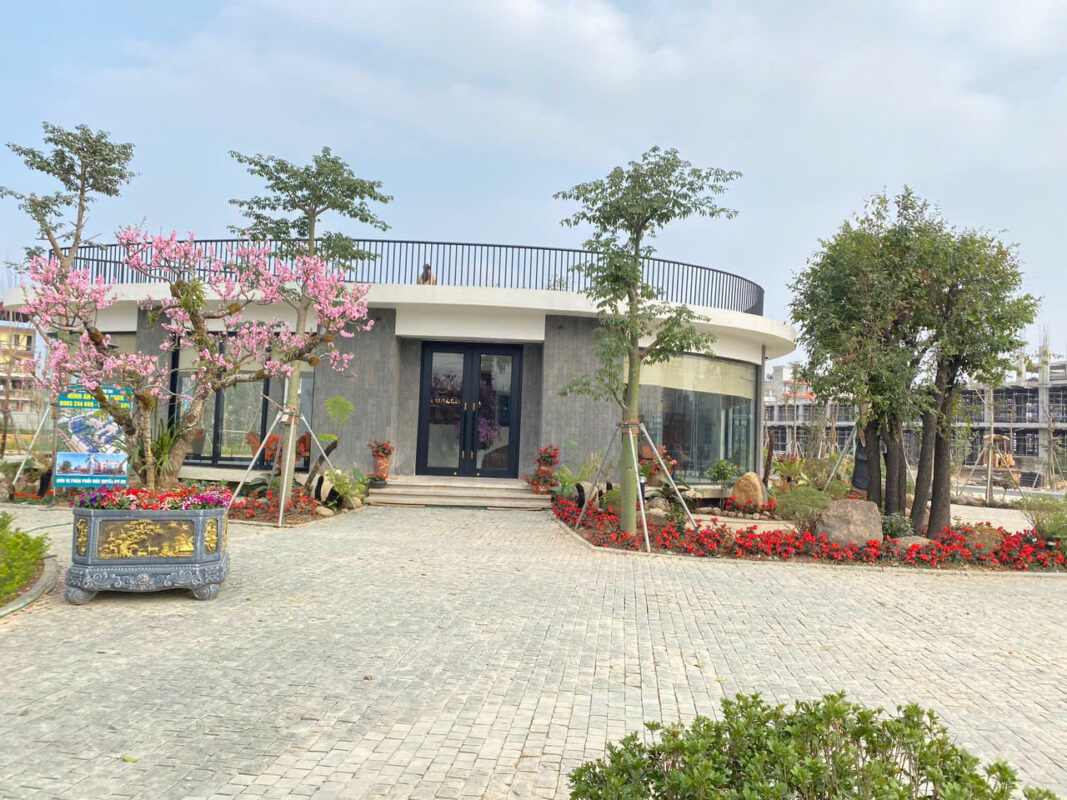

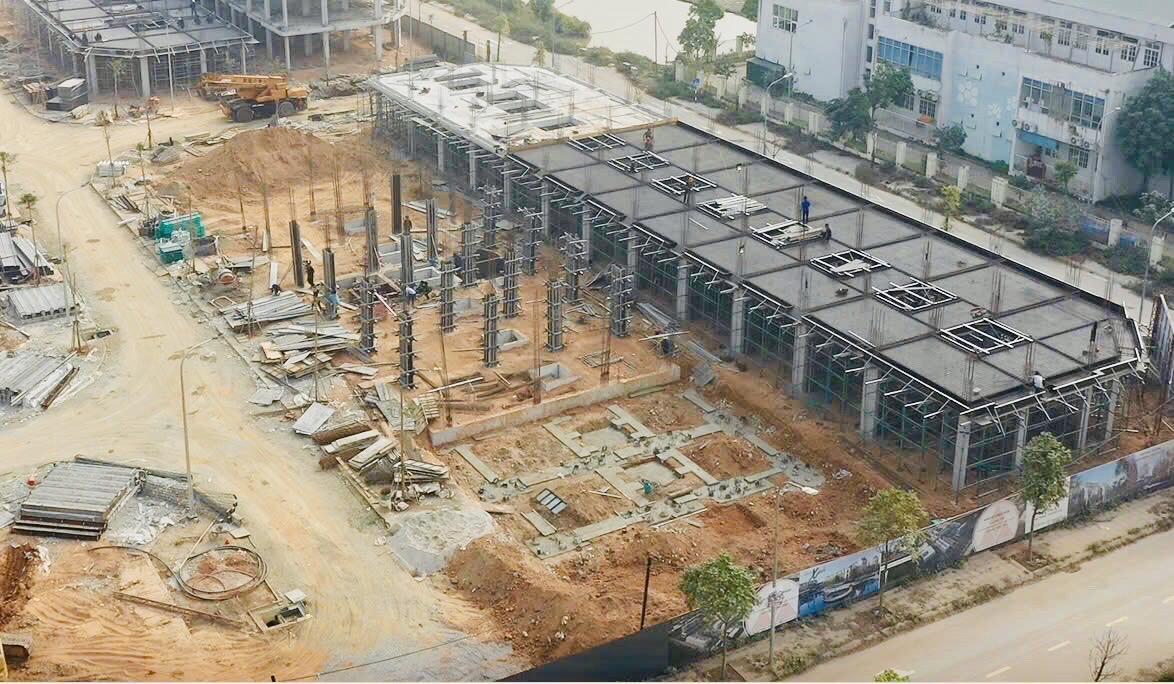

Nhà Quản lý, dịch vụ đã hoàn thiện.
Nhà Quản lý, dịch vụ

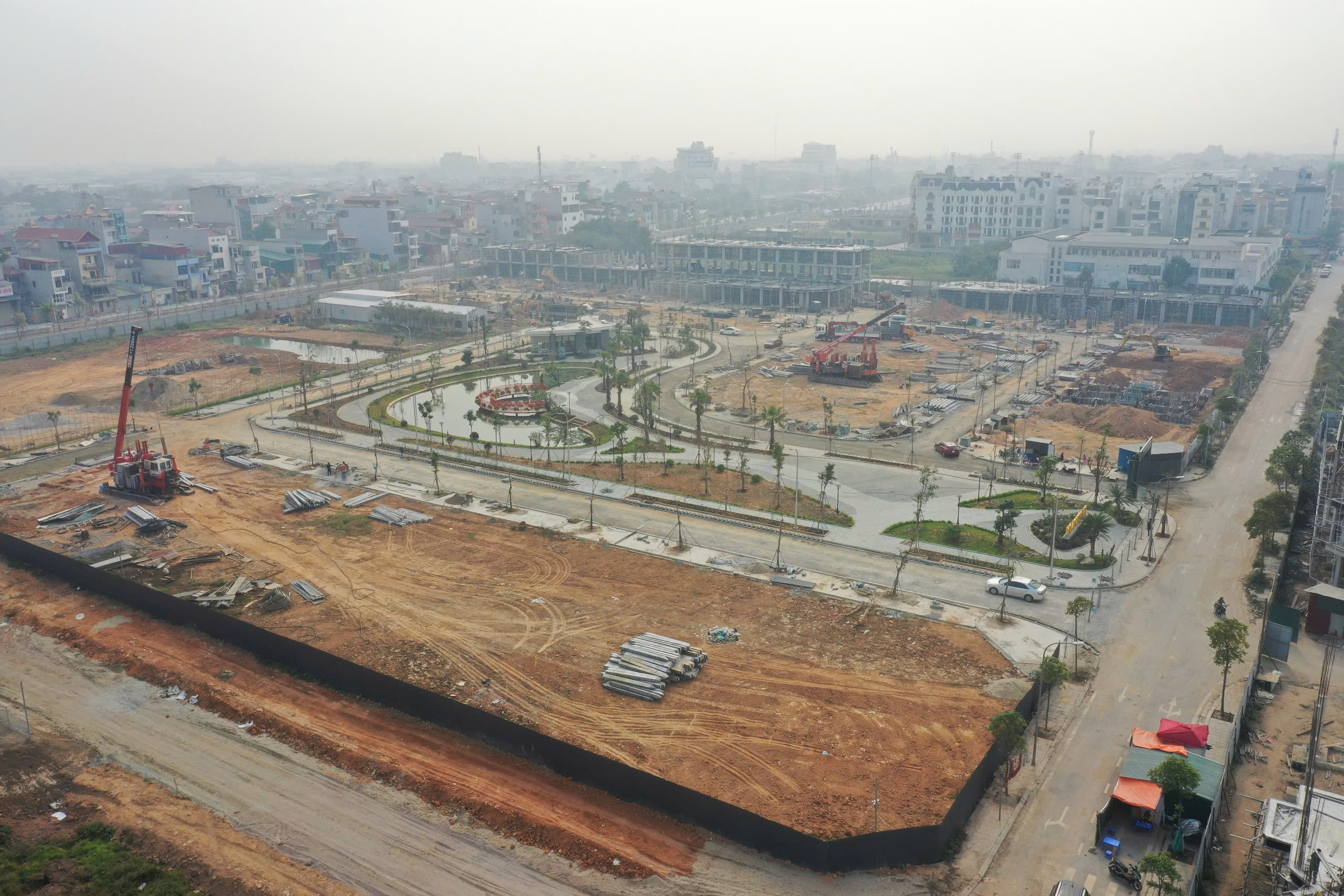

Tiến độ thi công của dự án Minh An Green Park đến tháng 9/2024. Hạ tầng kỹ thuật của dự án đang dần hoàn thiện, phần đường đang rải base, đổ bê tông lót vỉa hè khối lượng đạt 80%. Phần cây xanh đang được trồng trên các tuyến. Phần cảnh quan cây xanh khu công viên CX06 tại dự án đã hoàn thiện phần hồ. Công trình nhà quản lý, dịch vụ và các tuyến đường dạo lát đá đang được khẩn trương thực hiện (đạt khoảng 90%)

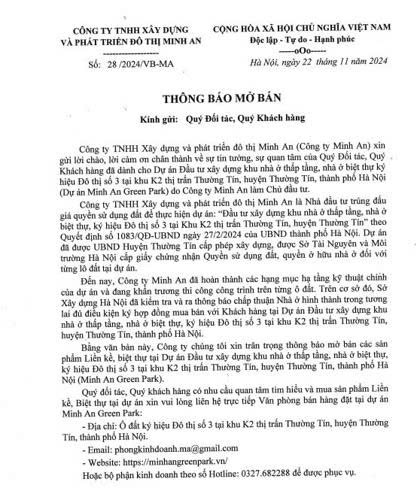

Minh An Green Park đã chính thức mở bán – Những Hợp đồng mua bán nhà ở đầu tiên giữa Chủ đầu tư – Công ty TNHH Xây dựng và Phát triển đô thị Minh An với các Khách hàng trân quý đã khẳng định uy tín của Chủ đầu tư, đặc biệt là sự tin tưởng và đón nhận sản phẩm từ phía những vị Khách hàng kỹ tính nhất.
Ngày 22/11/2024, ngay sau khi Chủ Đầu tư – Công ty TNHH Xây dựng và Phát triển đô thị Minh An thông báo mở bán chính thức dự án Minh An Green Park đã có rất nhiều khách hàng quan tâm tìm hiểu và đặt mua sản phẩm tại dự án. Ngay trong 2 ngày đầu tiên hơn 40 sản phẩm liền kề – Shophouse đã được Khách hàng đặt mua.
Ngày 26/11/2024, tại văn phòng bán hàng đặt tại dự án, Công ty TNHH Xây dựng và Phát triển đô thị Minh An đã long trọng tổ chức Lễ ký kết Hợp đồng mua bán nhà ở với những khách hàng đã đặt cọc đầu tiên. Tại buổi lễ, Công ty Minh An đã hân hạnh được đón tiếp và ký kết Hợp đồng mua bán với những khách hàng lớn như anh Ngô Văn Tung mua 5 căn, anh Bùi Lê Hải mua 3 căn, chị Nguyễn Thị Thúy Hà mua 3 căn và nhiều khách hàng khách mua từ hai đến ba căn liền kề – shophouse để ở và kinh doanh tại dự án.
Đây là một sự kiện đặc biệt quan trọng khẳng định sức hút mạnh mẽ của dự án Minh An Green Park trên thị trường bất động sản khu vực Thường Tín nói riêng và thành phố Hà Nội nói chung.
Tại buổi lễ, Ban Lãnh đạo Công ty Minh An đã gửi lời cảm ơn sâu sắc tới Khách hàng đồng thời chia sẻ: “Minh An Green Park không chỉ được xây dựng là khu đô thị ở mà còn là biểu tượng sống xanh hiện đại, mang trong mình một vị thế riêng nâng cao nhất chất lượng sống cho cư dân tại Dự án. Chúng tôi cam kết xây dựng công trình với chất lượng tốt nhất, thẩm mỹ nhất và đúng tiến độ để nhanh chóng bàn giao cho Quý khách hàng vào năm 2025”. Tham dự buổi lễ, Khách hàng rất phấn khởi, tin tưởng vào uy tín của chủ đầu tư Minh An và đánh giá cao quy hoạch, kiến trúc công trình, công năng sử dụng và đặc biệt là môi trường sống xanh tại dự án. Minh An Green Park chắc chắn sẽ là điểm nhấn đáng tự hào góp phần quan trọng vào sự phát triển chung của Huyện Thường Tín.
Để biết thêm thông tin chi tiết về dự án, Quý khách hàng Liên hệ trực tiếp Văn phòng bán hàng đặt tại dự án Minh An Green Park:
– Địa chỉ: Ô đất ký hiệu Đô thị số 3 tại khu K2 xã Thường Tín, thành phố Hà Nội
– Website: https://minhangreenpark.vn/
– Email: phongkinhdoanh.ma@gmail.com
Hoặc bộ phận kinh doanh theo số Hotline: 0327 682 288 (call/zalo) để được phục vụ.

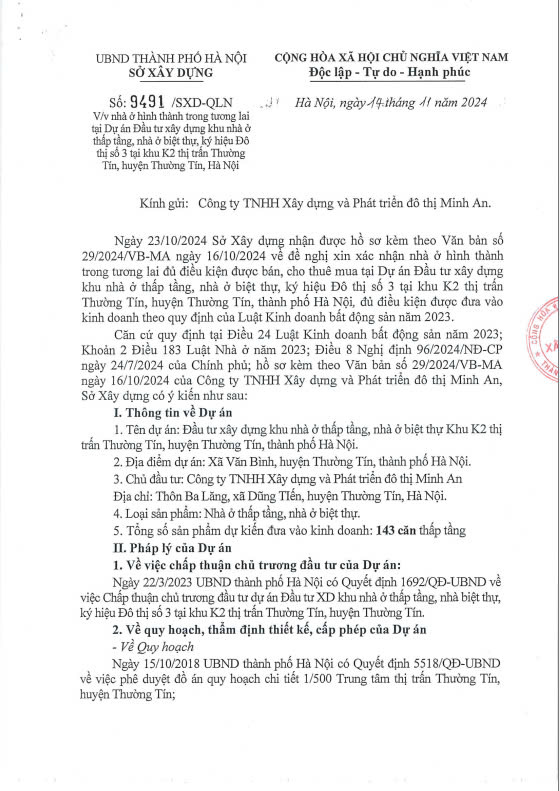

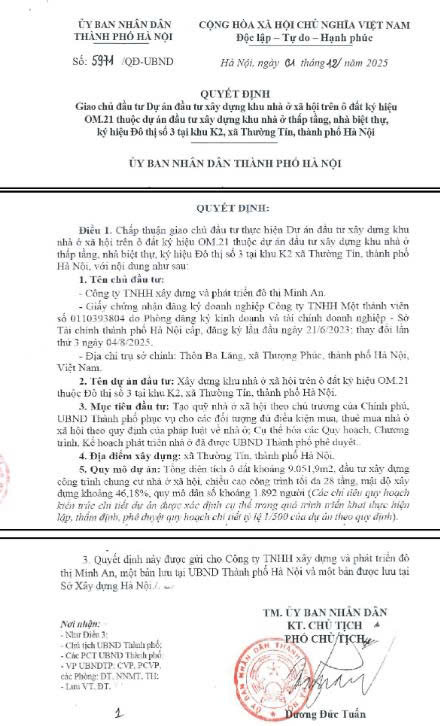

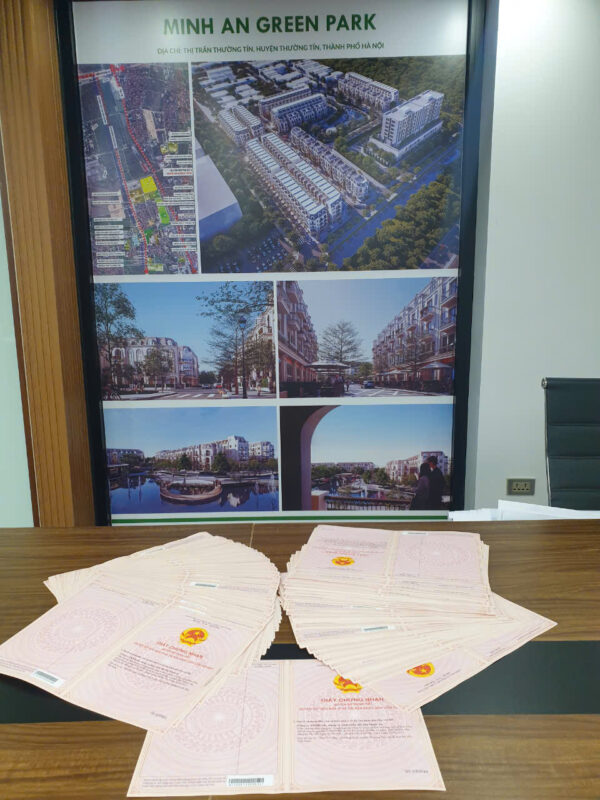

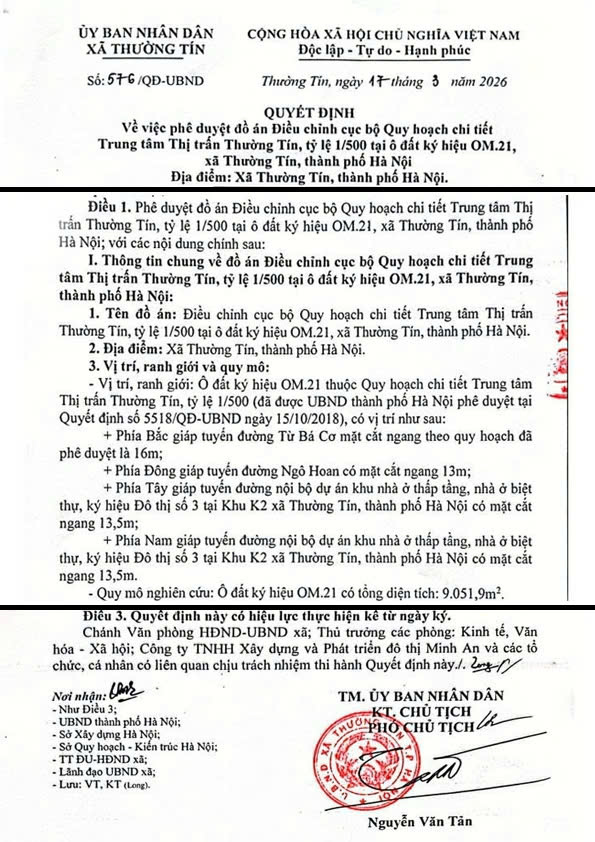

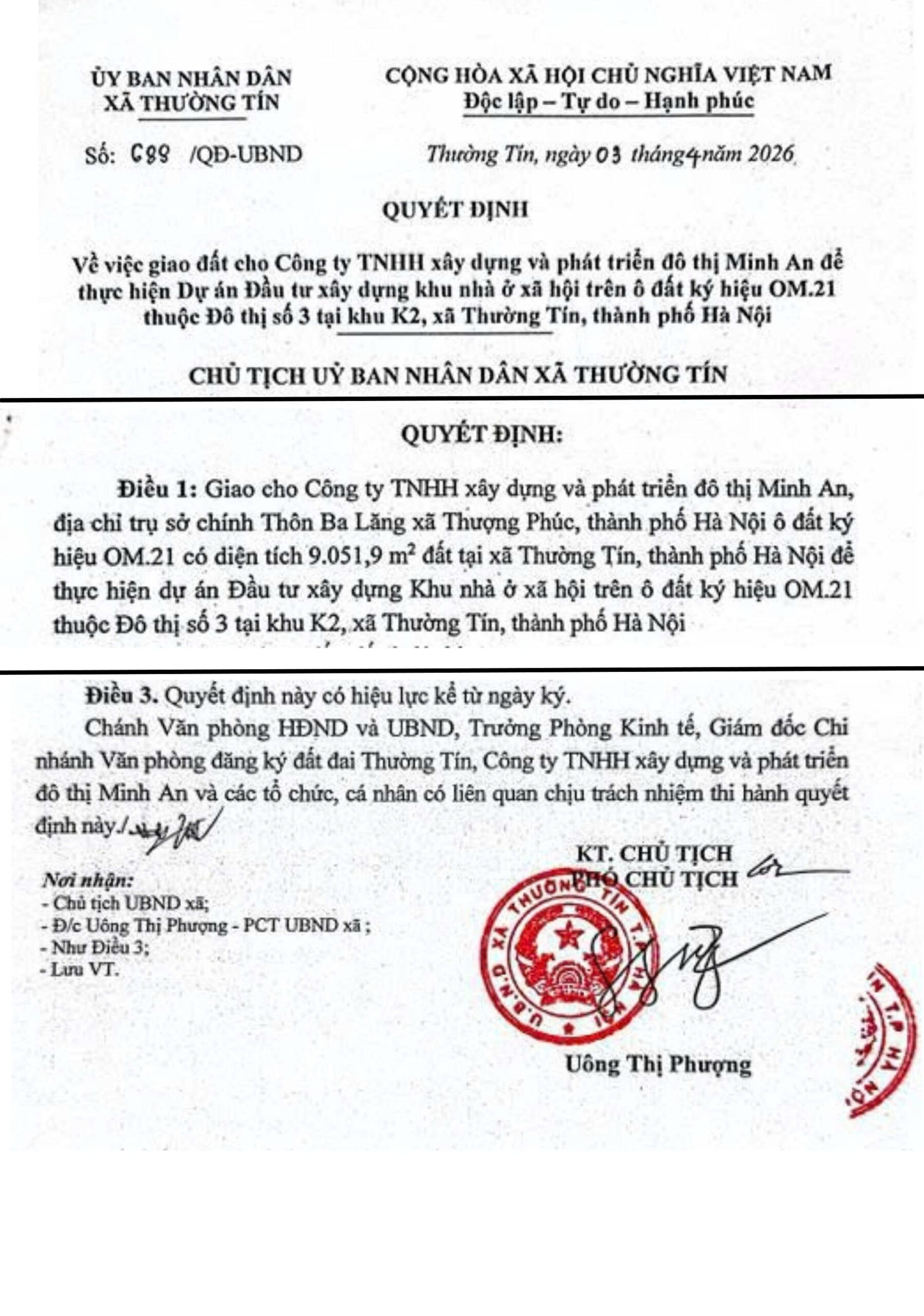

Ngày 10/9/2024 Sở Tài nguyên và Môi trường Hà Nội đã cấp Giấy chứng nhận quyền sử dụng đất, quyền sở hữu nhà ở và tài sản khác gắn liền với đất cho 143 lô đất tại dự án.
